開工日期:2020-11-04
華盛興邦承接內江萬瑞食品有限公司廠房設計,廠房裝修工程,本次項目車間設計裝修面積5000平方米。該車間主要生產:魚深加工、罐頭、凈菜、調理肉制品。此次車間潔凈工程裝修可達GMP食品生產車間裝修要求。
建食品廠,找華盛興邦,咨詢熱線:181-0821-4725 4008-715-360

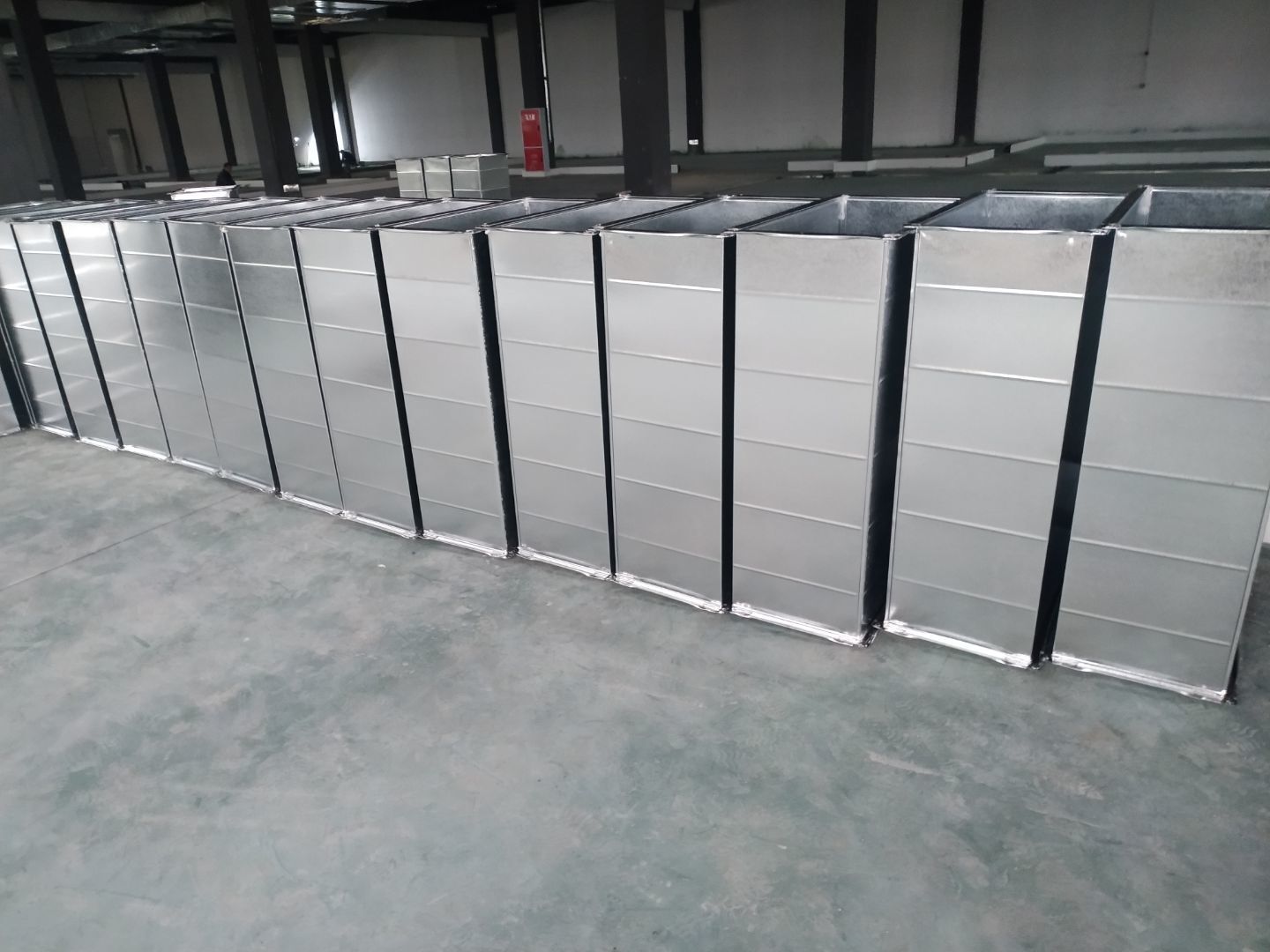

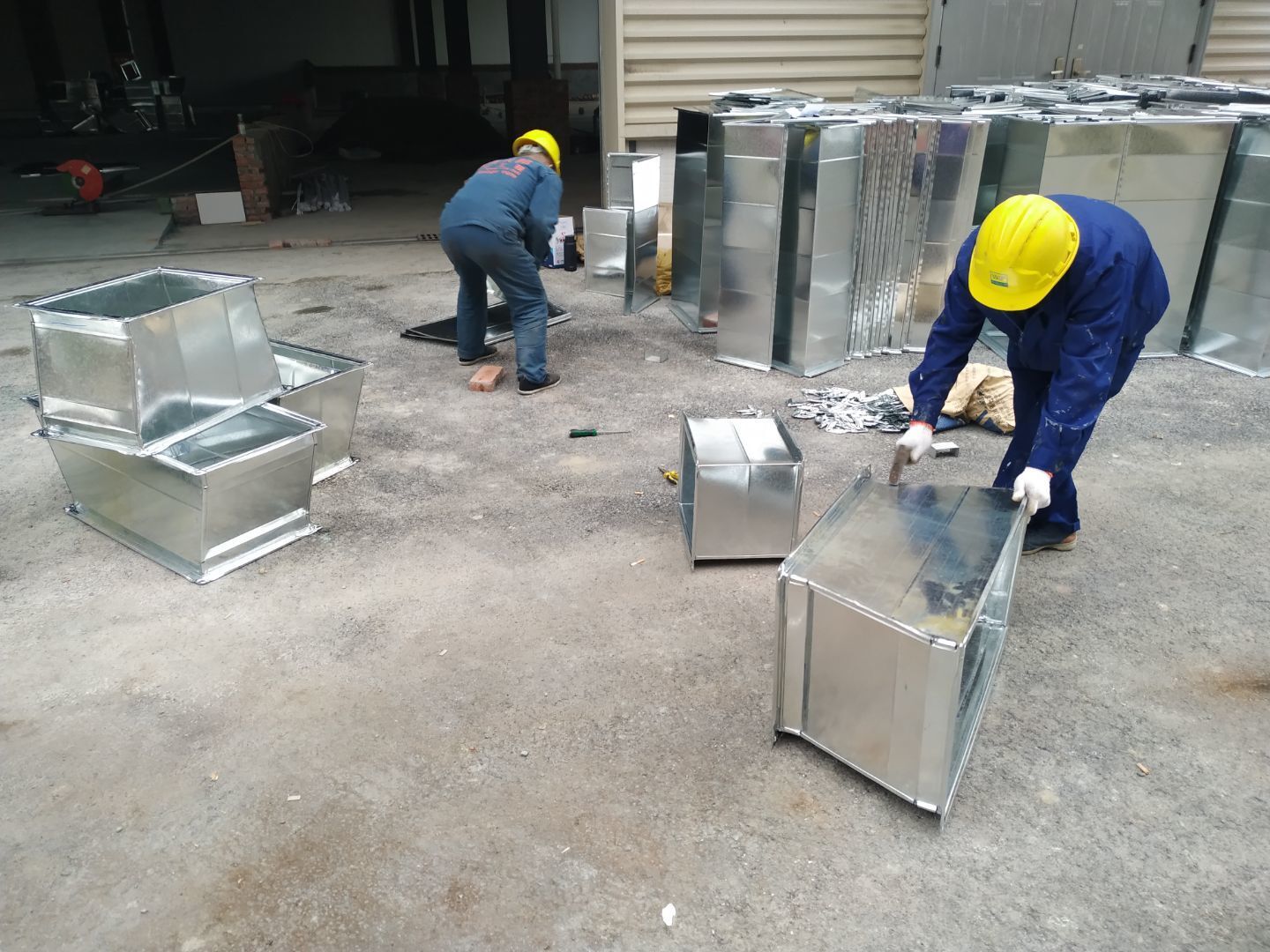

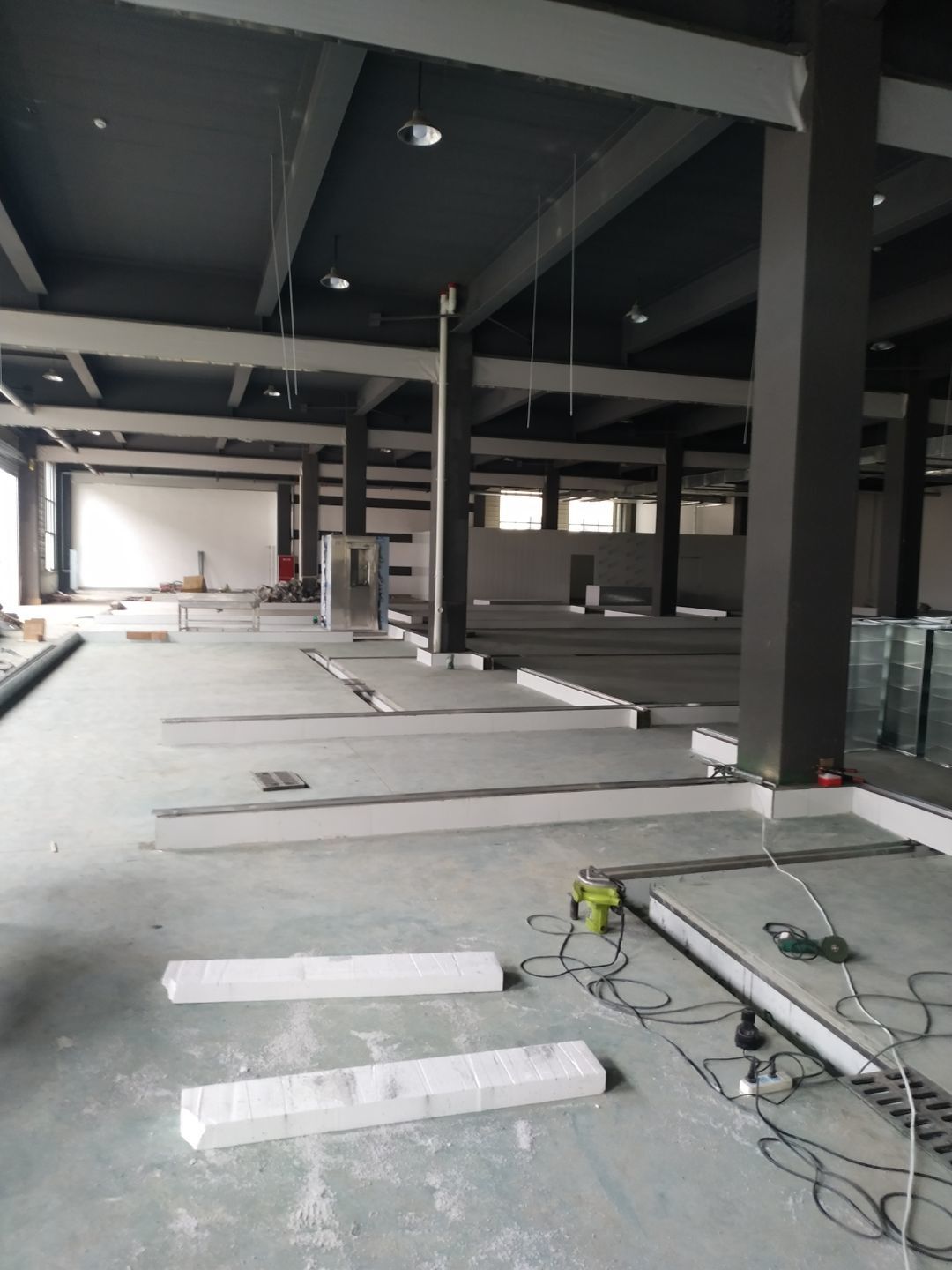

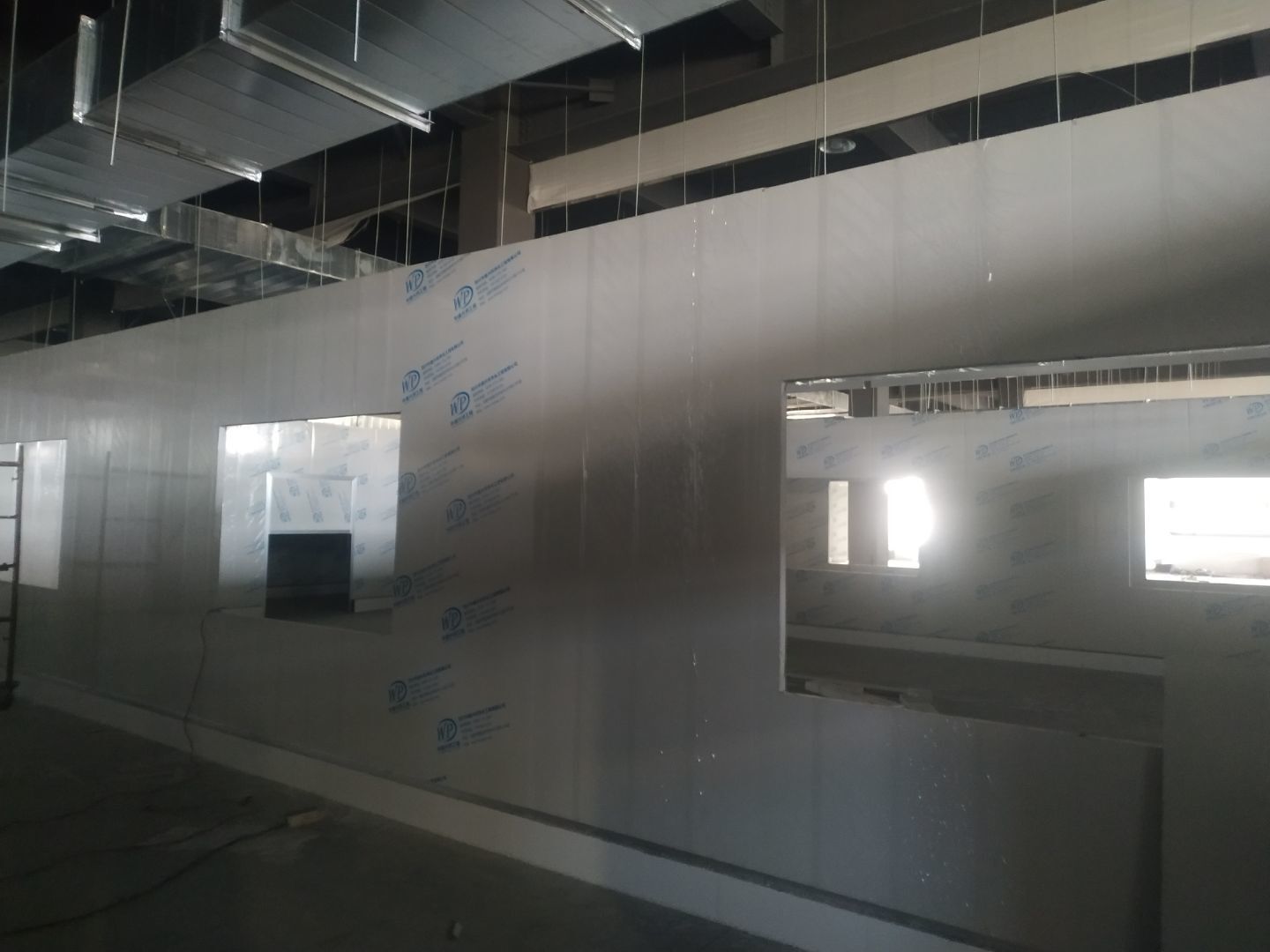

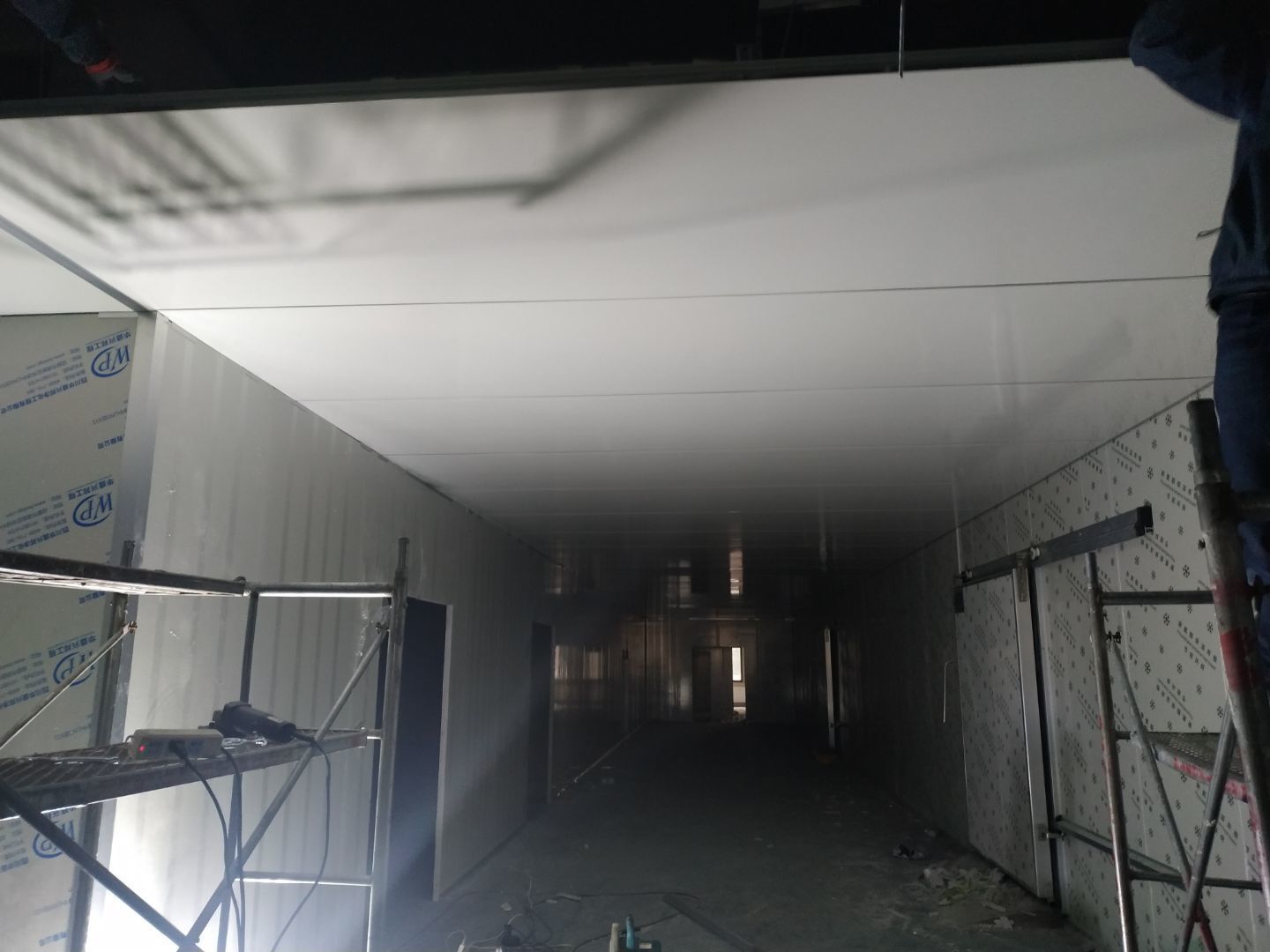

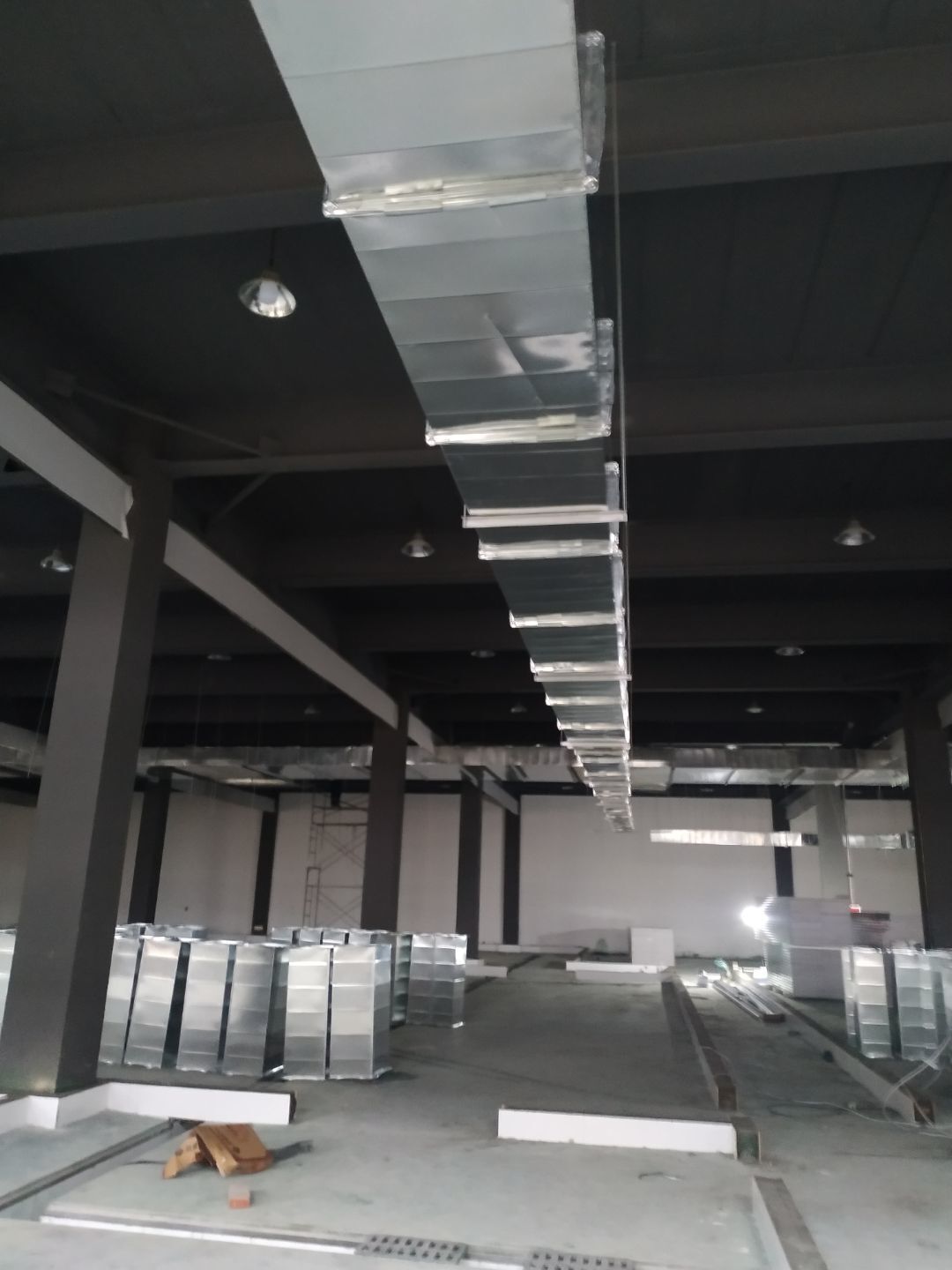

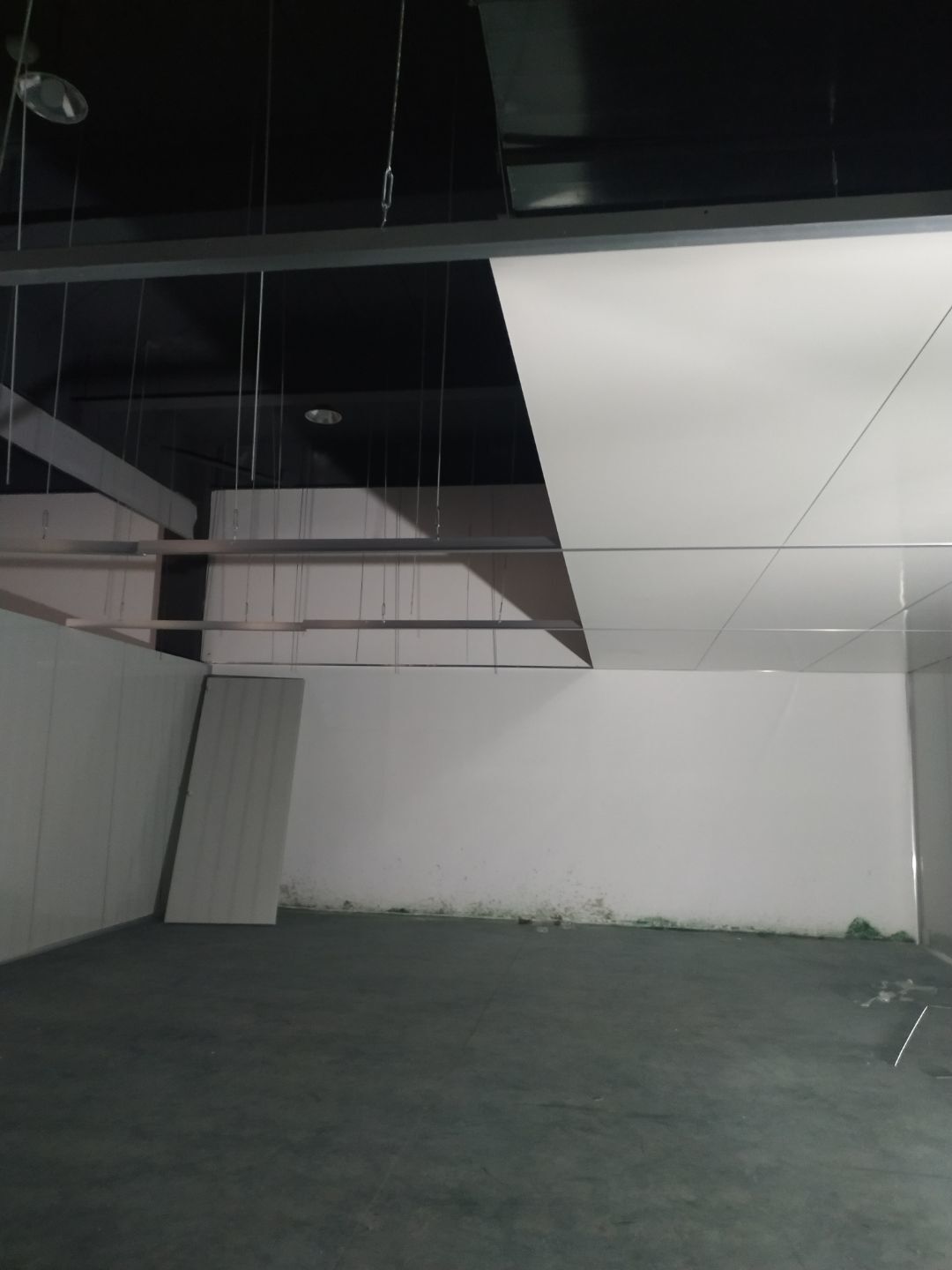

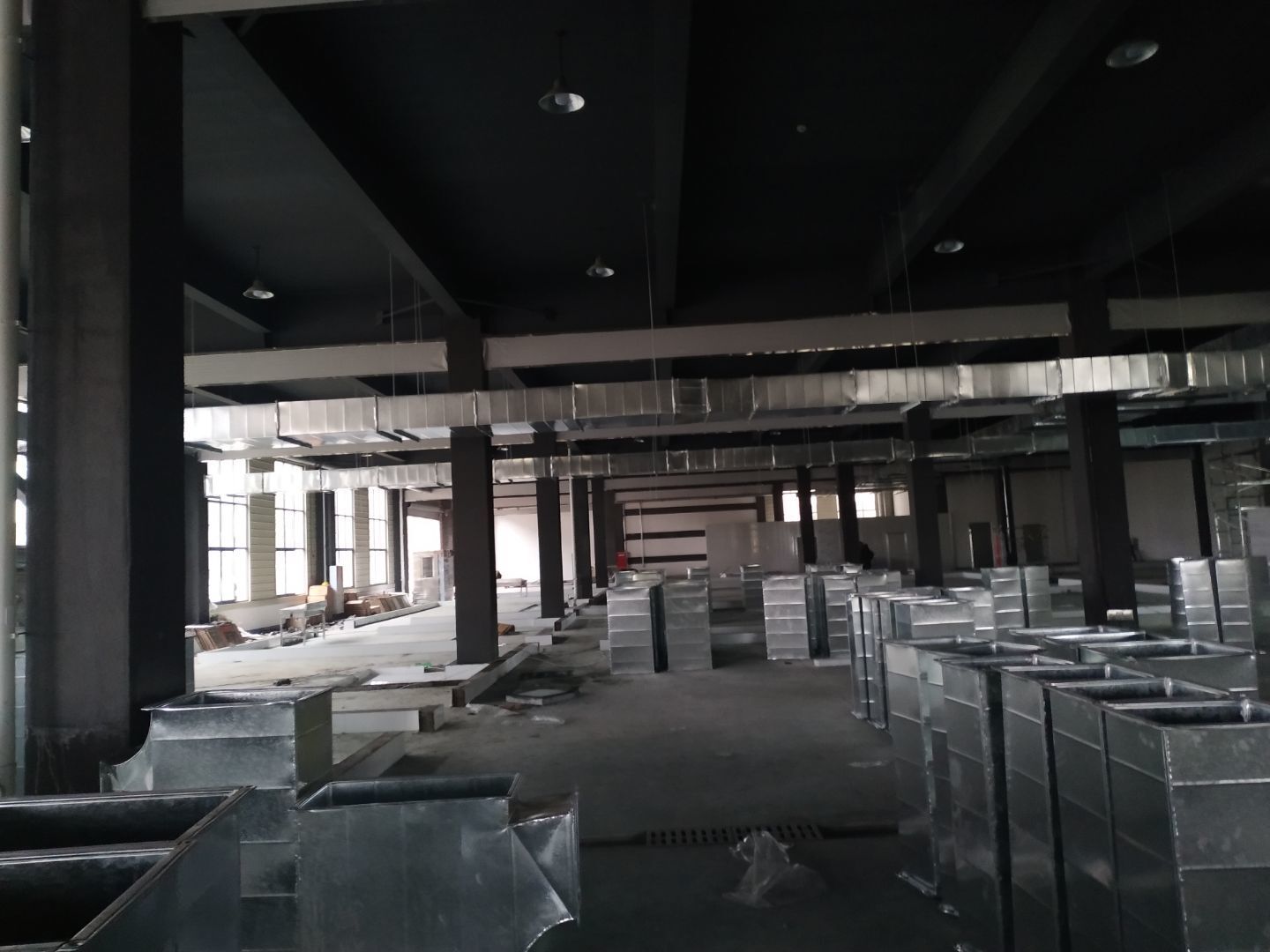

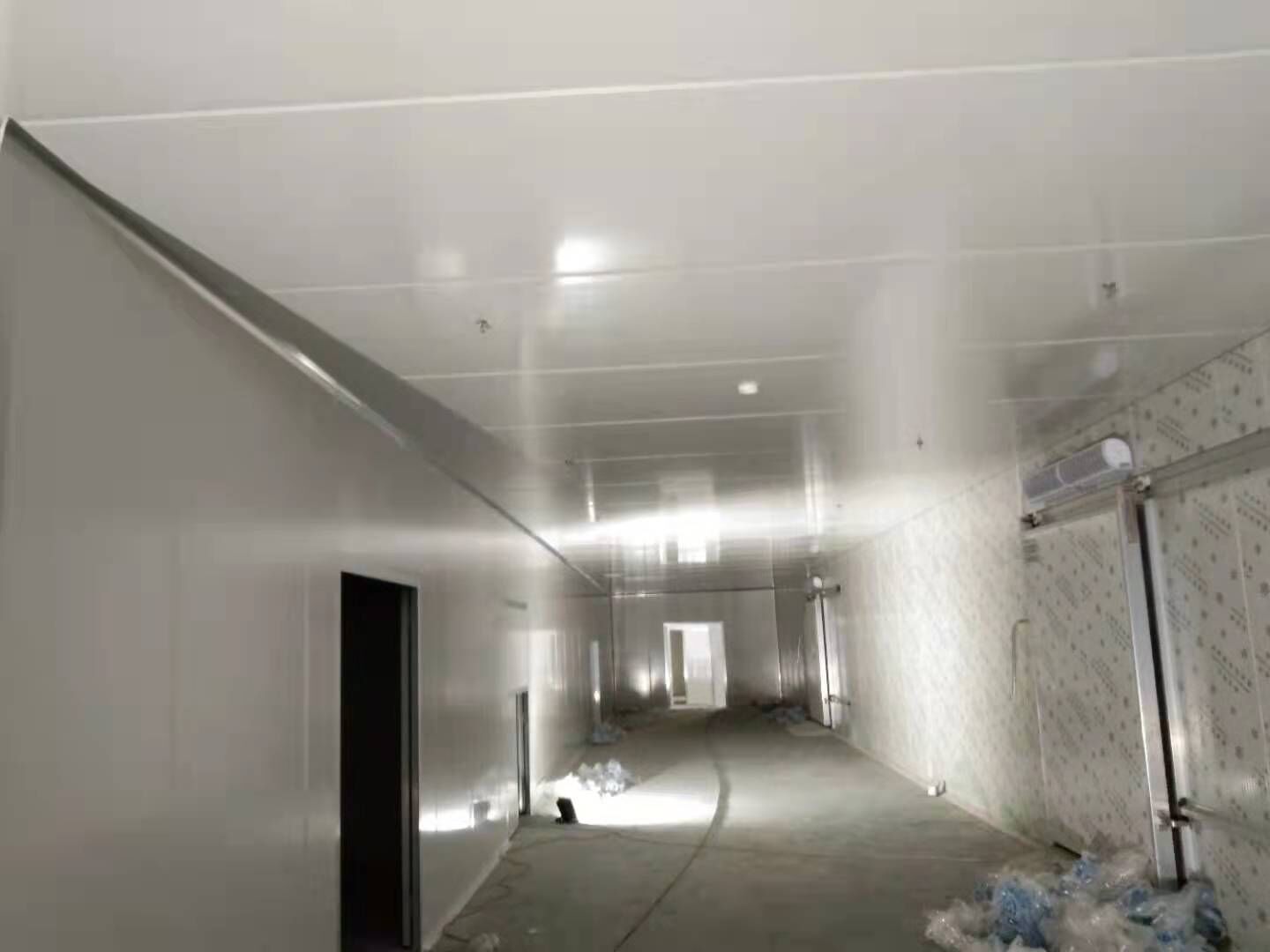

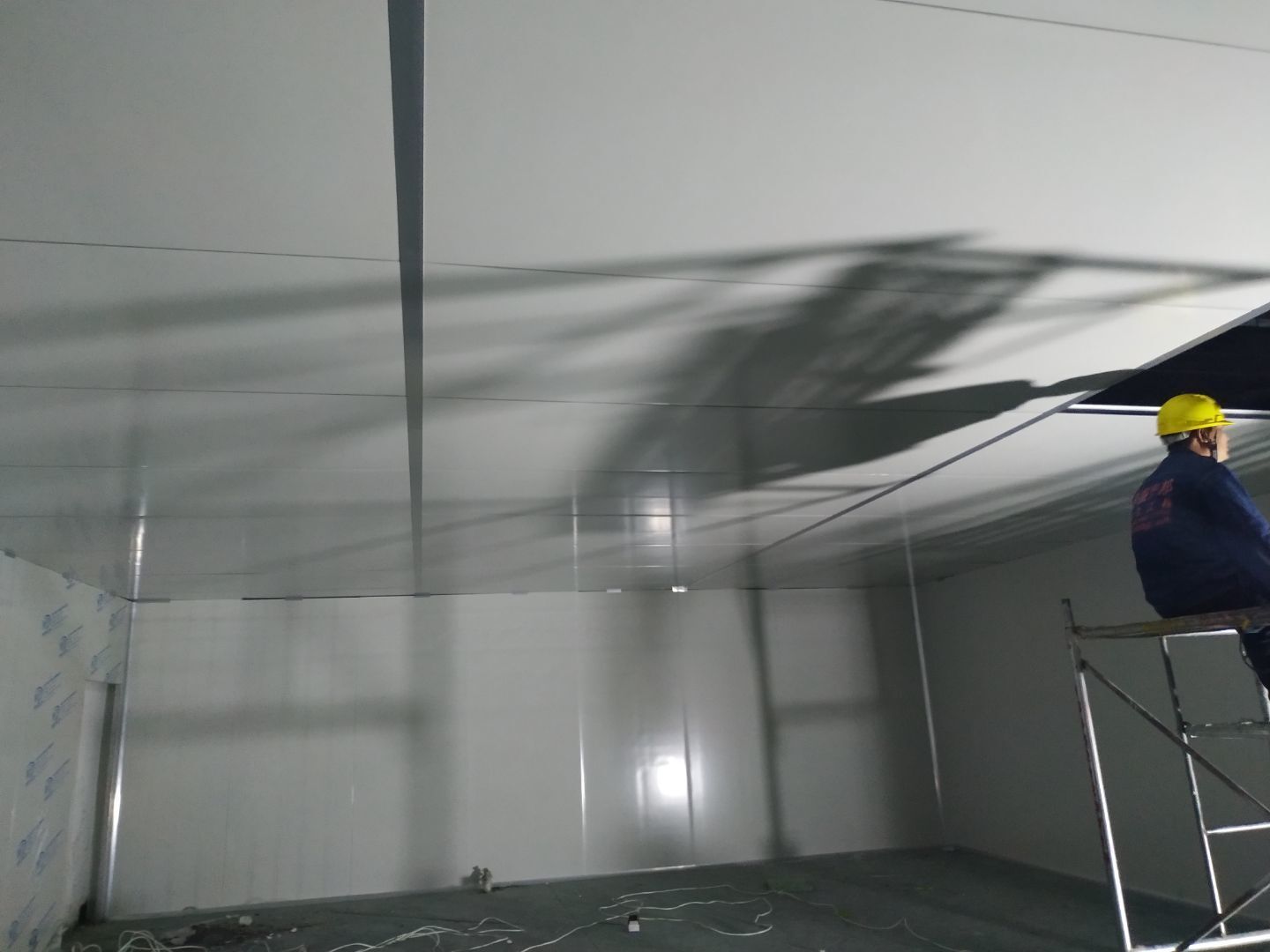

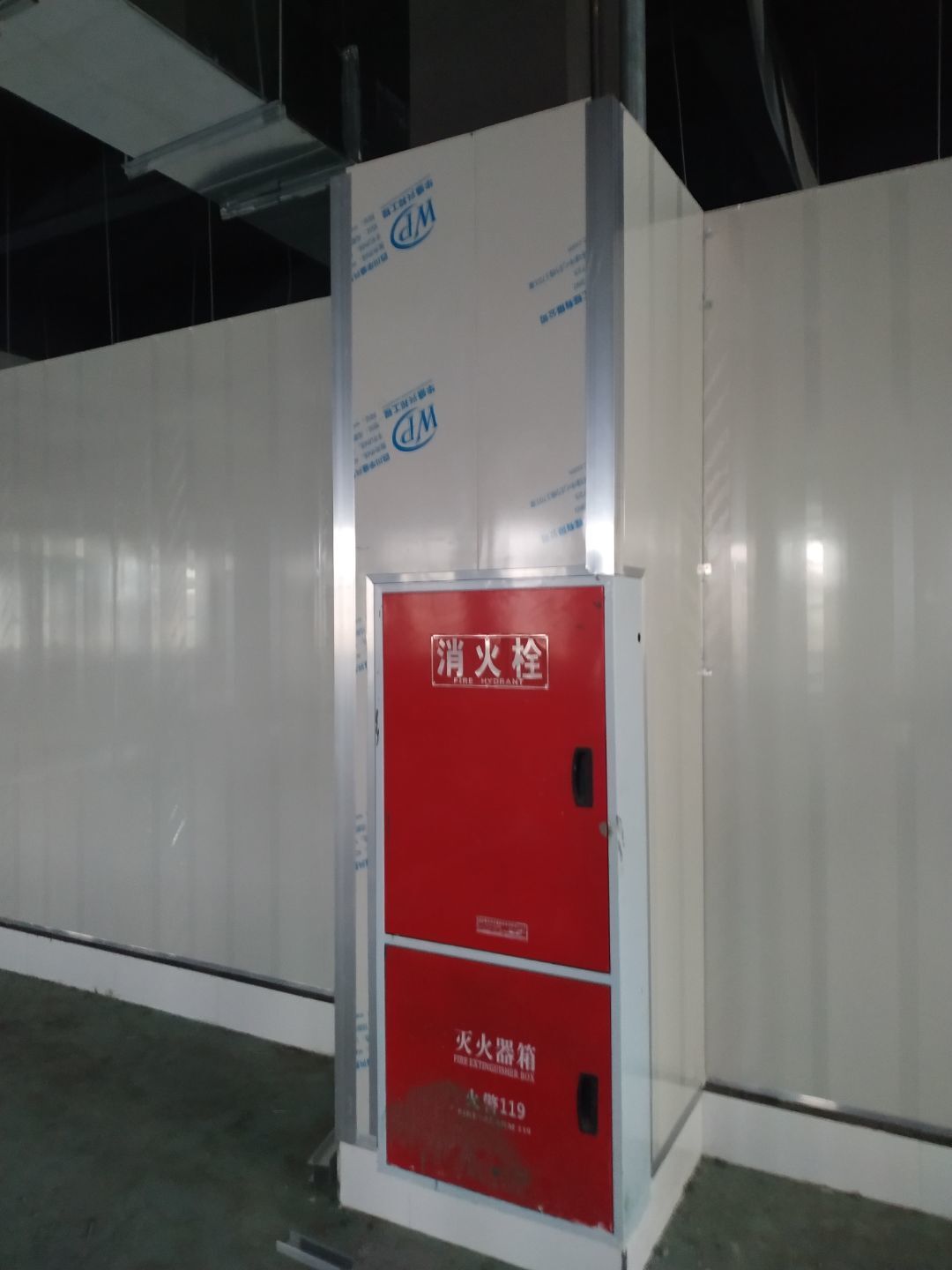

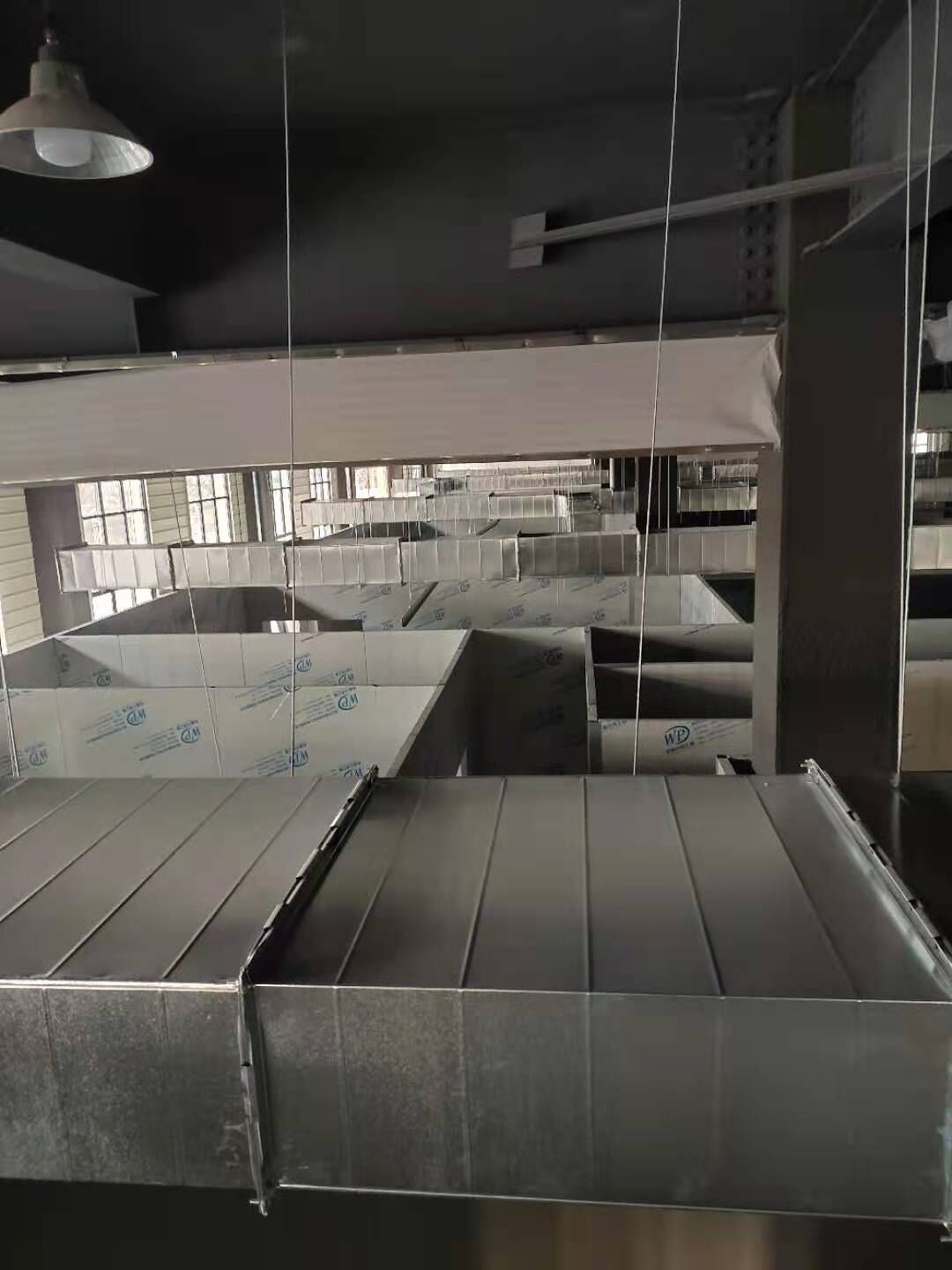

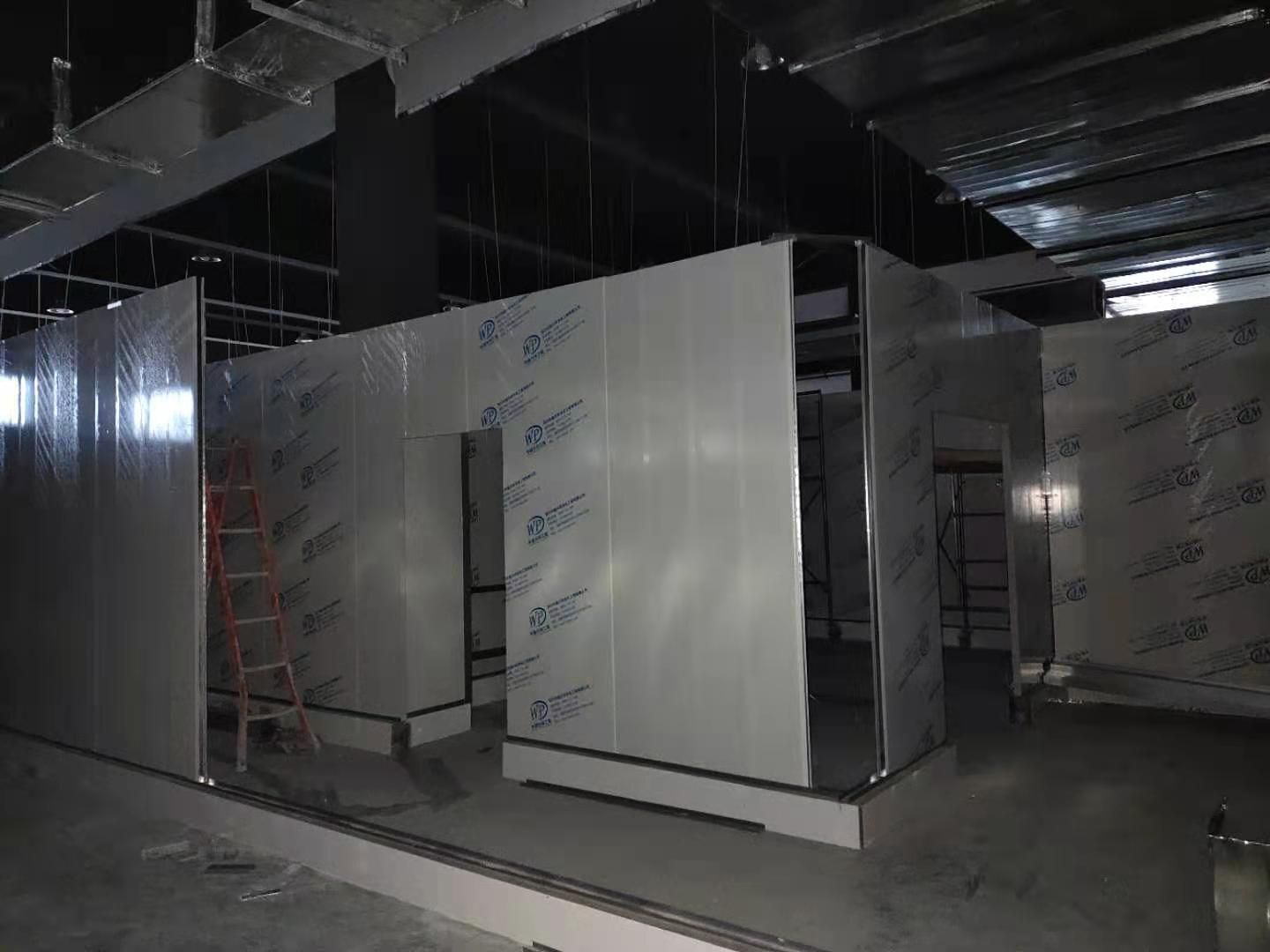

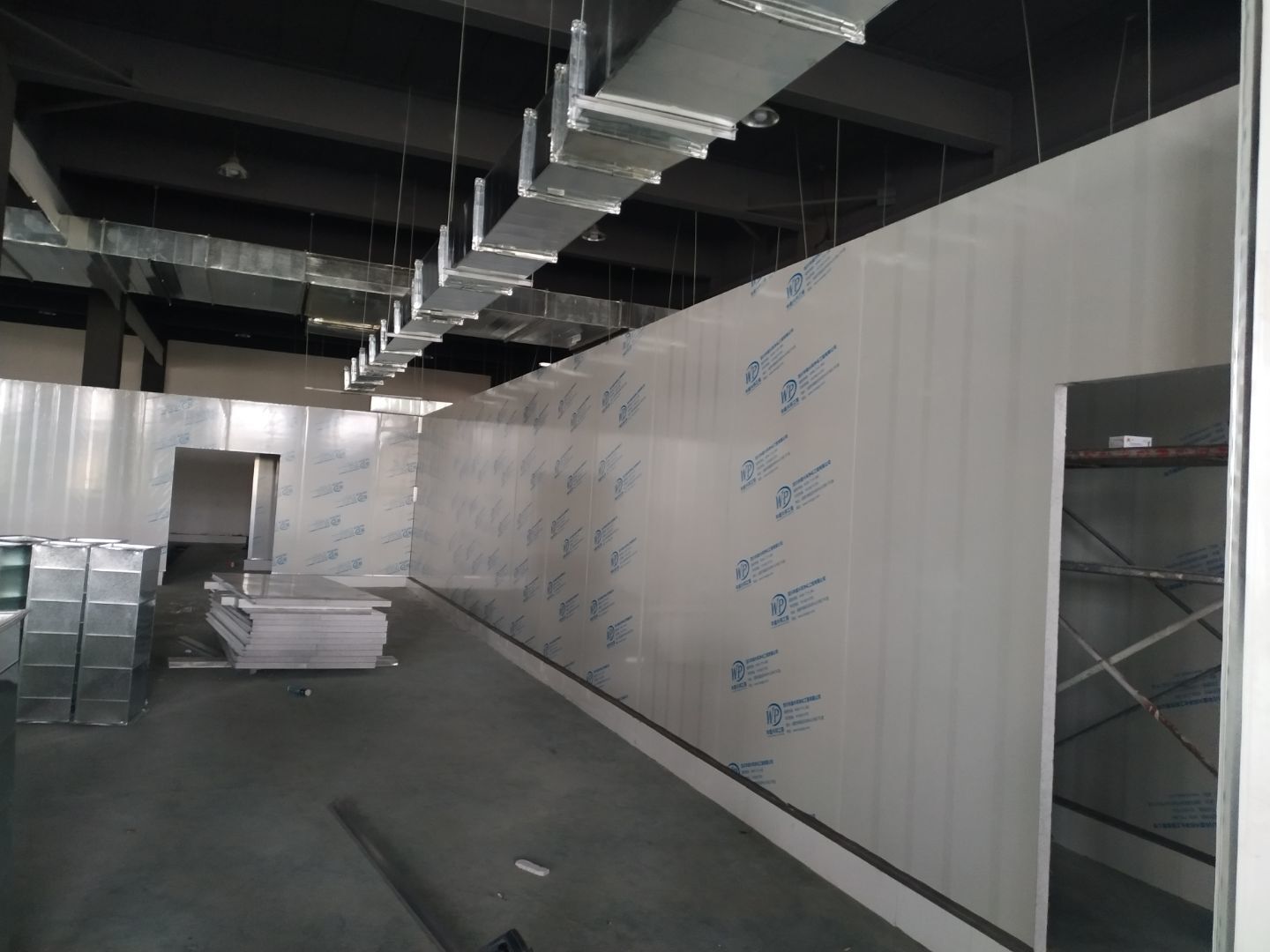

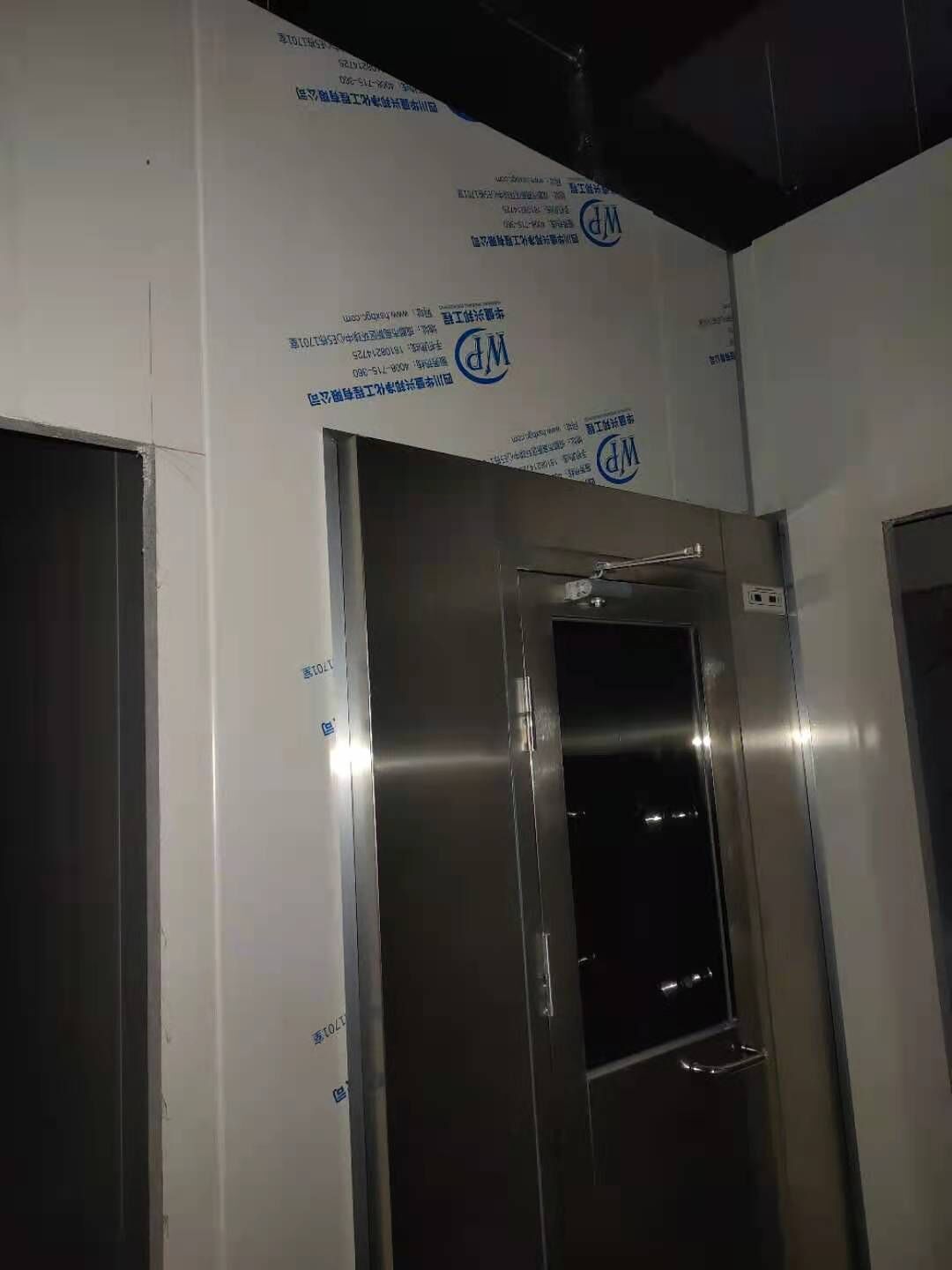

彩鋼頂板安裝完成,圓弧安裝完成35%,門制作安裝完成約50%;排風口和送風口安裝完成20%。

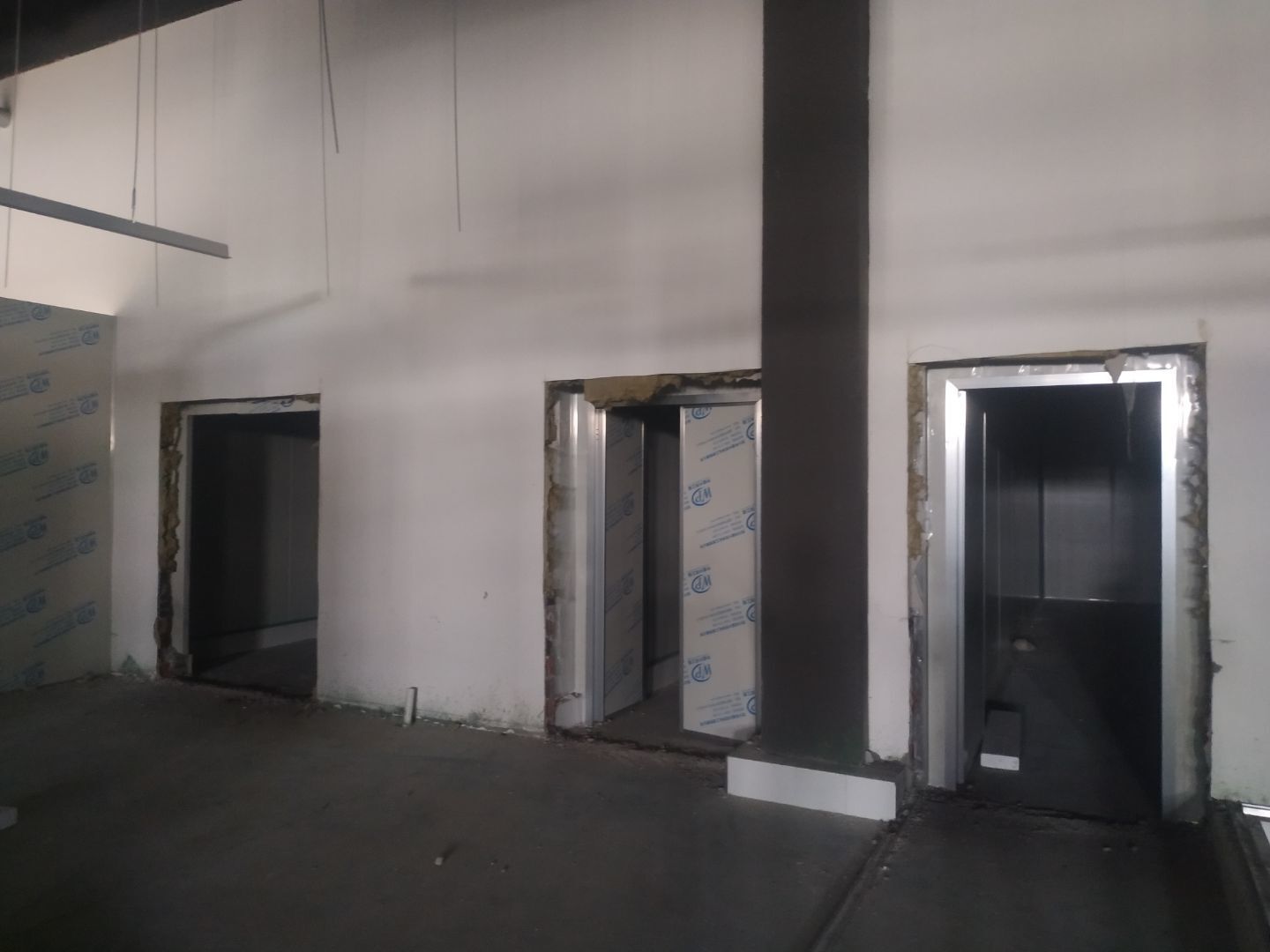

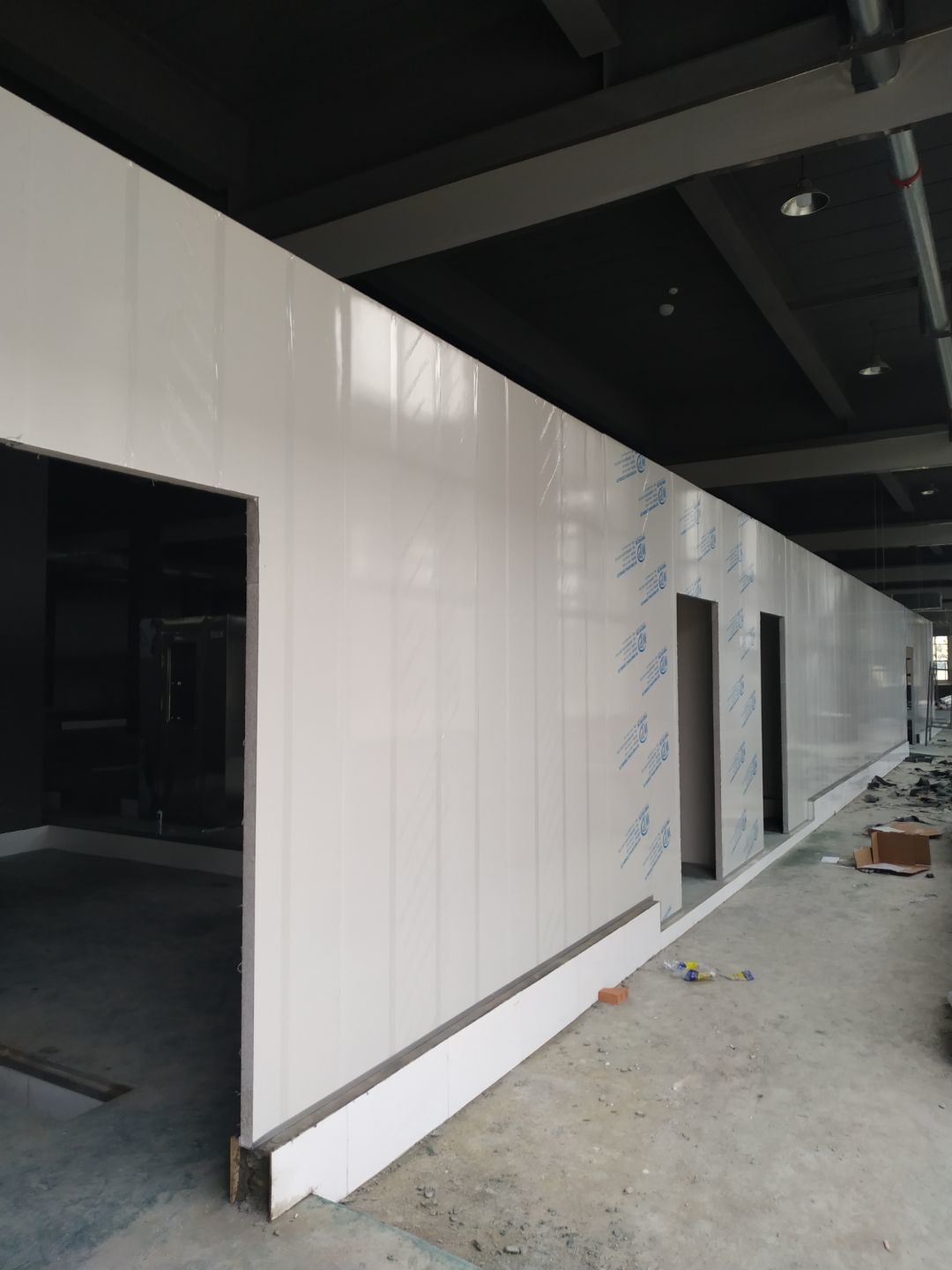

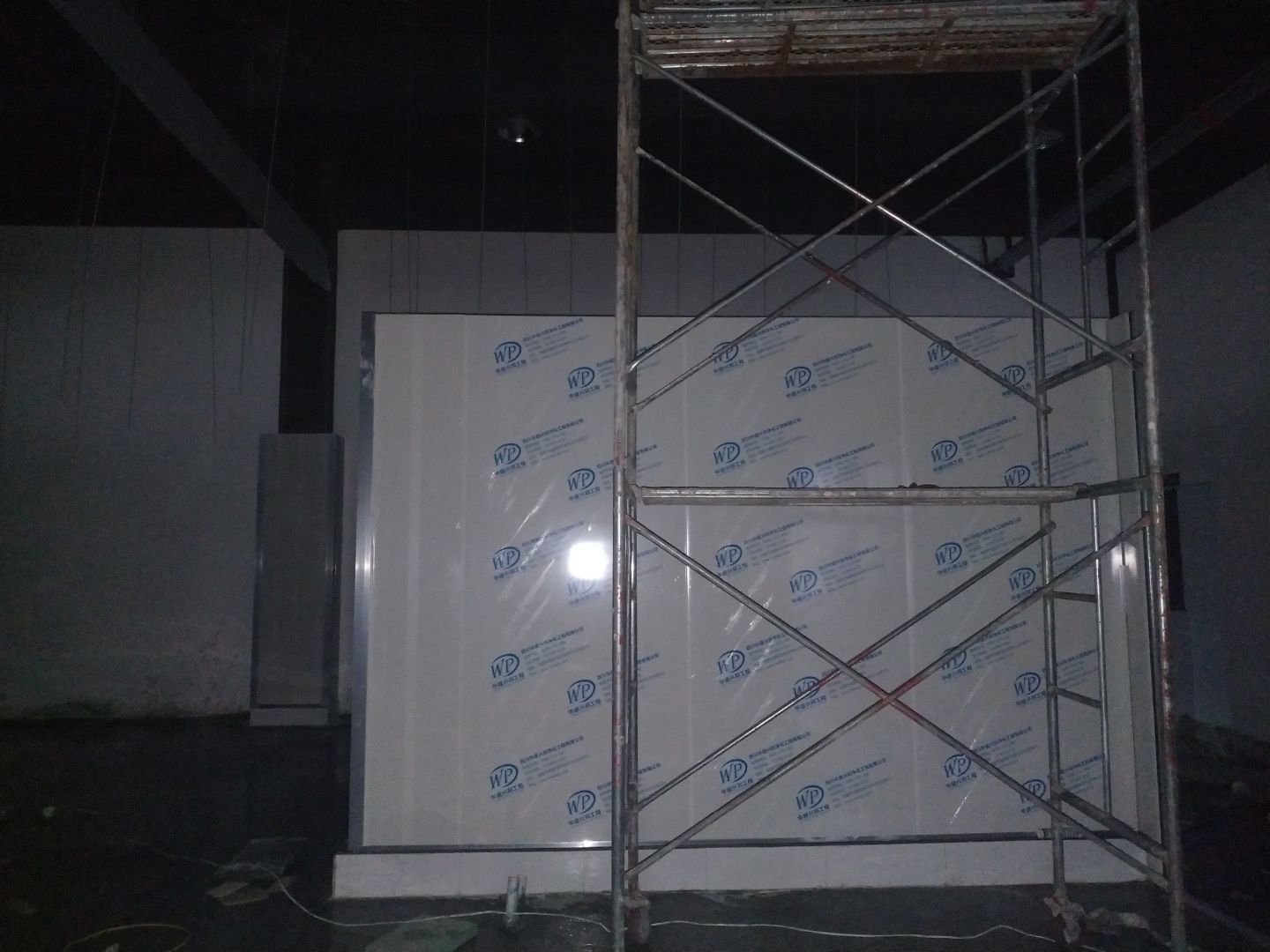

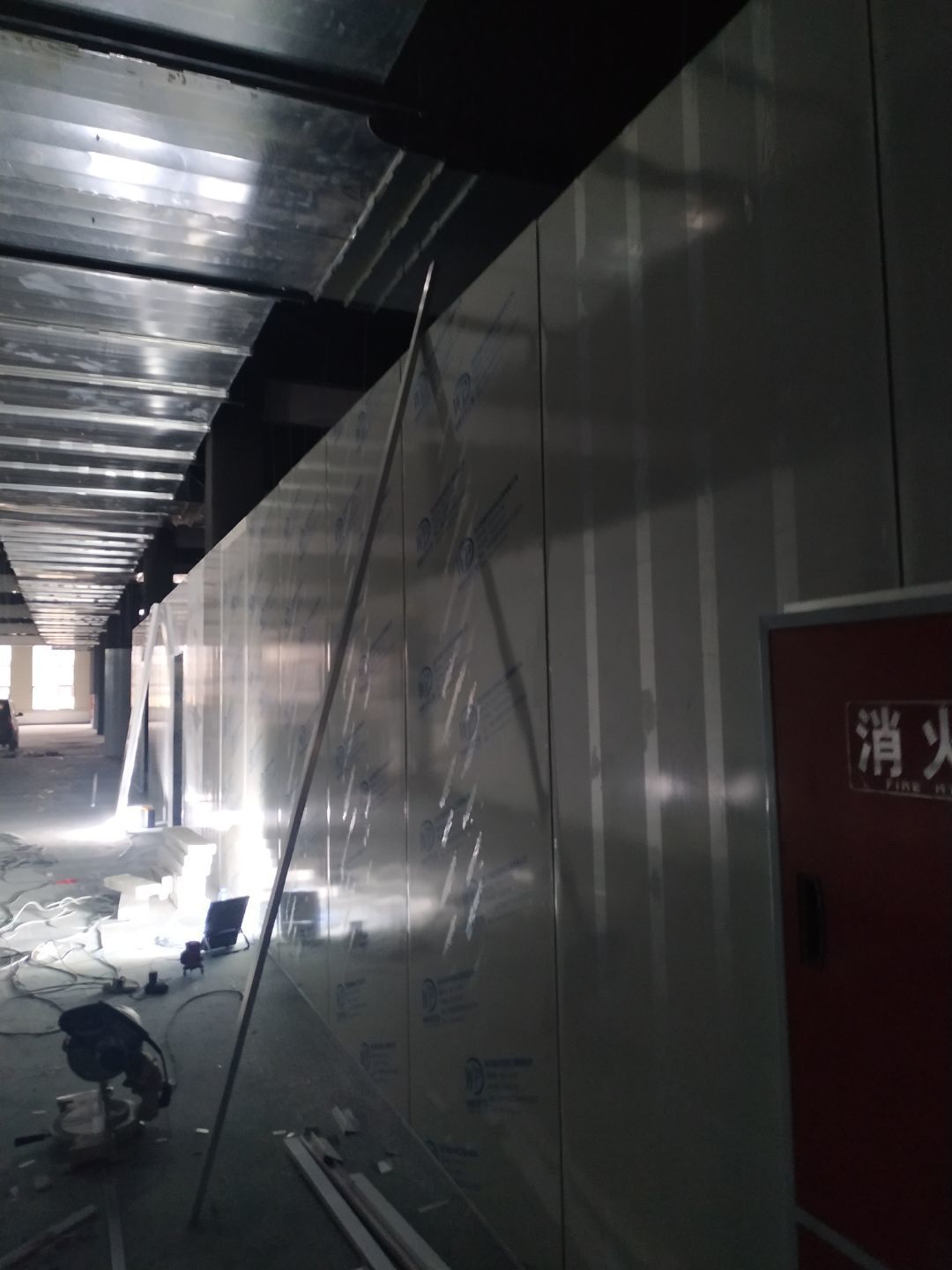

防火隔斷墻上門洞開孔完成,彩鋼墻窗戶開孔完成,門料預制,撕膜打膠,彩鋼板材料到場。

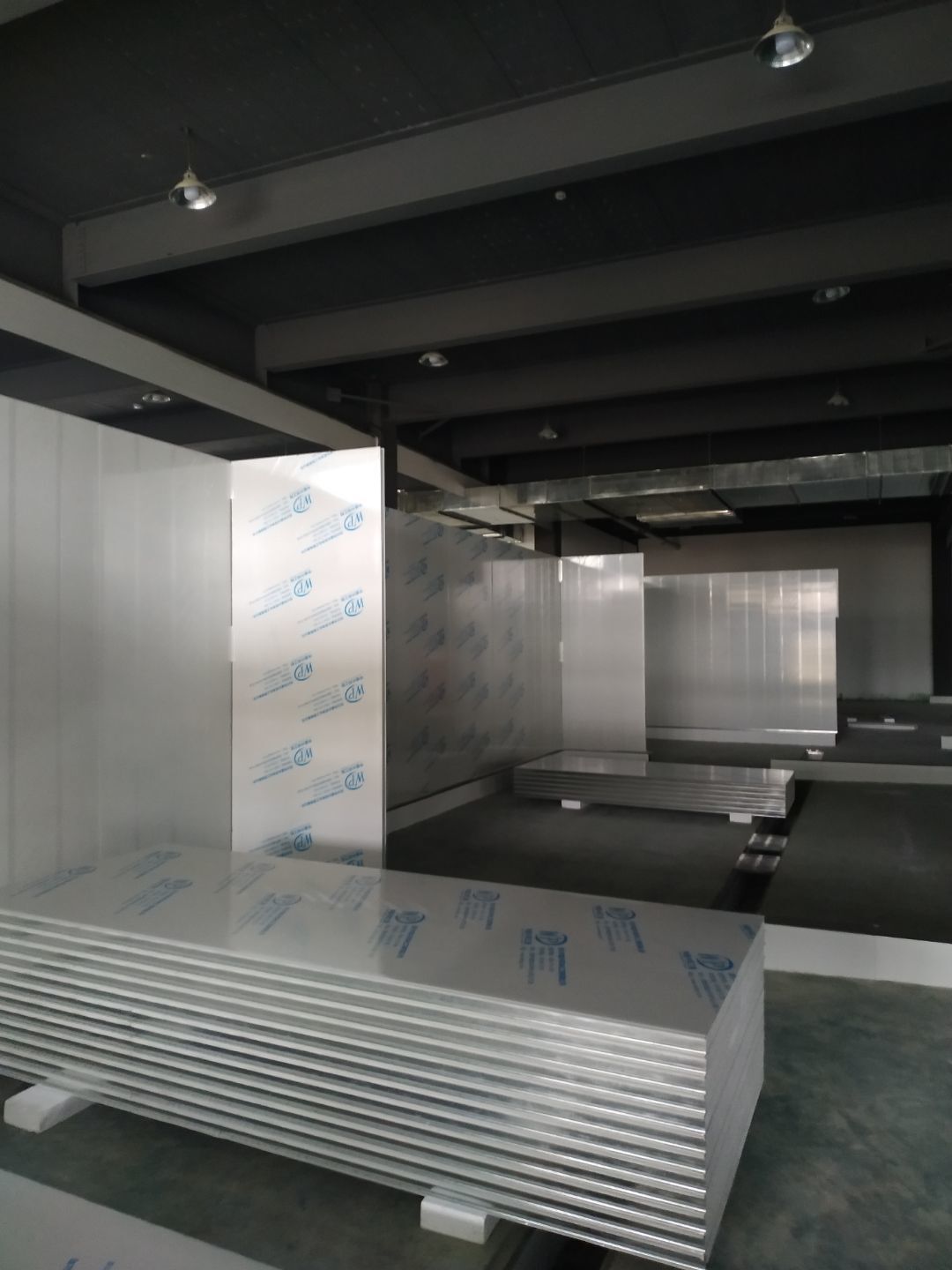

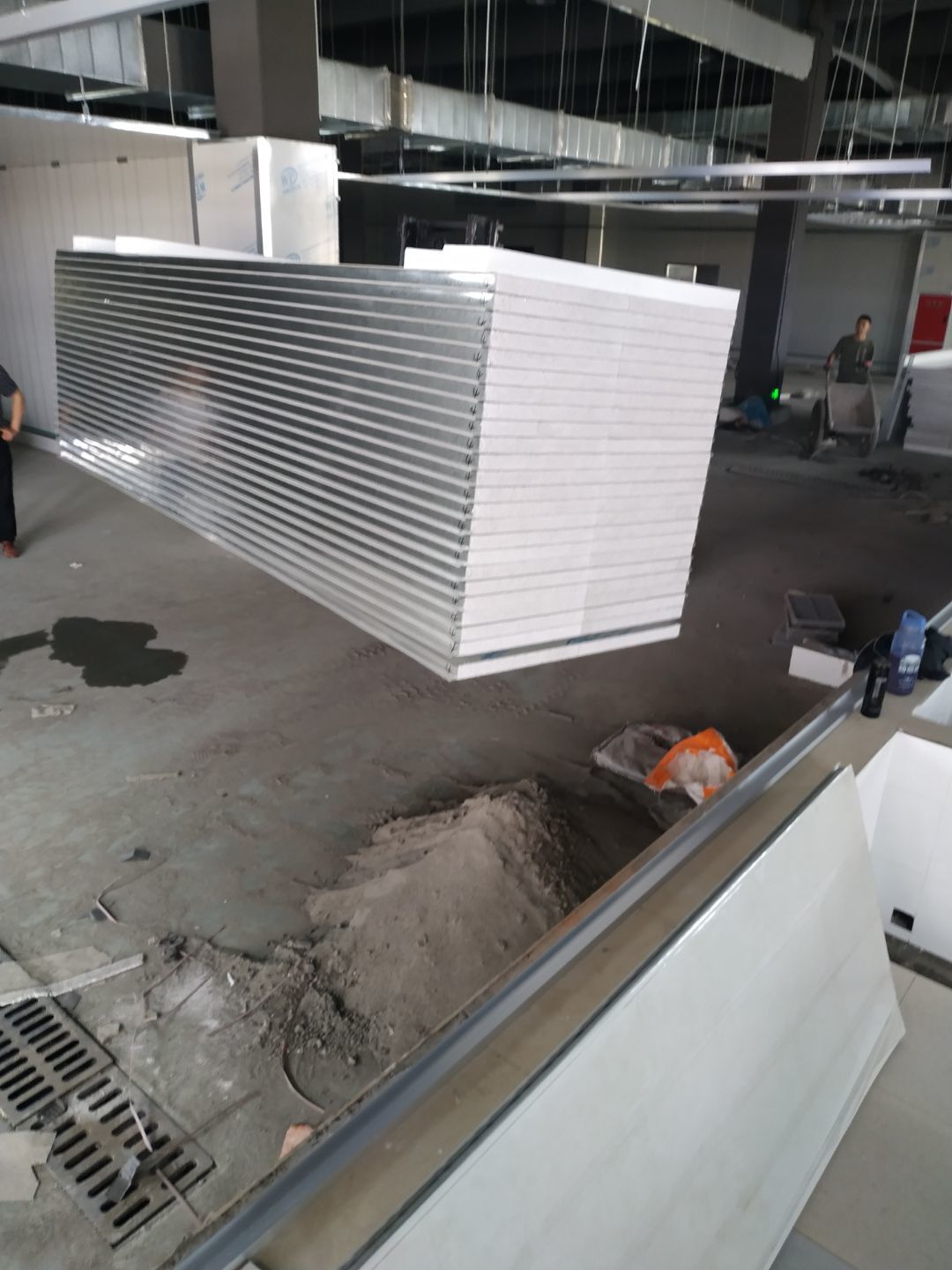

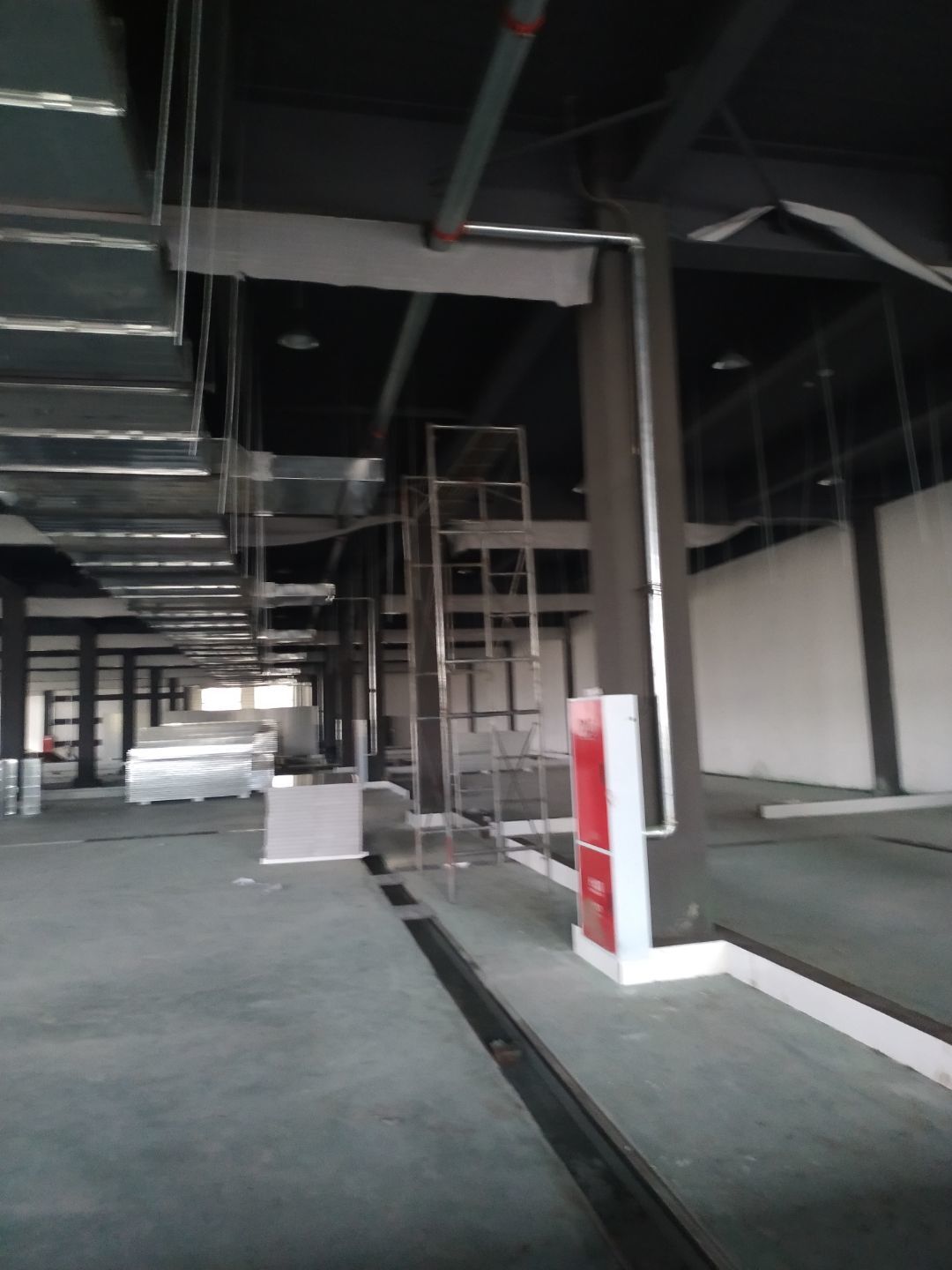

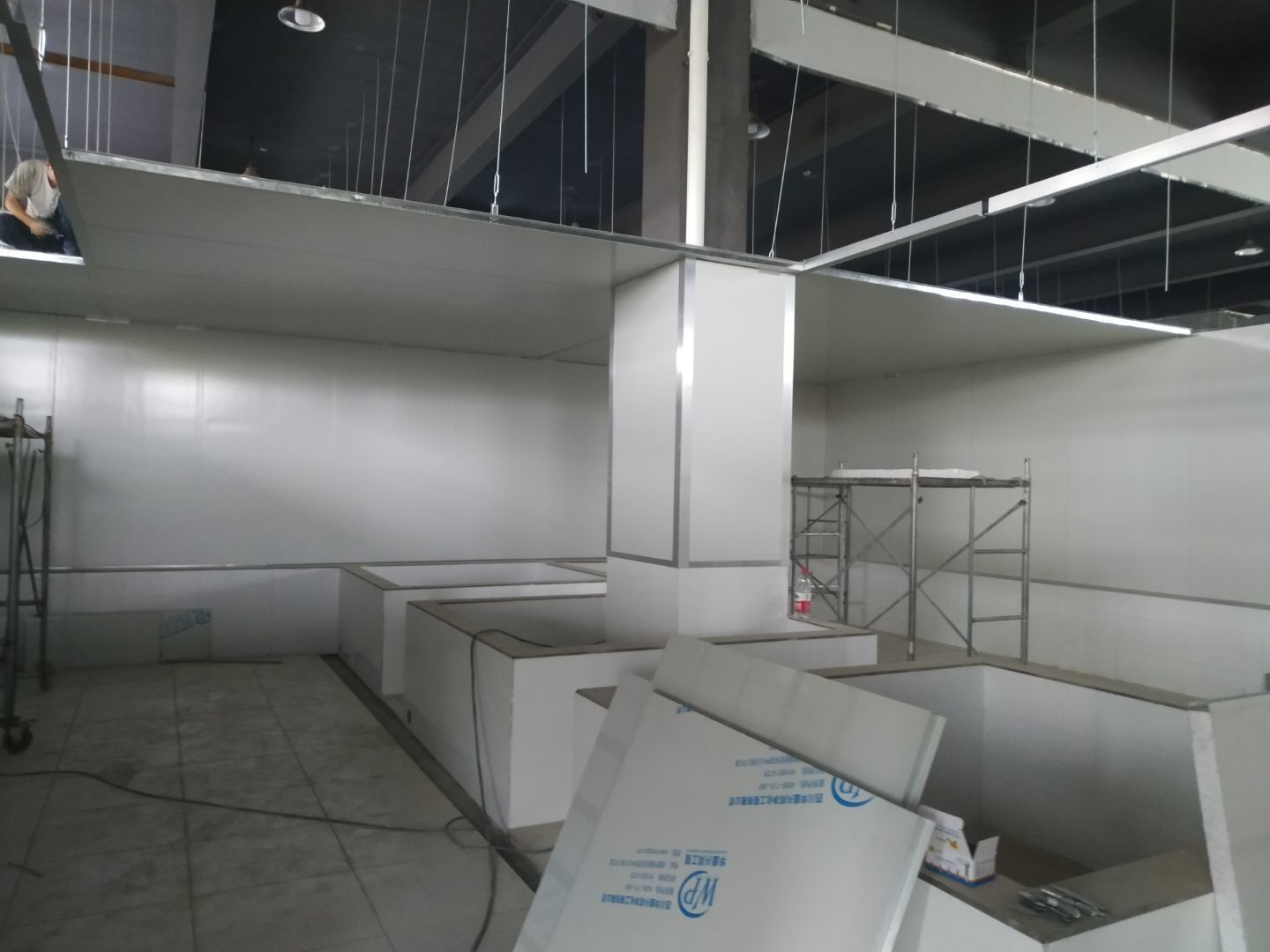

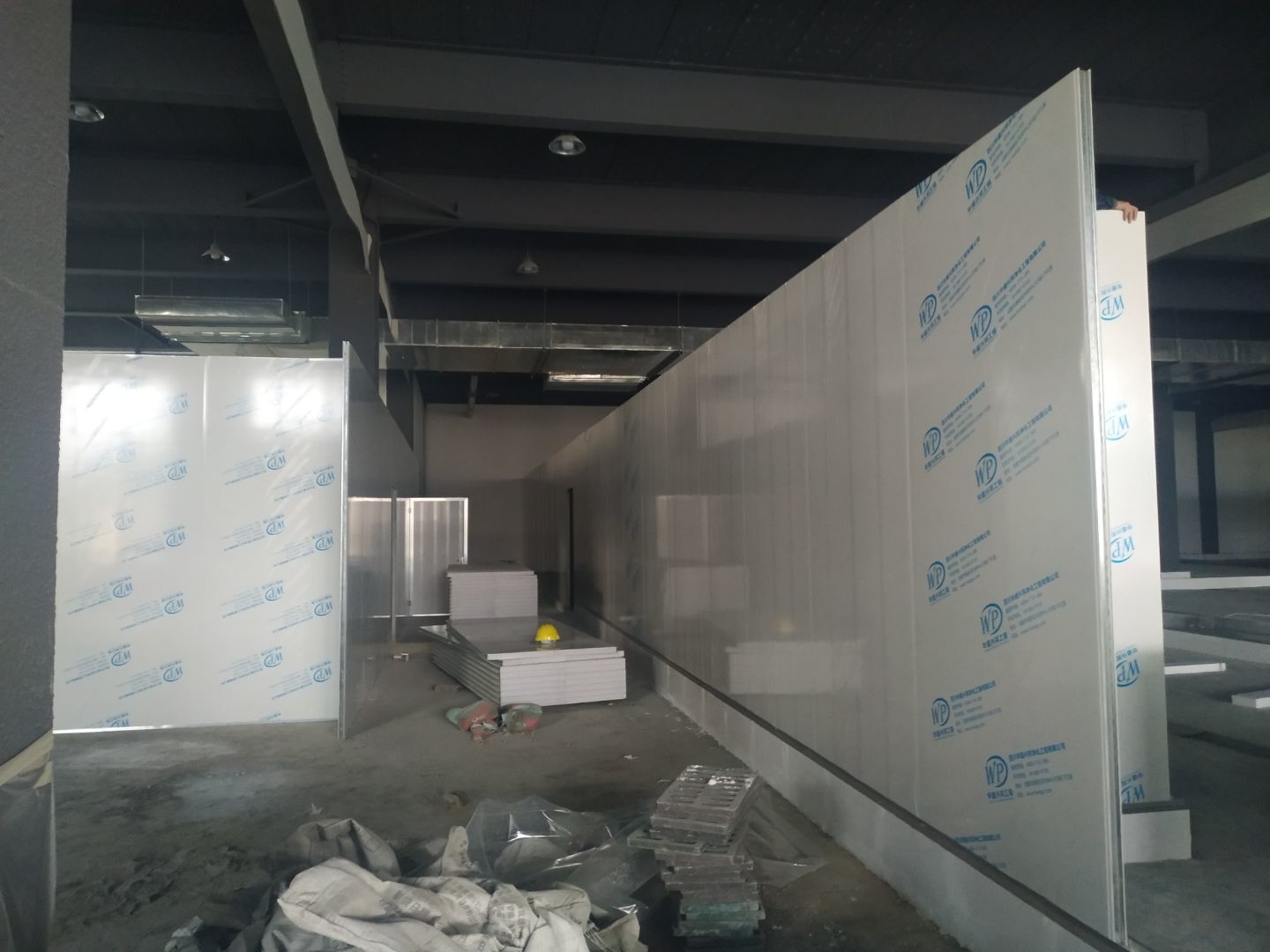

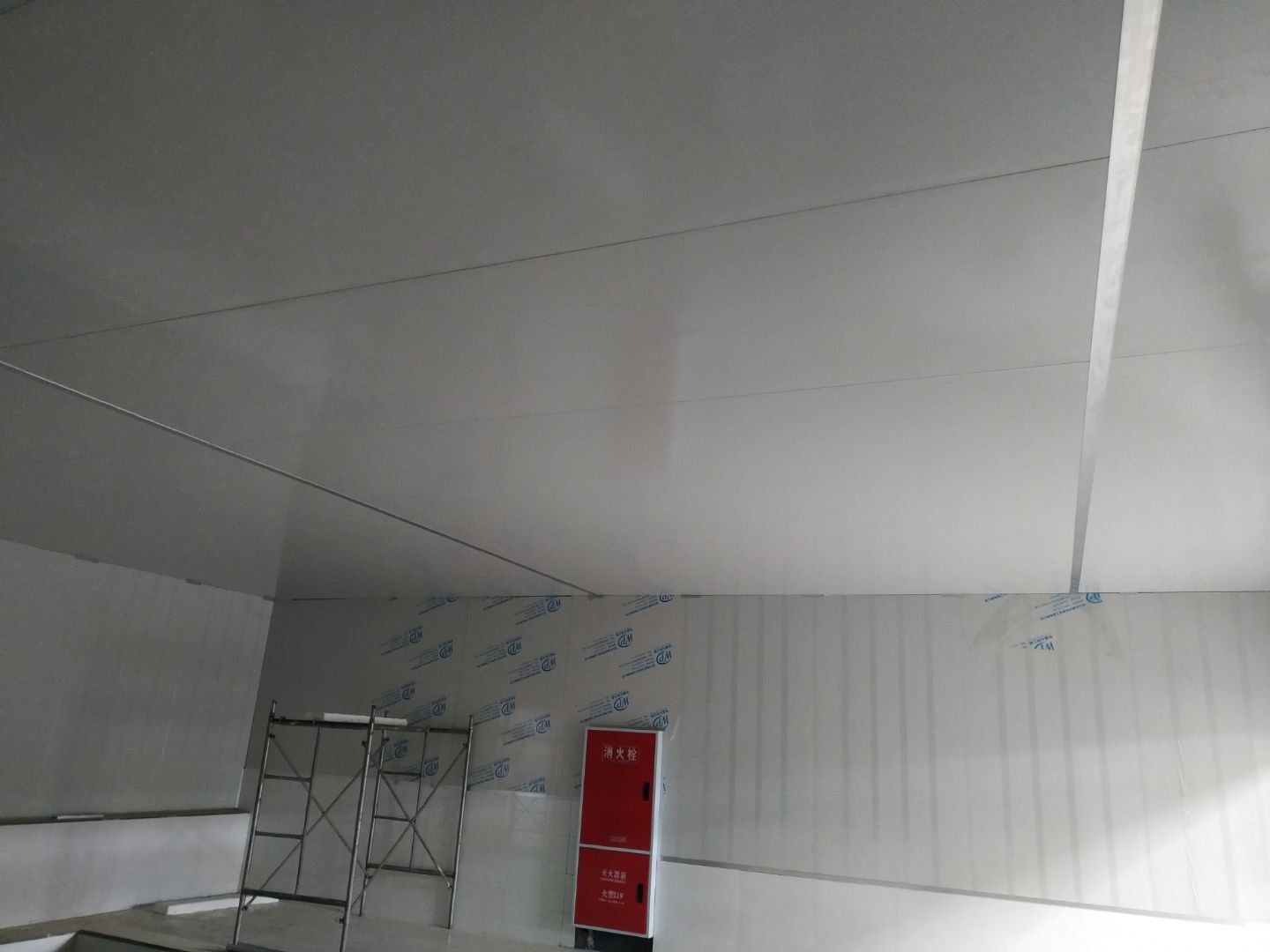

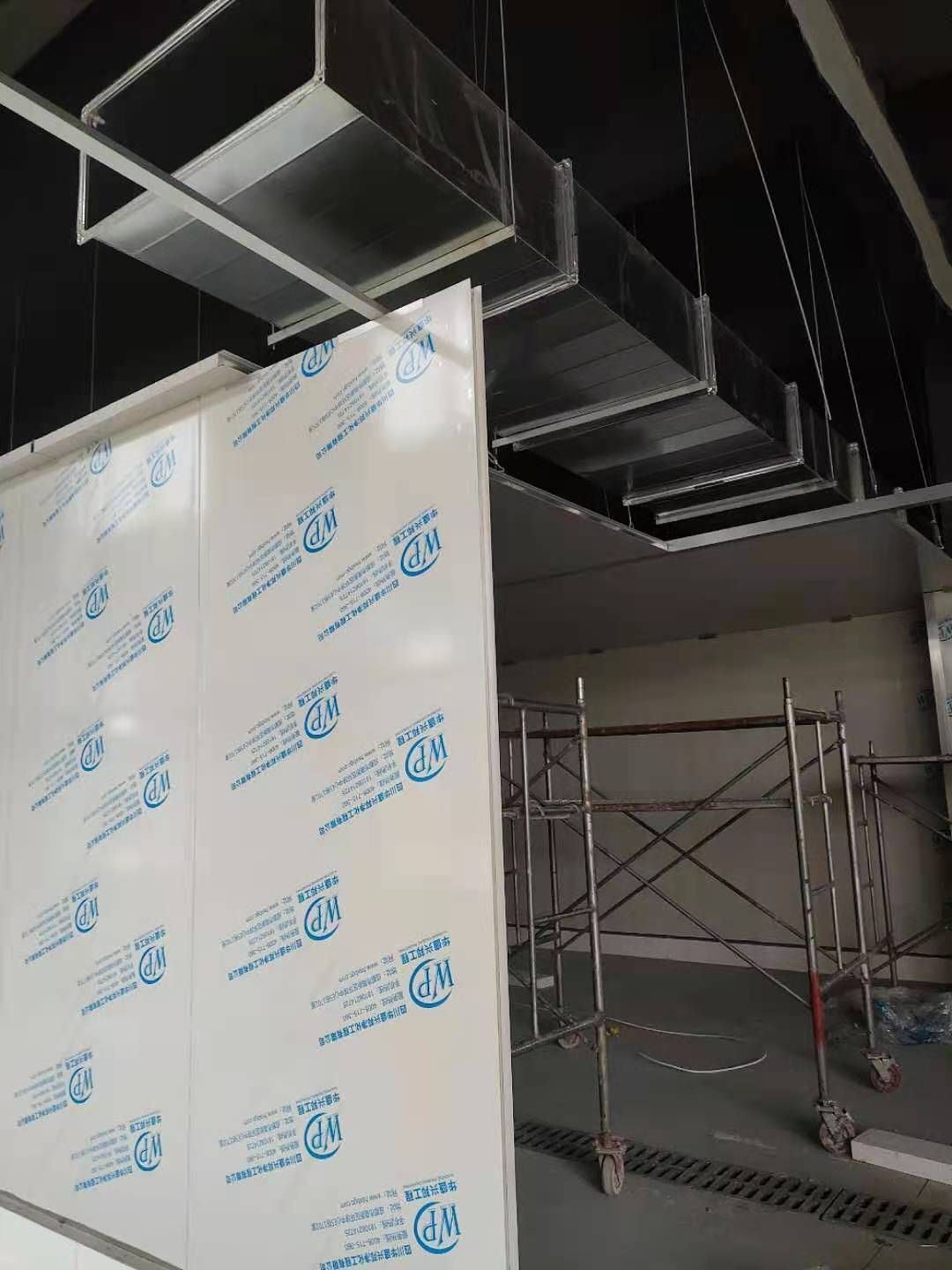

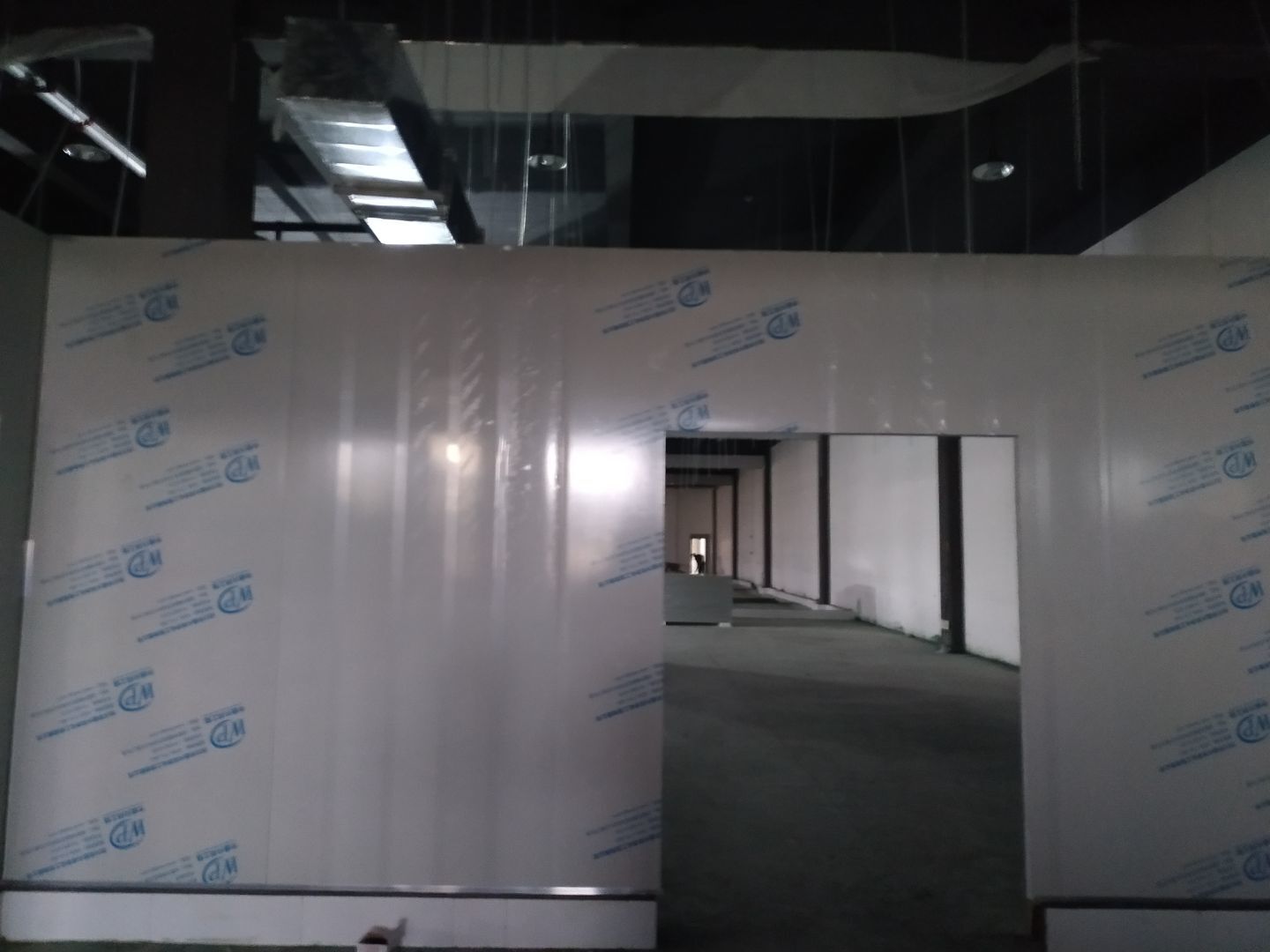

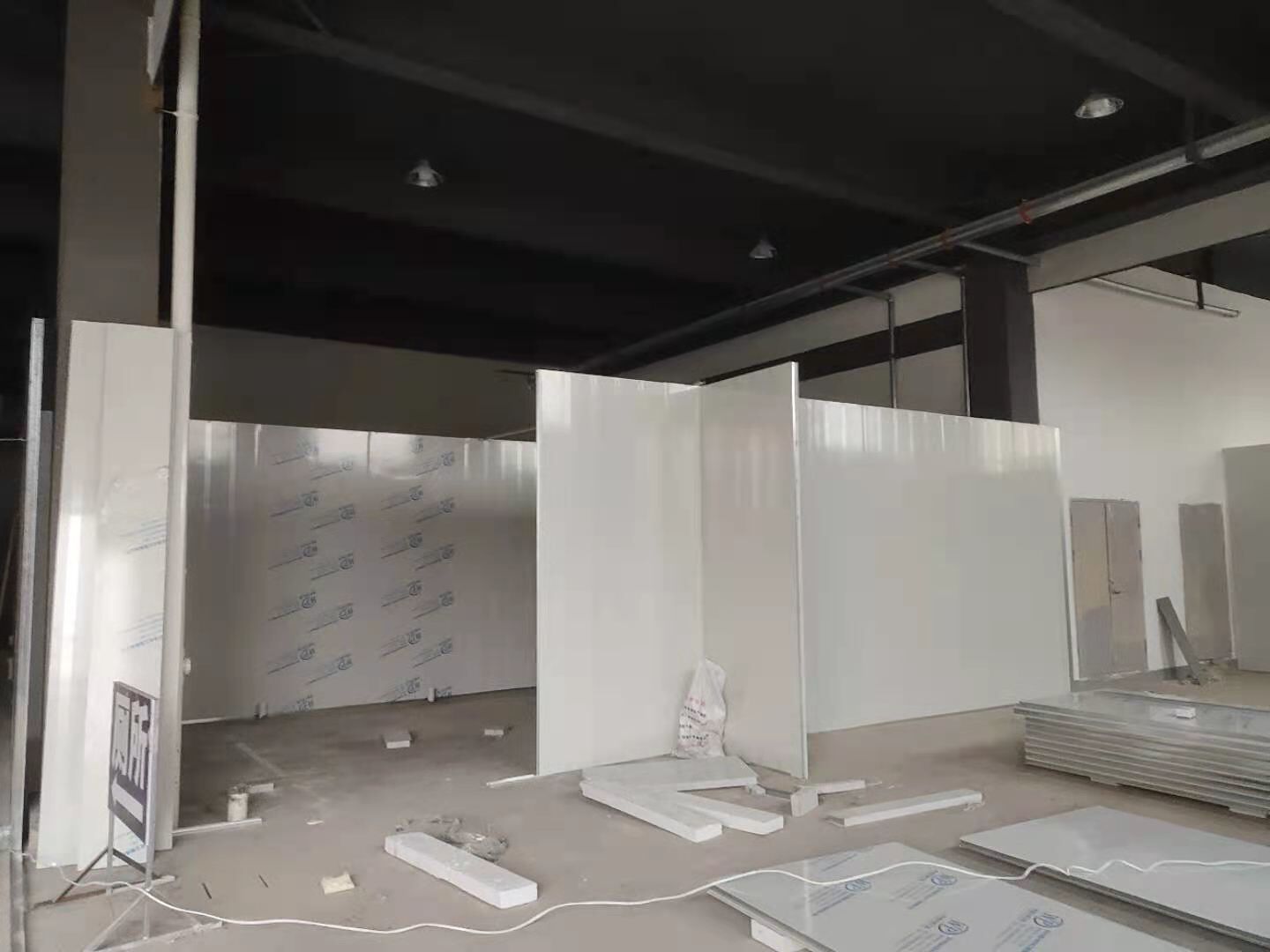

彩鋼板墻板安裝完成70%,頂板安裝完成30%,風管安裝完成70%。

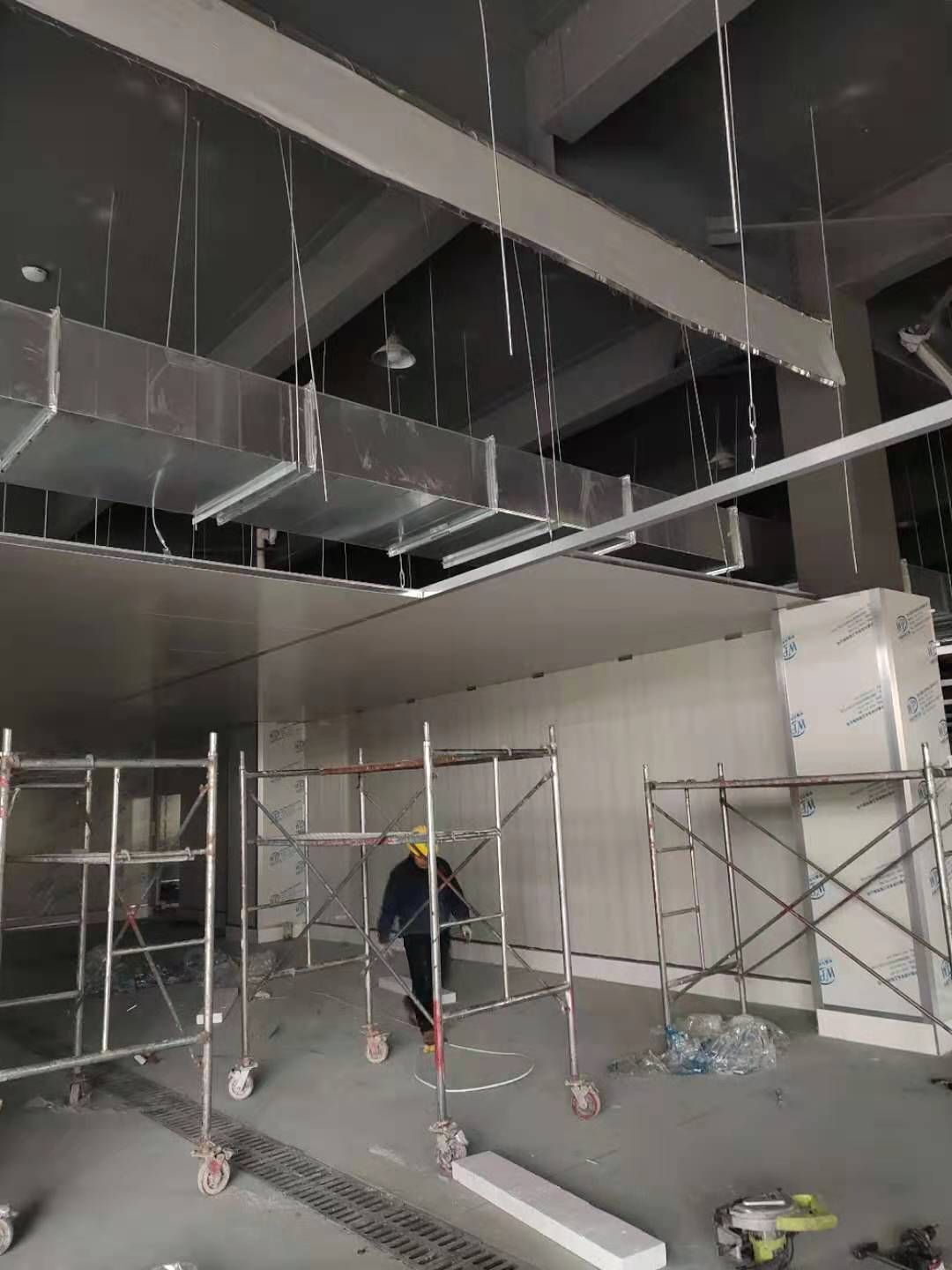

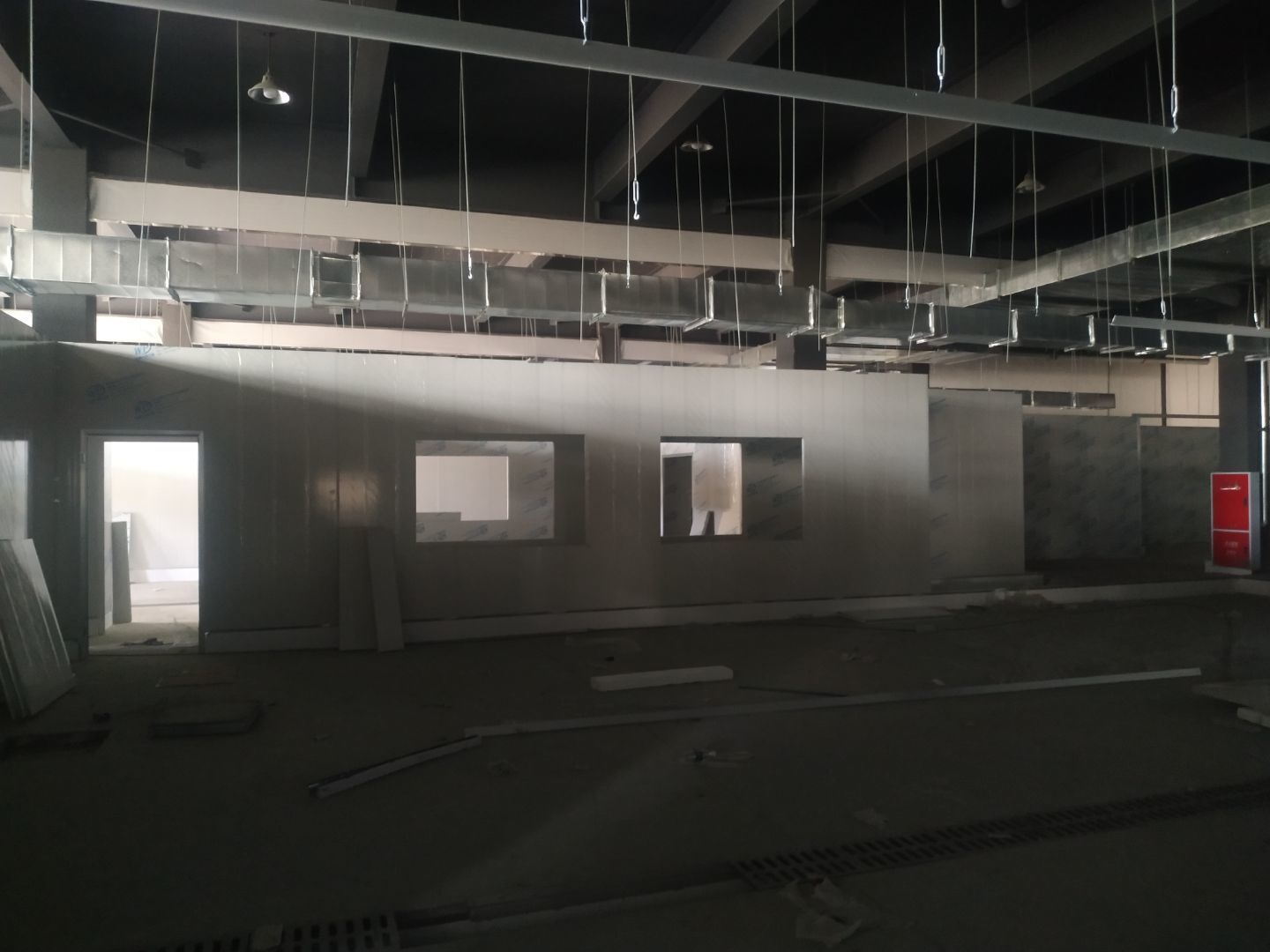

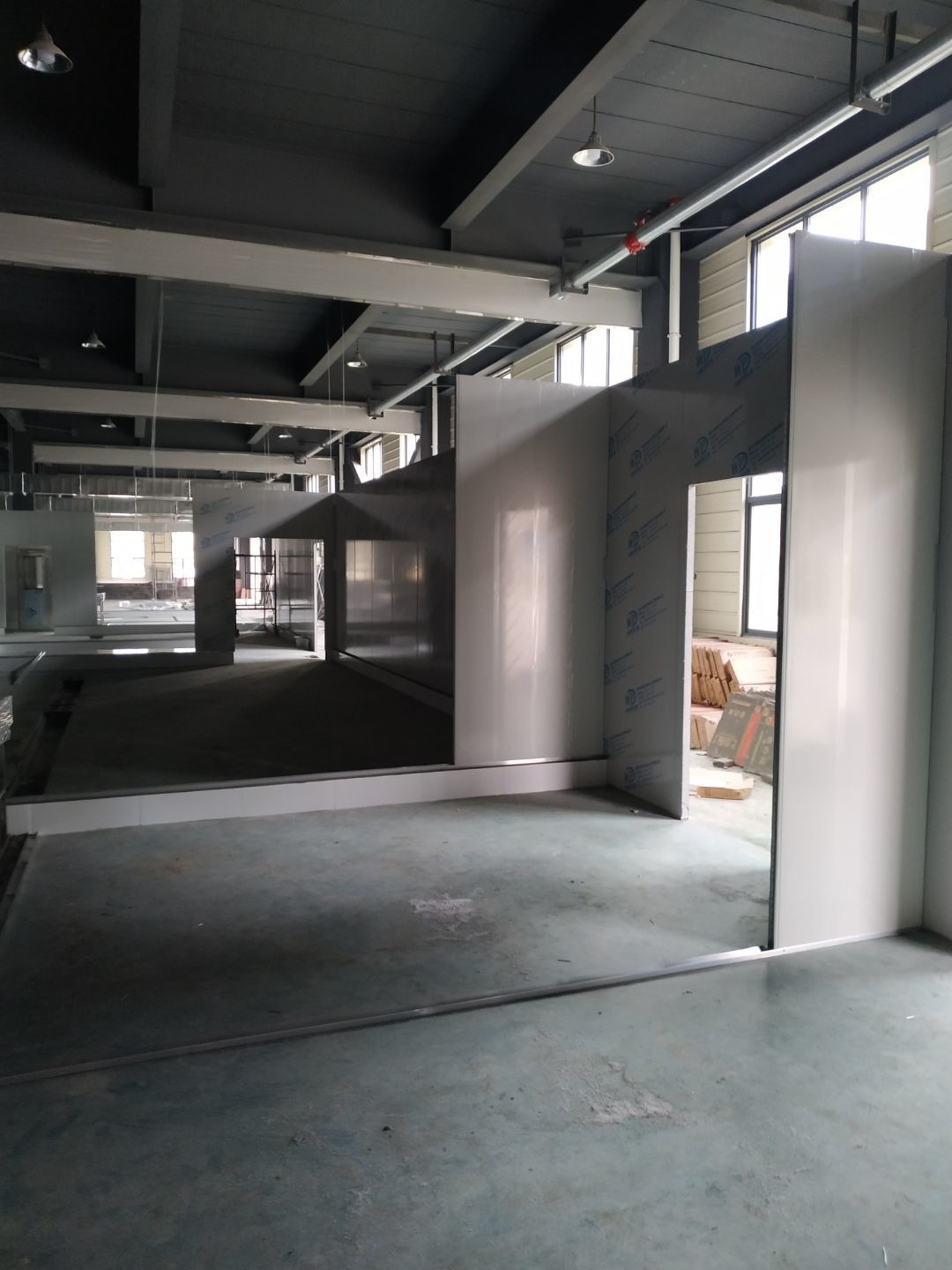

墻板安裝完成60%,吊筋安裝完成75%。
第三車板材到場卸貨,墻板安裝完成55%,吊筋安裝完成60%。

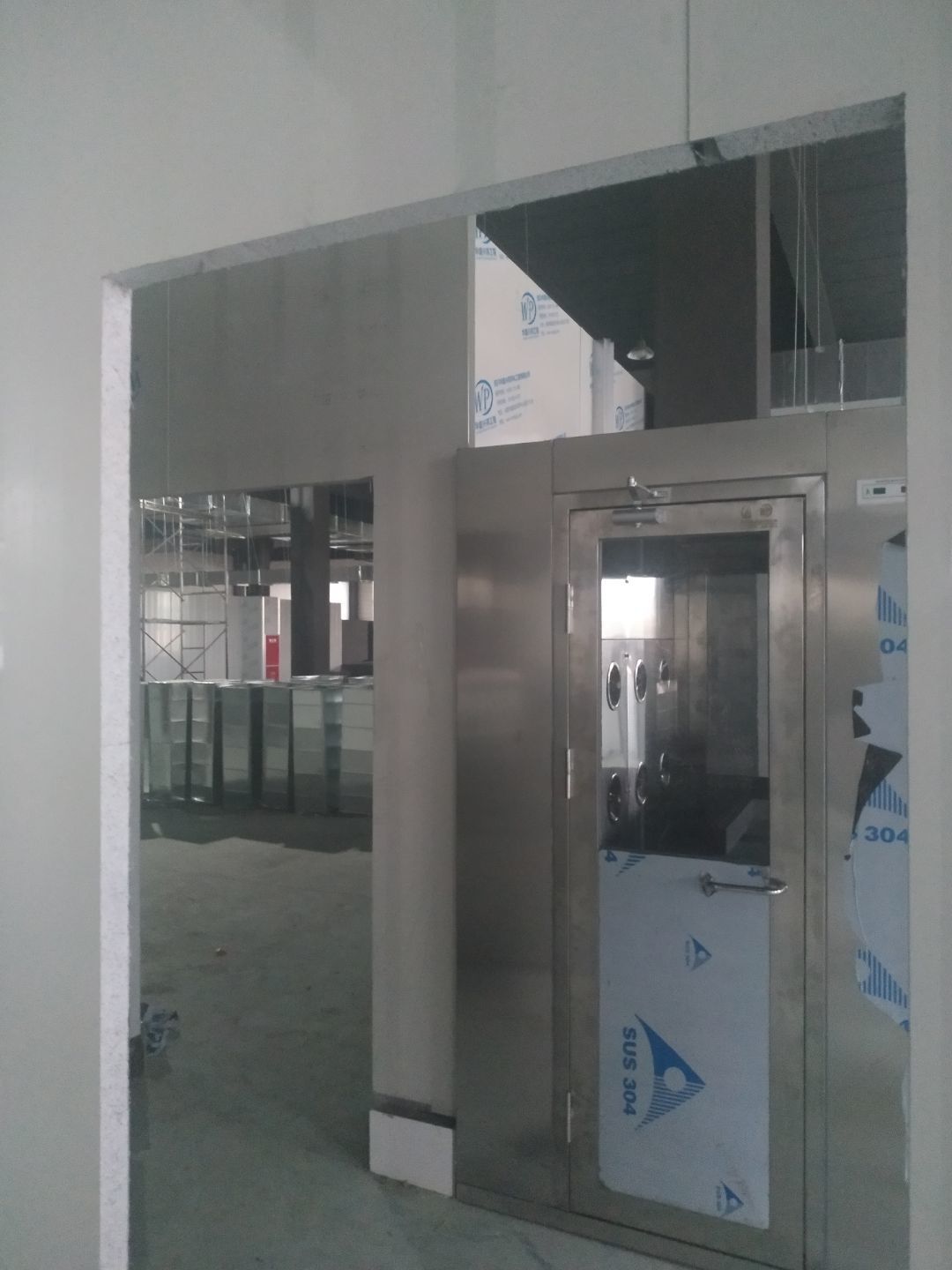

風淋室就位完成,墻板安裝完成42%

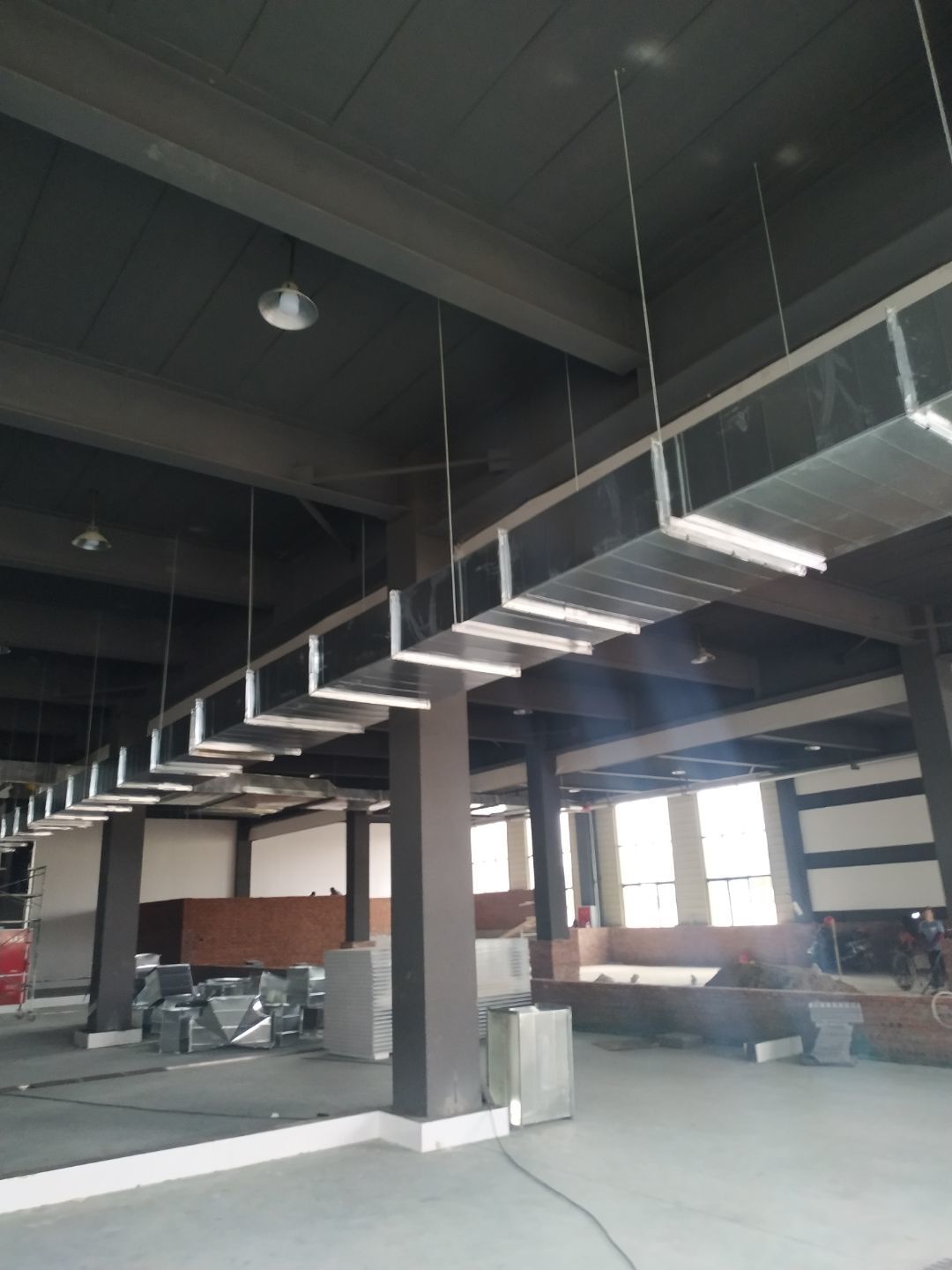

風管吊裝完成42%,彩鋼墻板安裝完成38%,風淋室和洗手消毒池到場卸貨,護坡施工完成。

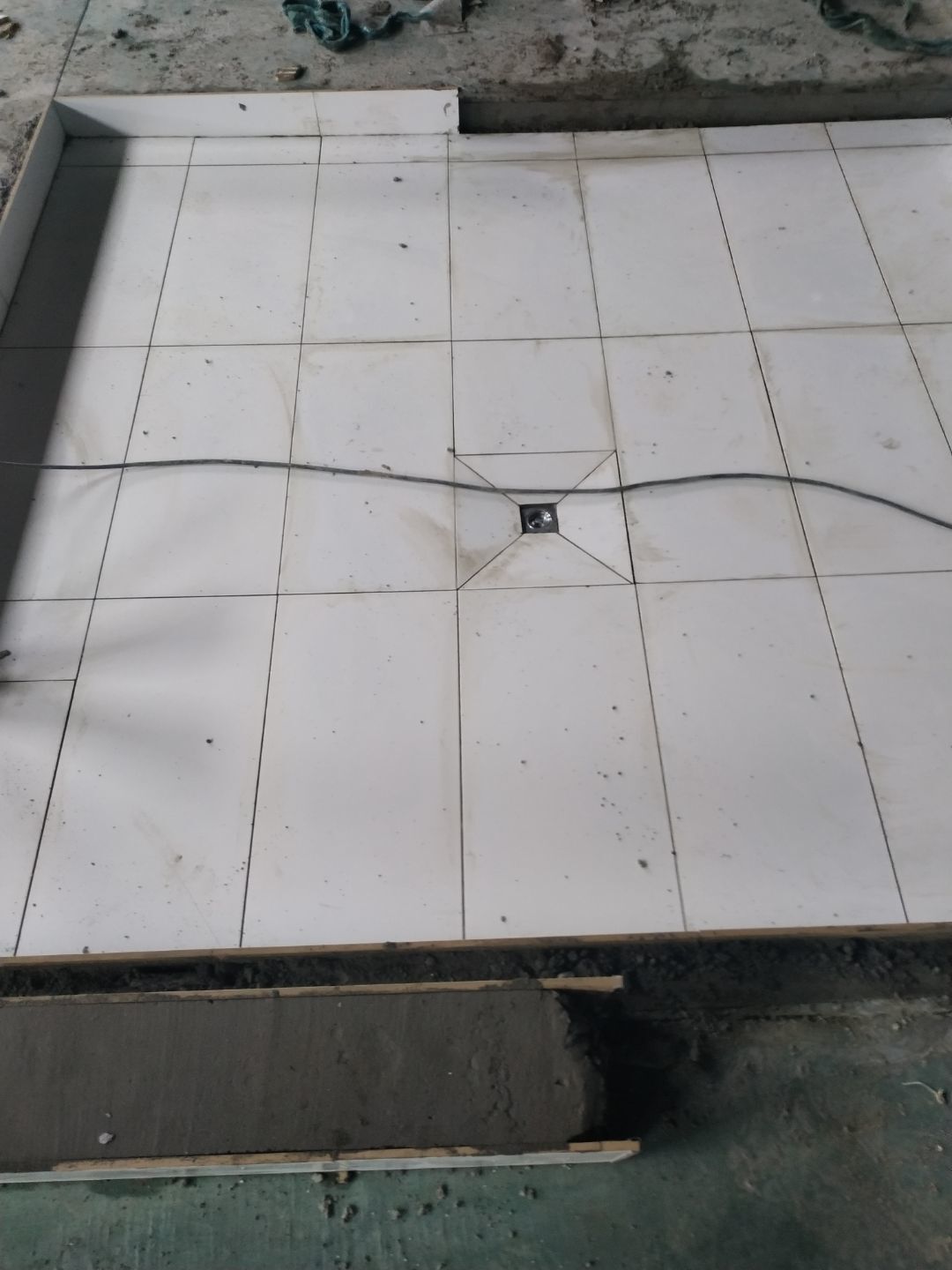

彩鋼頂板安裝完成20%,擋水墻貼磚完成,腳踏池貼磚完成95%,風管安裝完成15%。

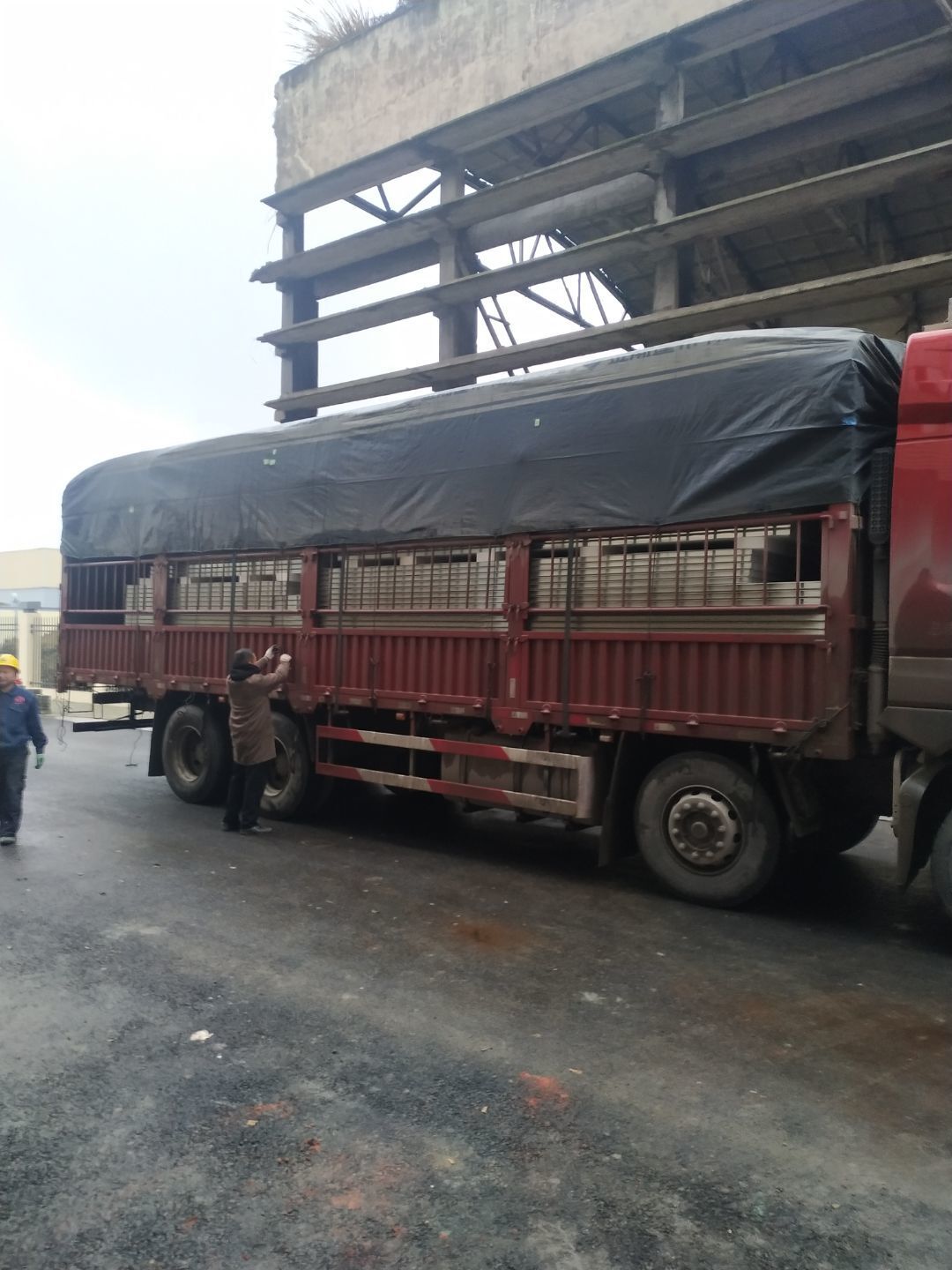

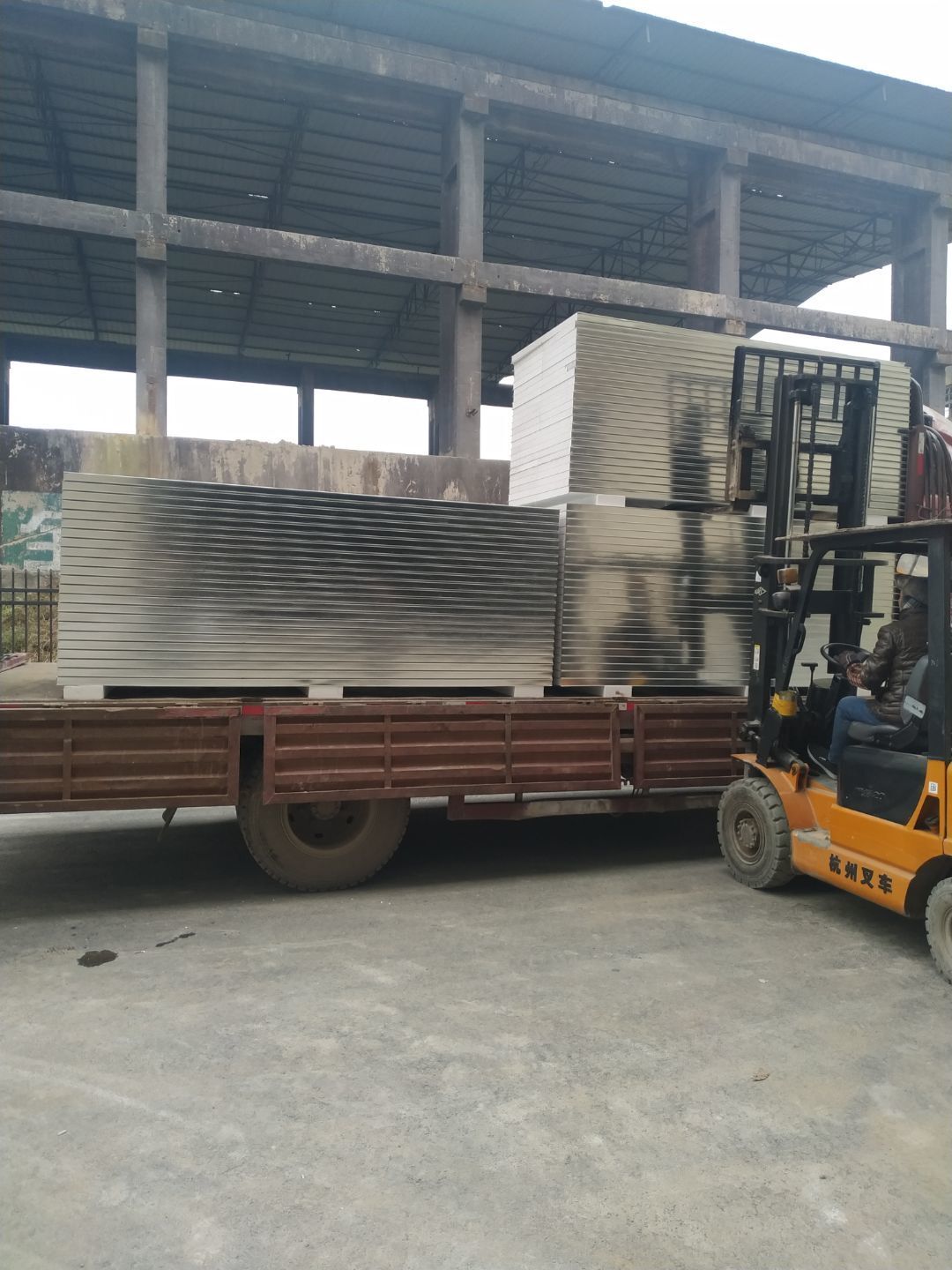

第二車彩鋼板到場卸貨,頂板安裝完成5%,風管組裝完成,預制吊筋和支架,擋水墻貼磚完成,腳踏池貼磚完成50%。

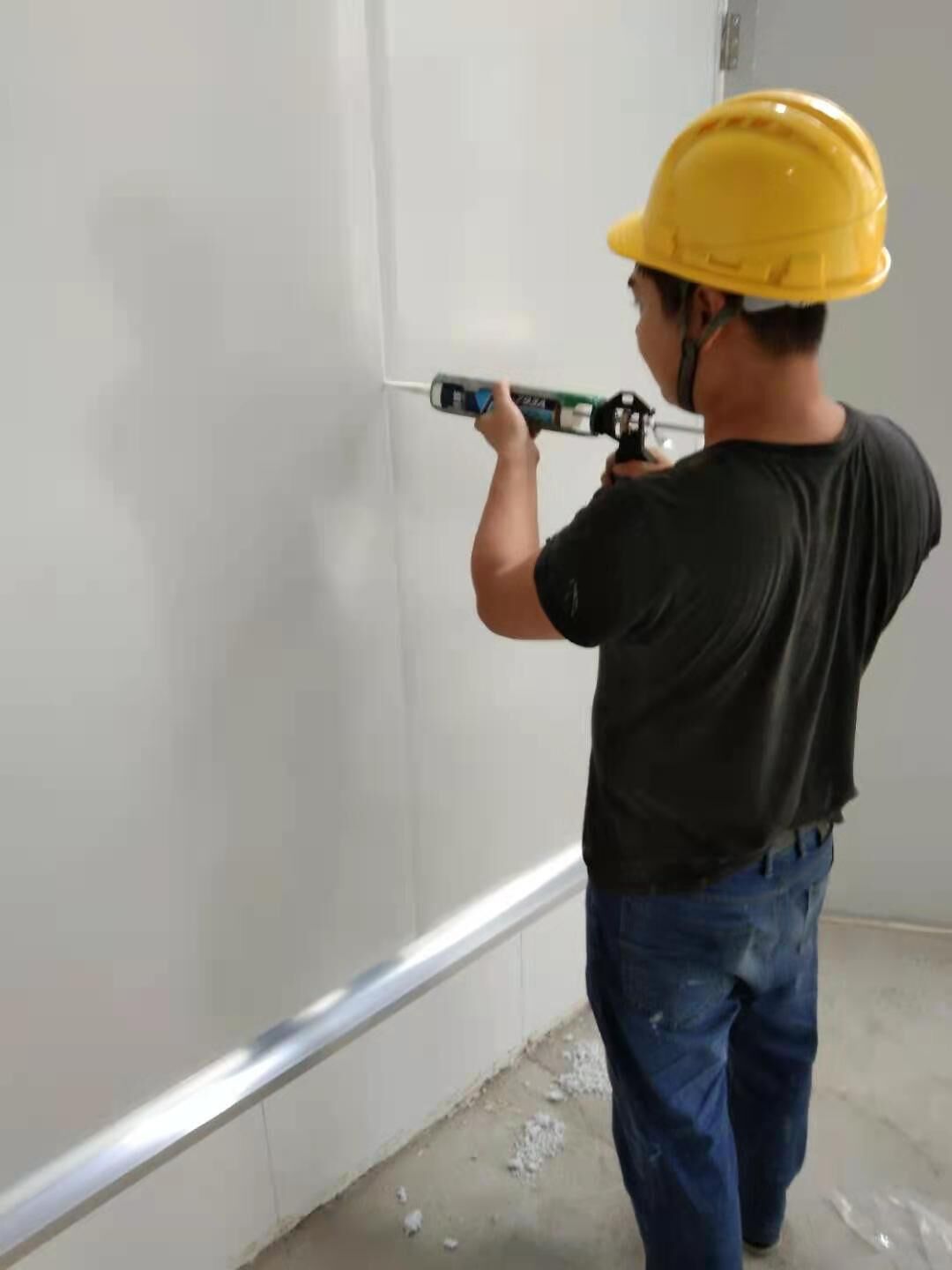

圓弧安裝完成10%,撕膜打膠完成6%,擋水墻貼磚完成90%,腳踏池防水施工完成,風管組裝完成10%。

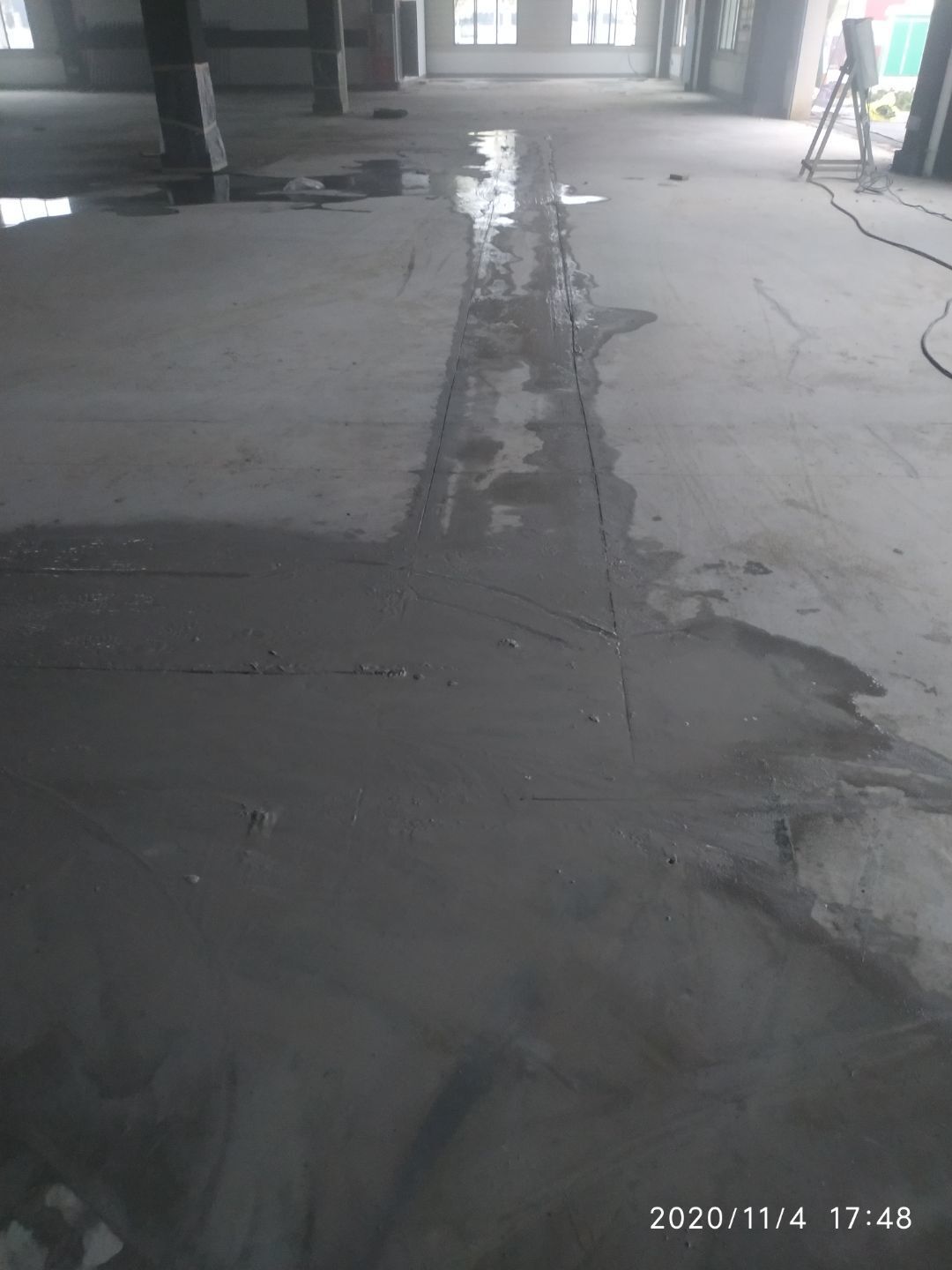

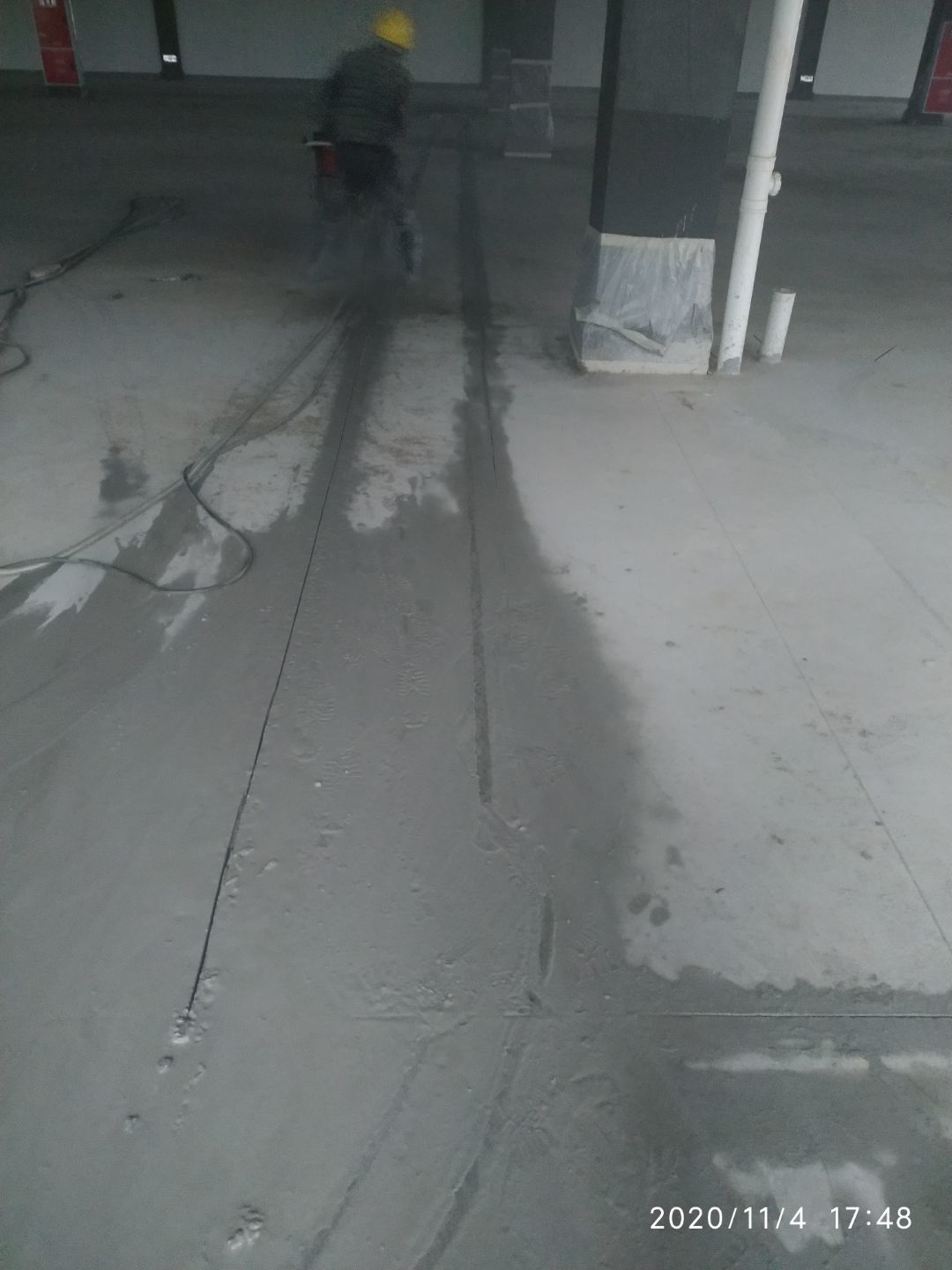

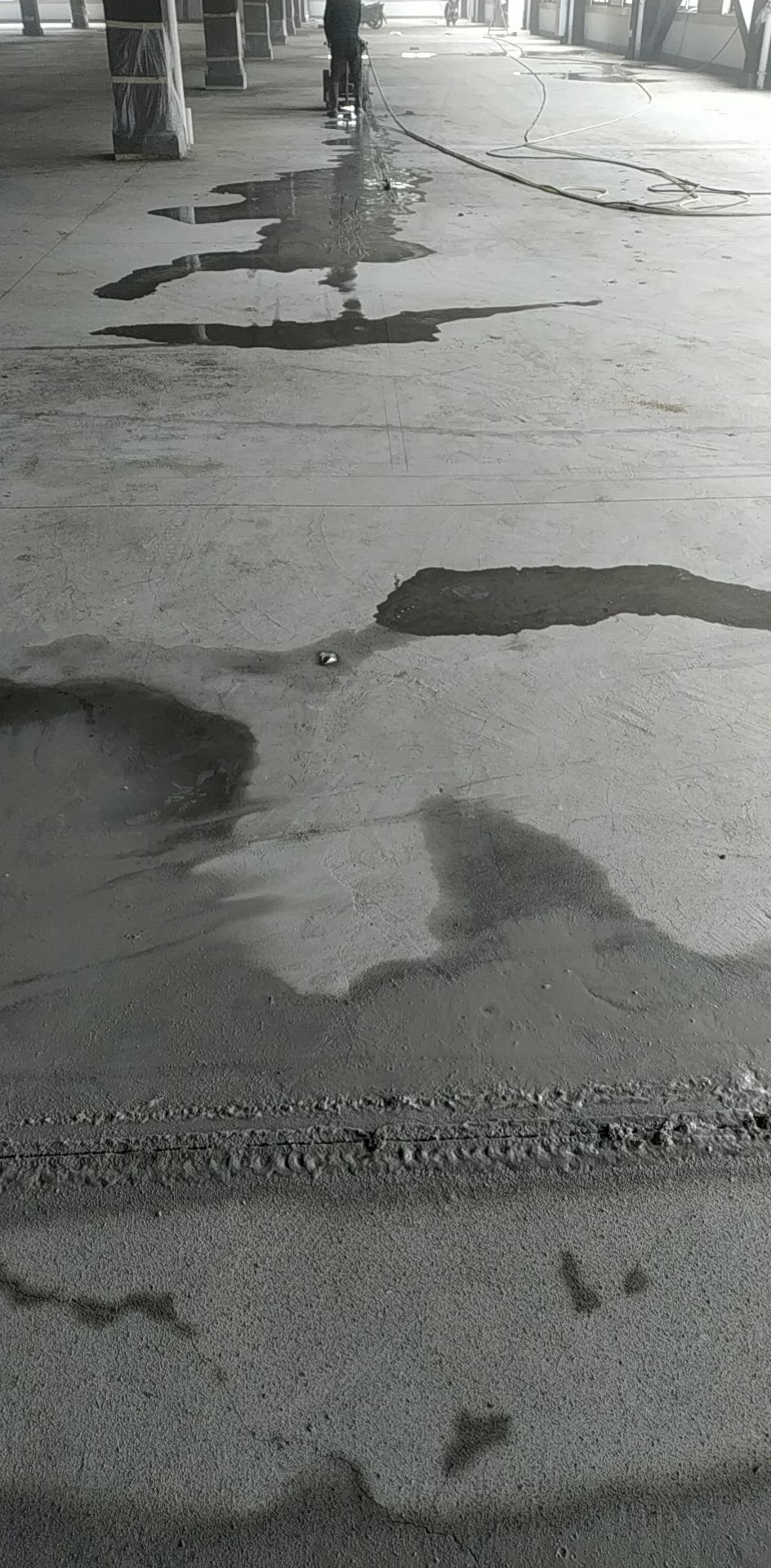

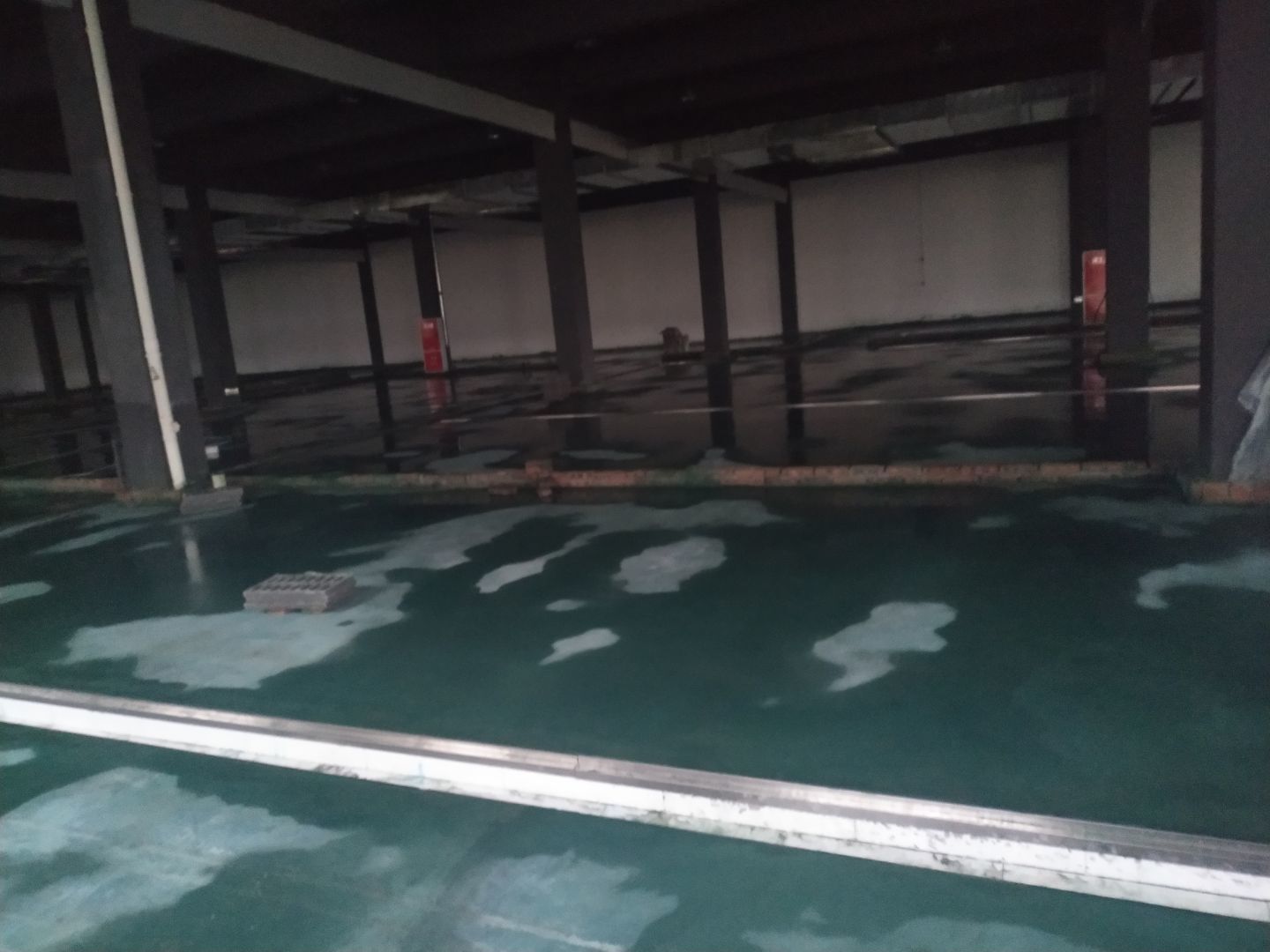

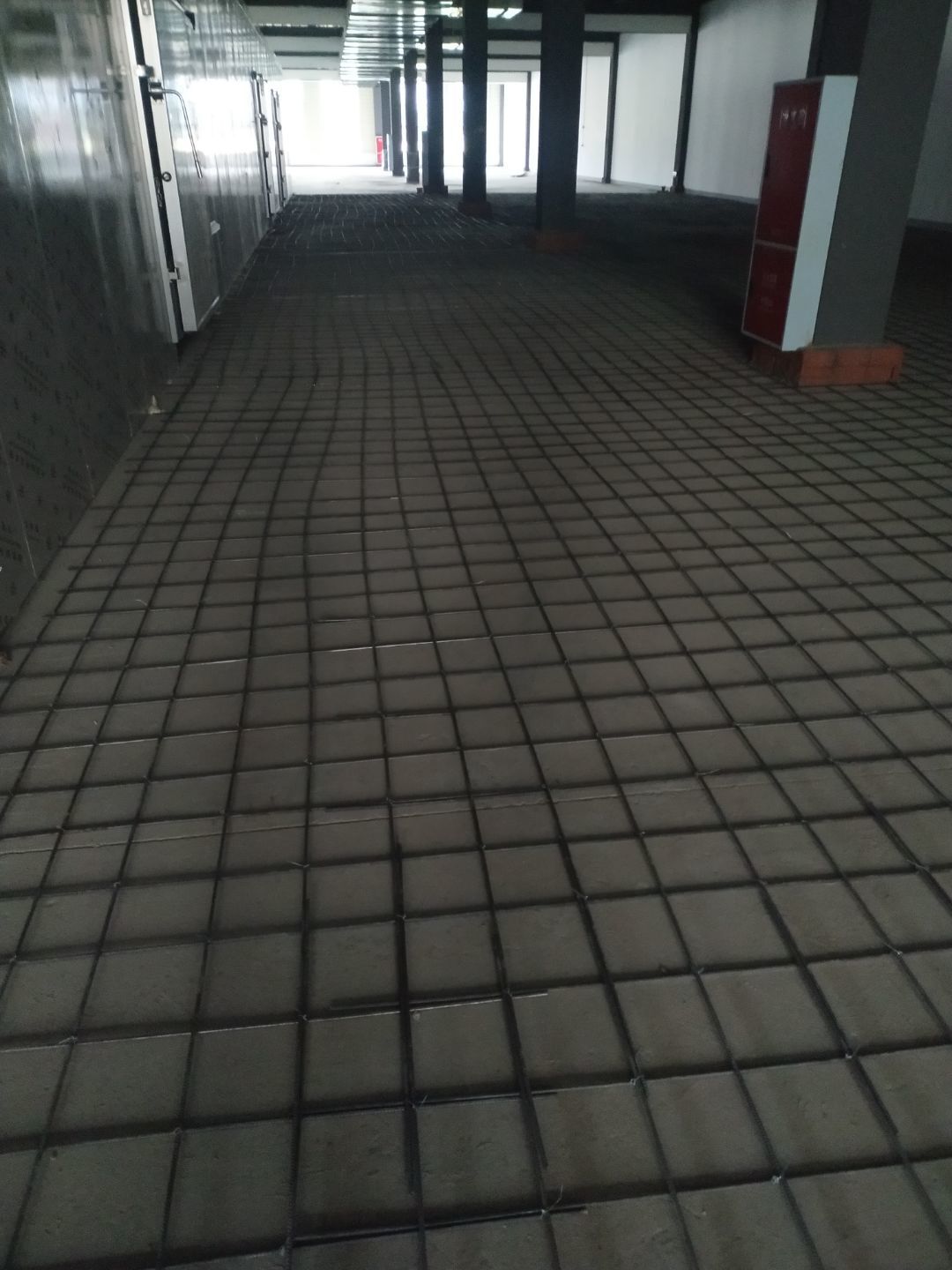

彩鋼墻板安裝完成5%,地坪灑水養護,切伸縮縫完成40%。

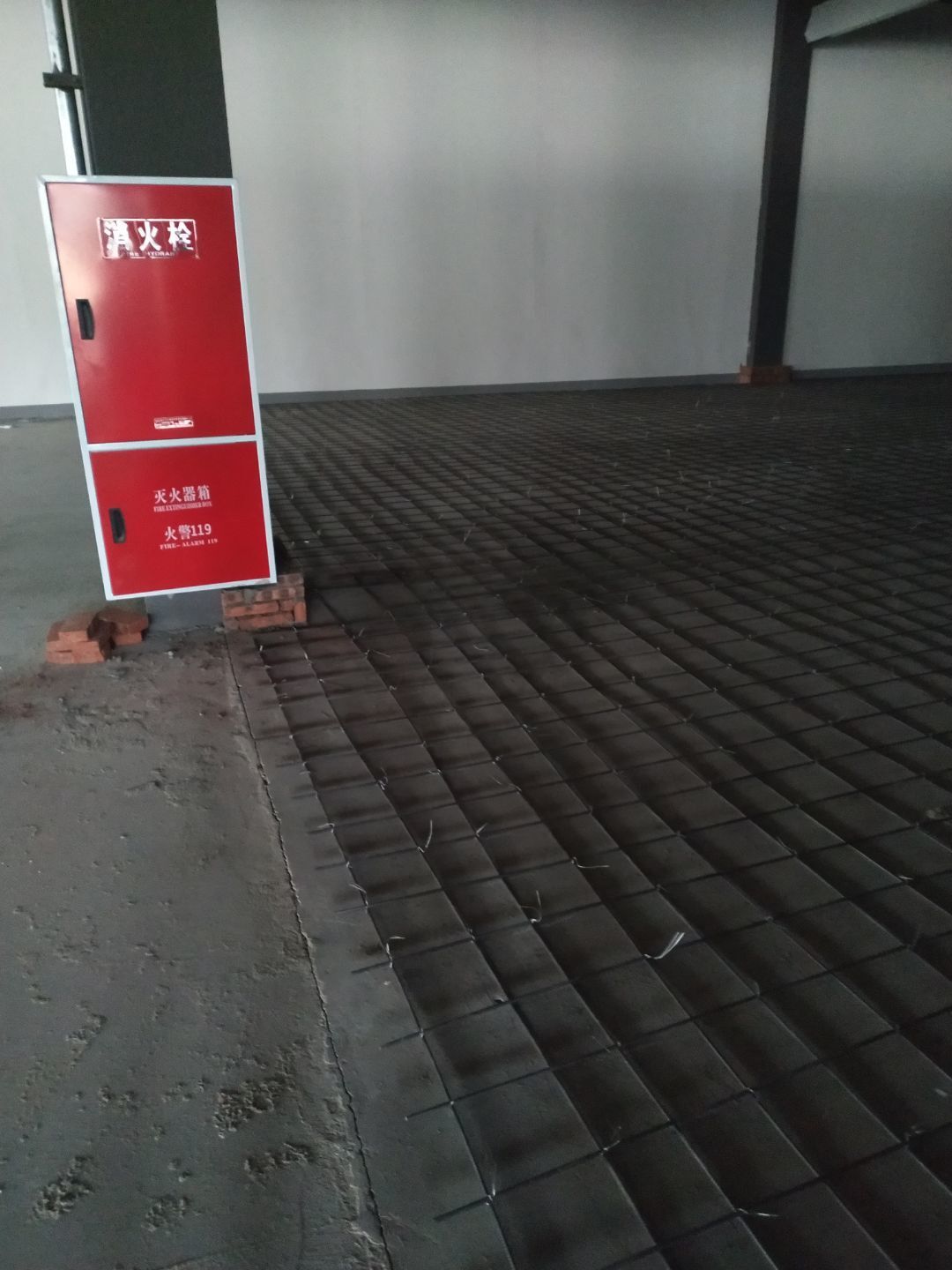

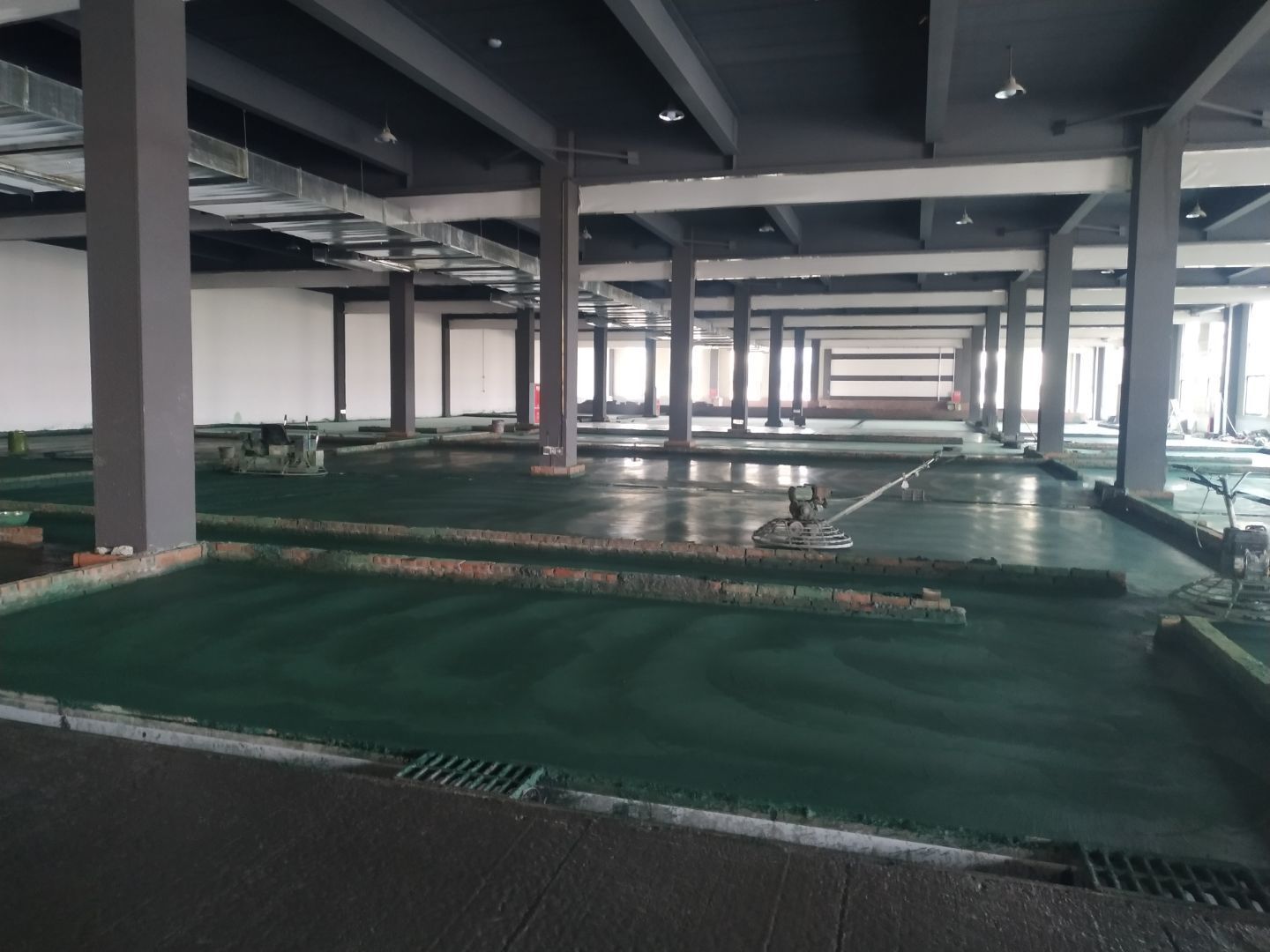

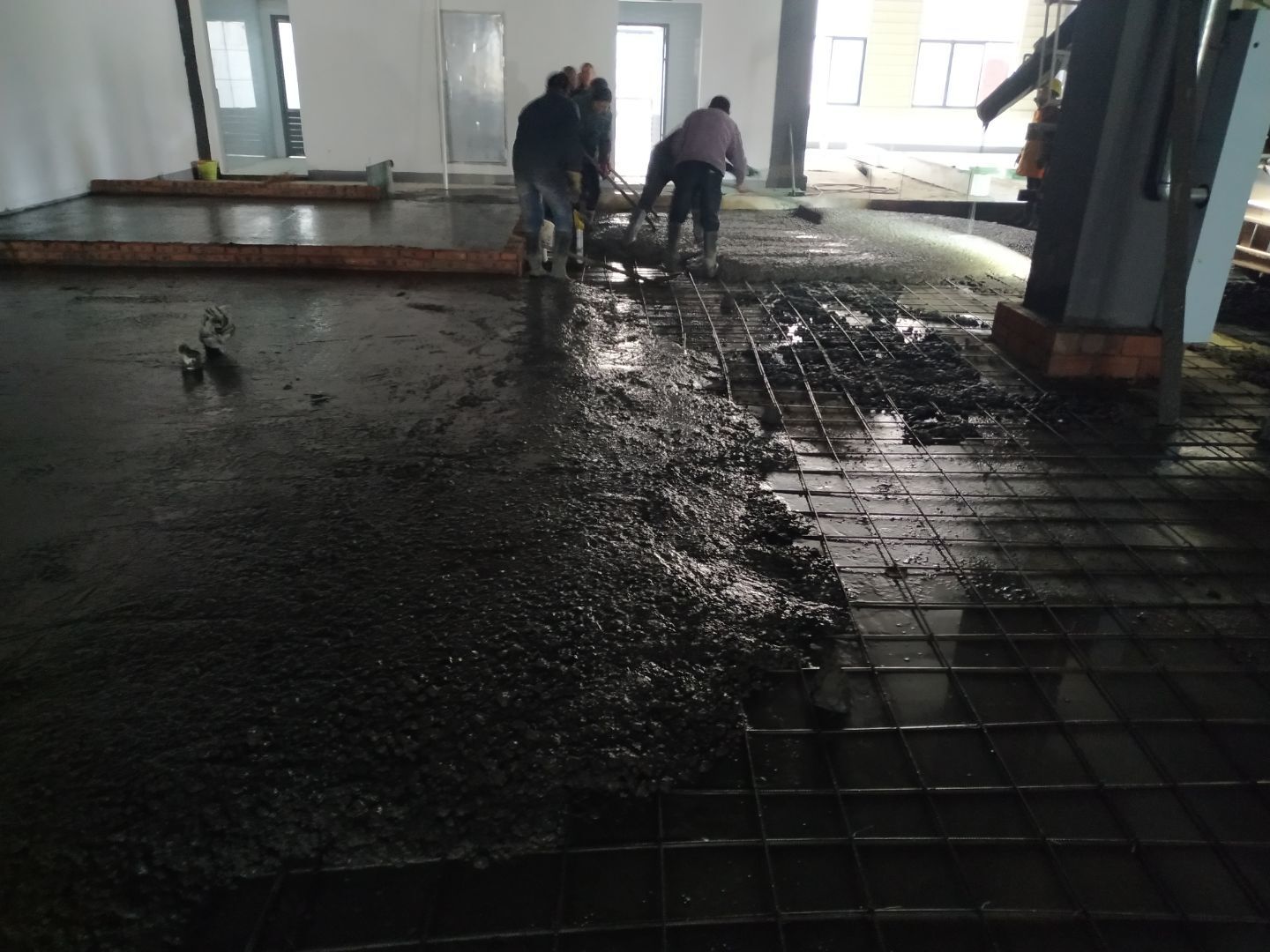

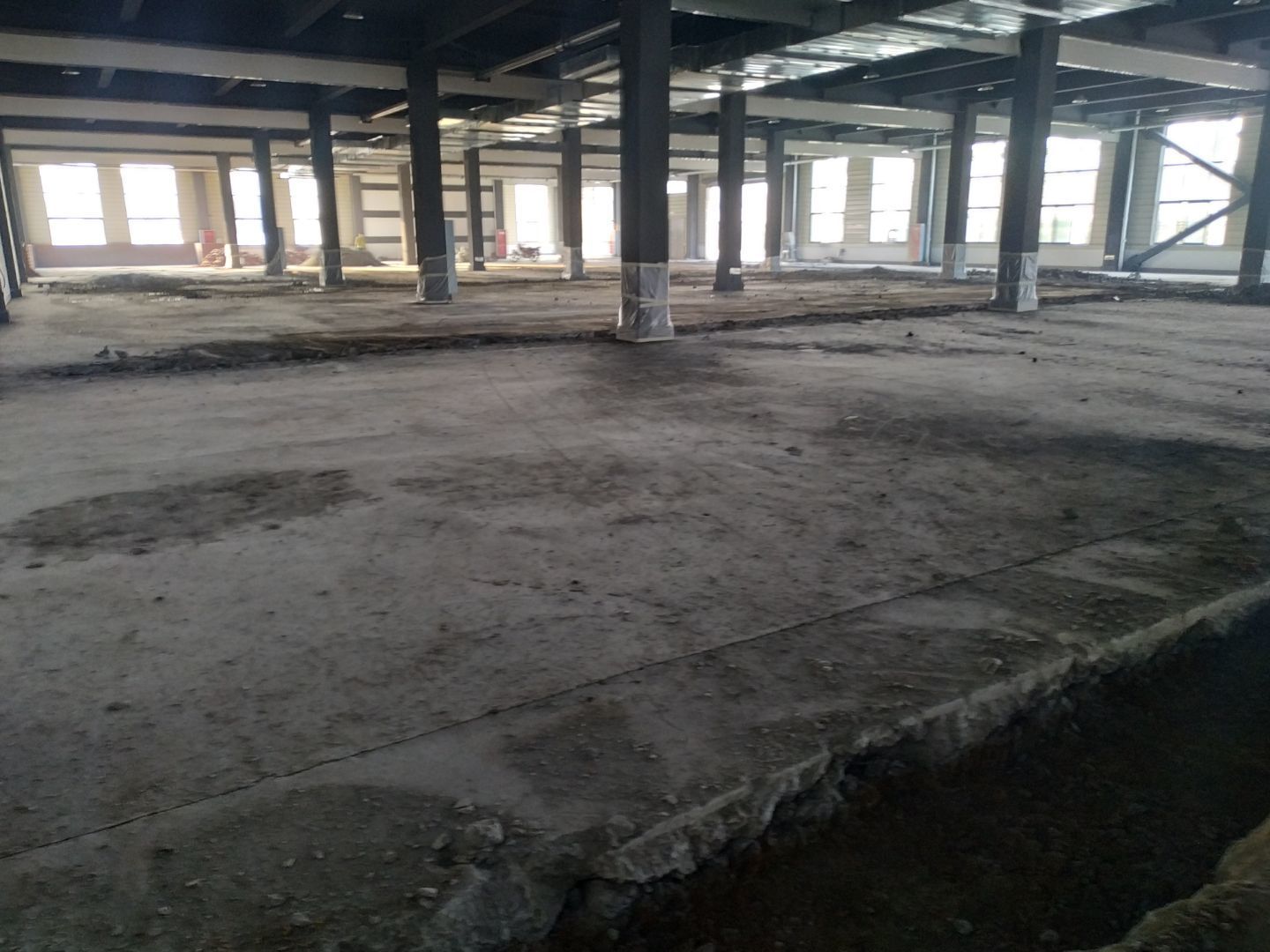

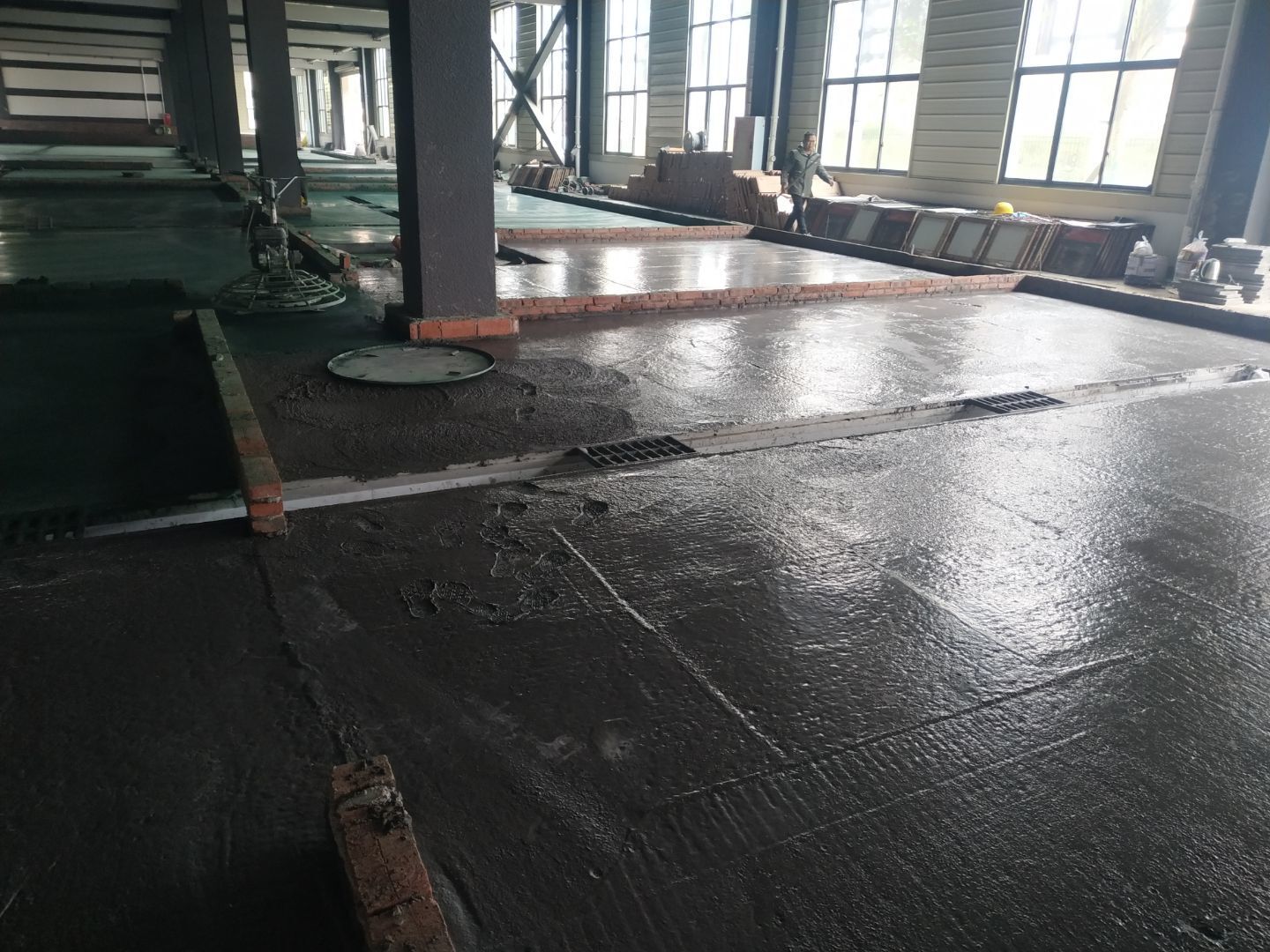

混泥土澆筑完成,金剛砂施工完成完成,建渣清運完成。

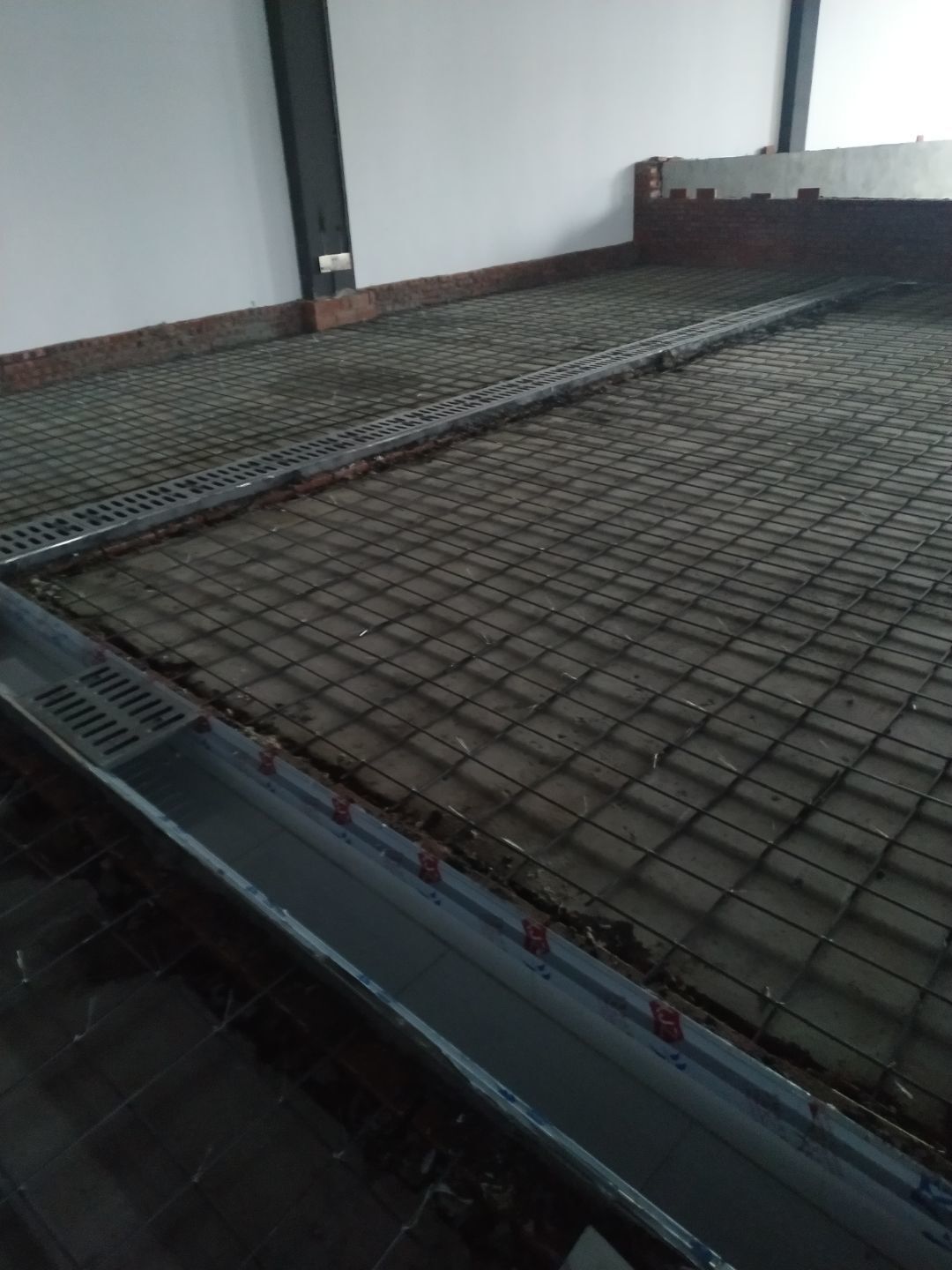

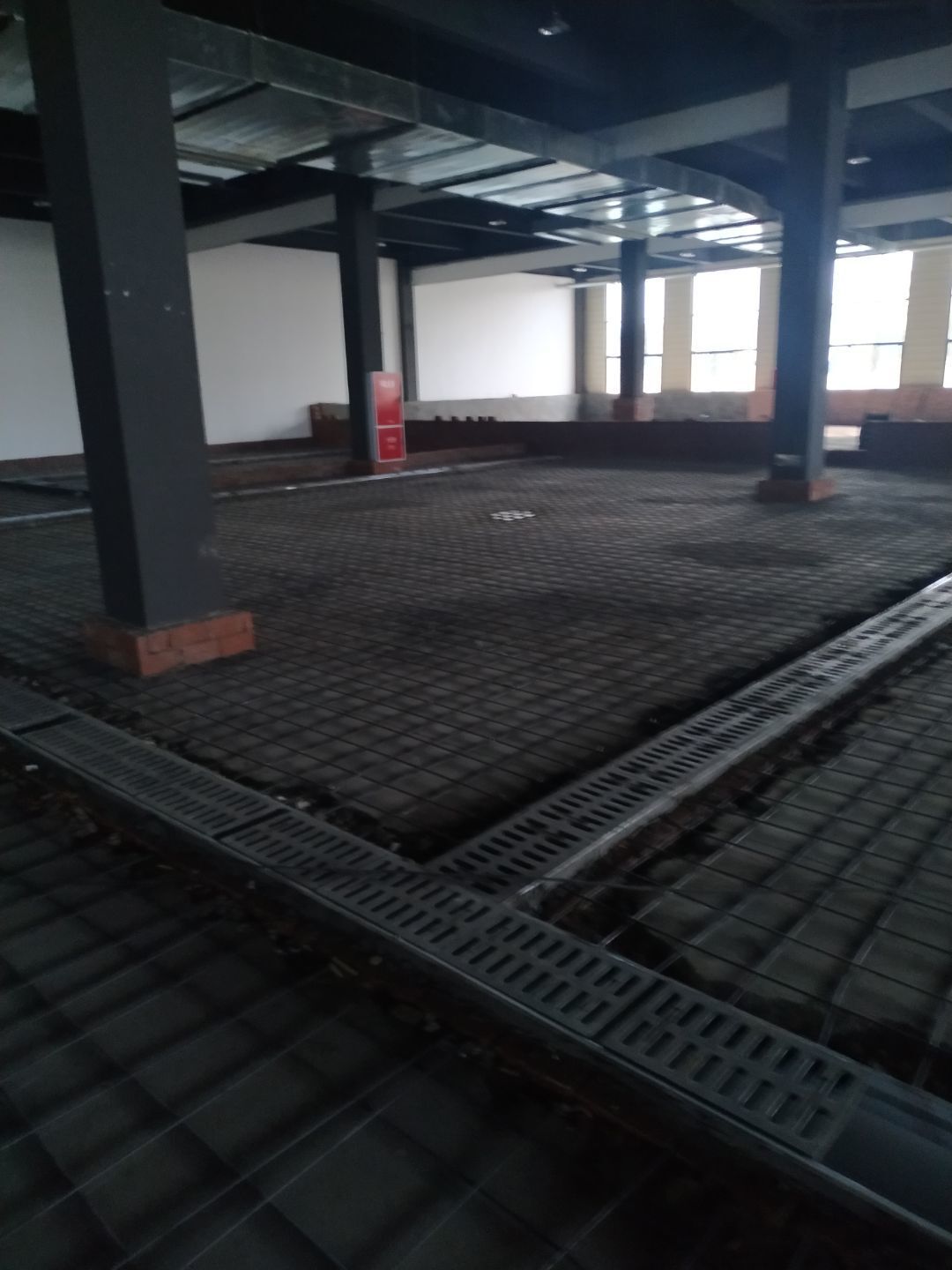

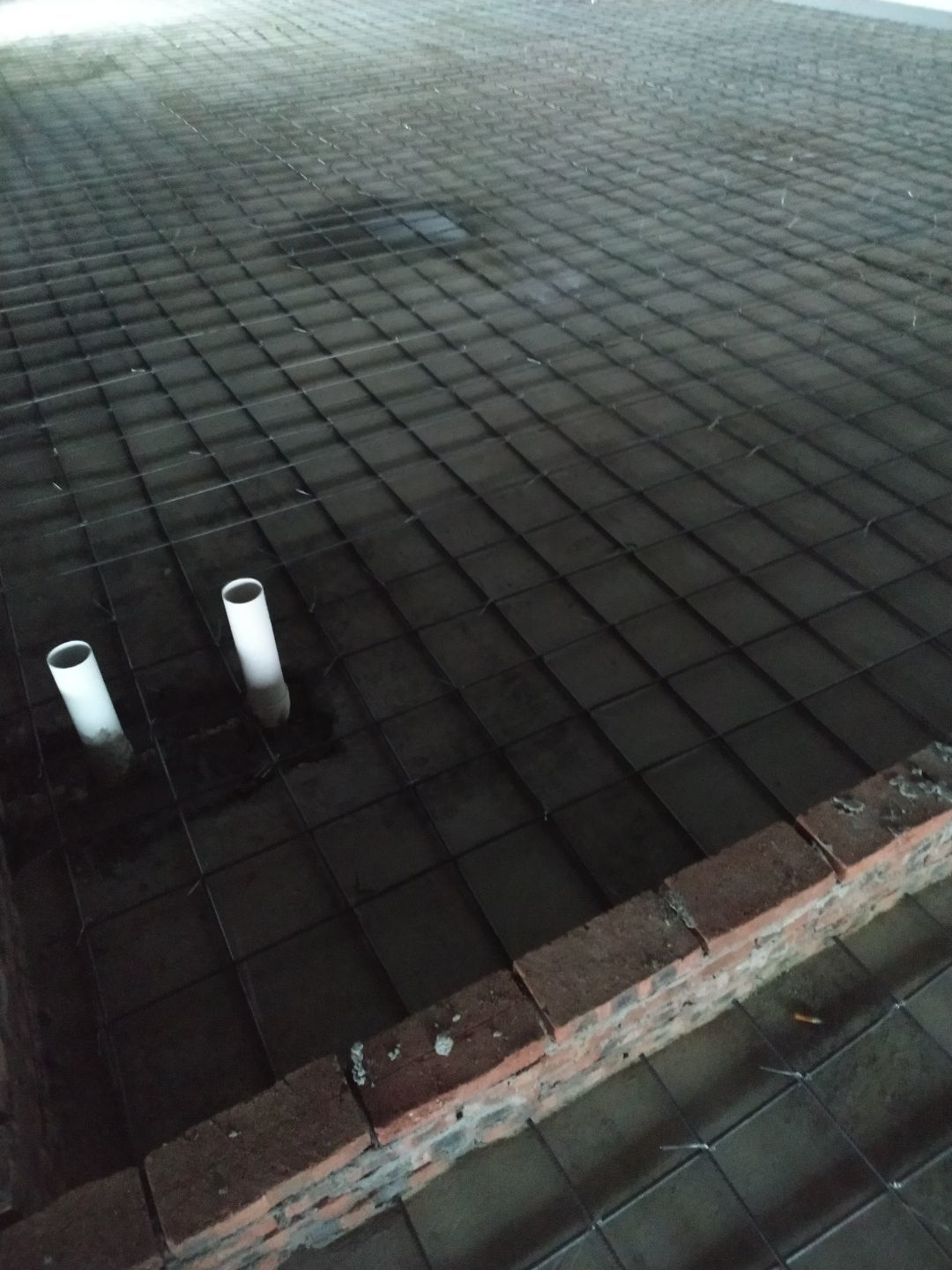

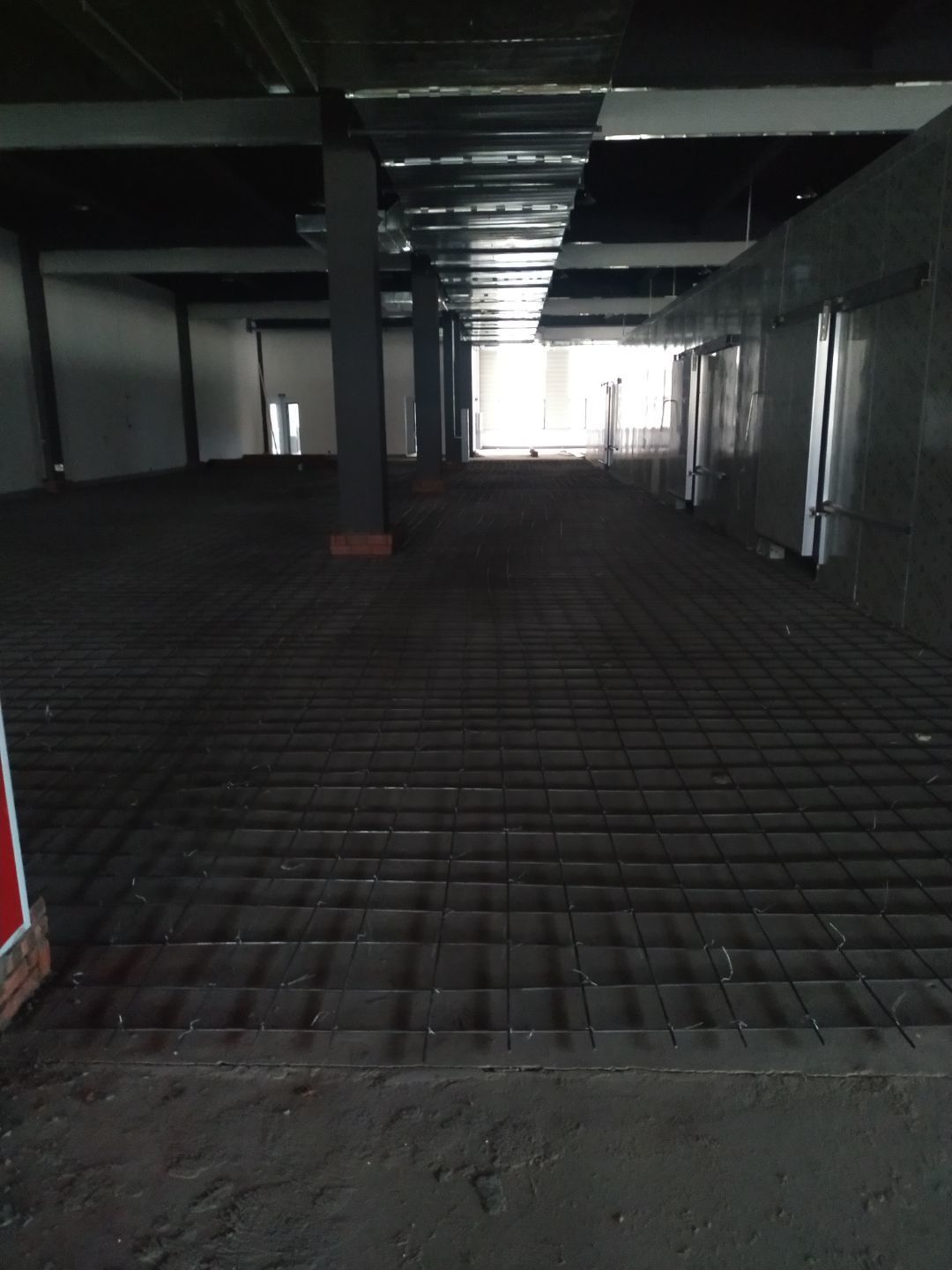

鋼筋攤鋪完成,綁扎完成,基準線和控制線完成20%。
鋼筋攤鋪完成30%,綁扎完成20%。

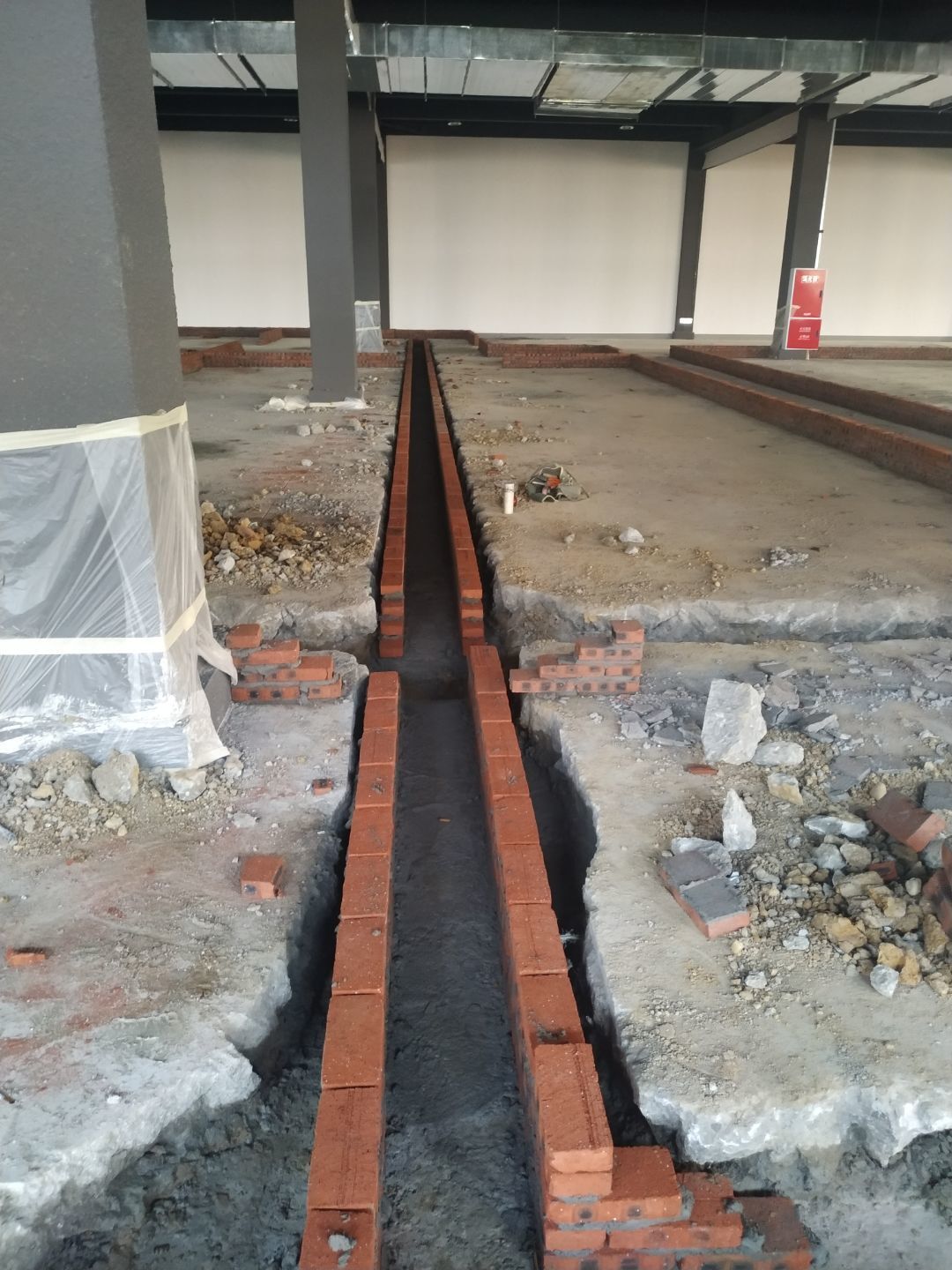

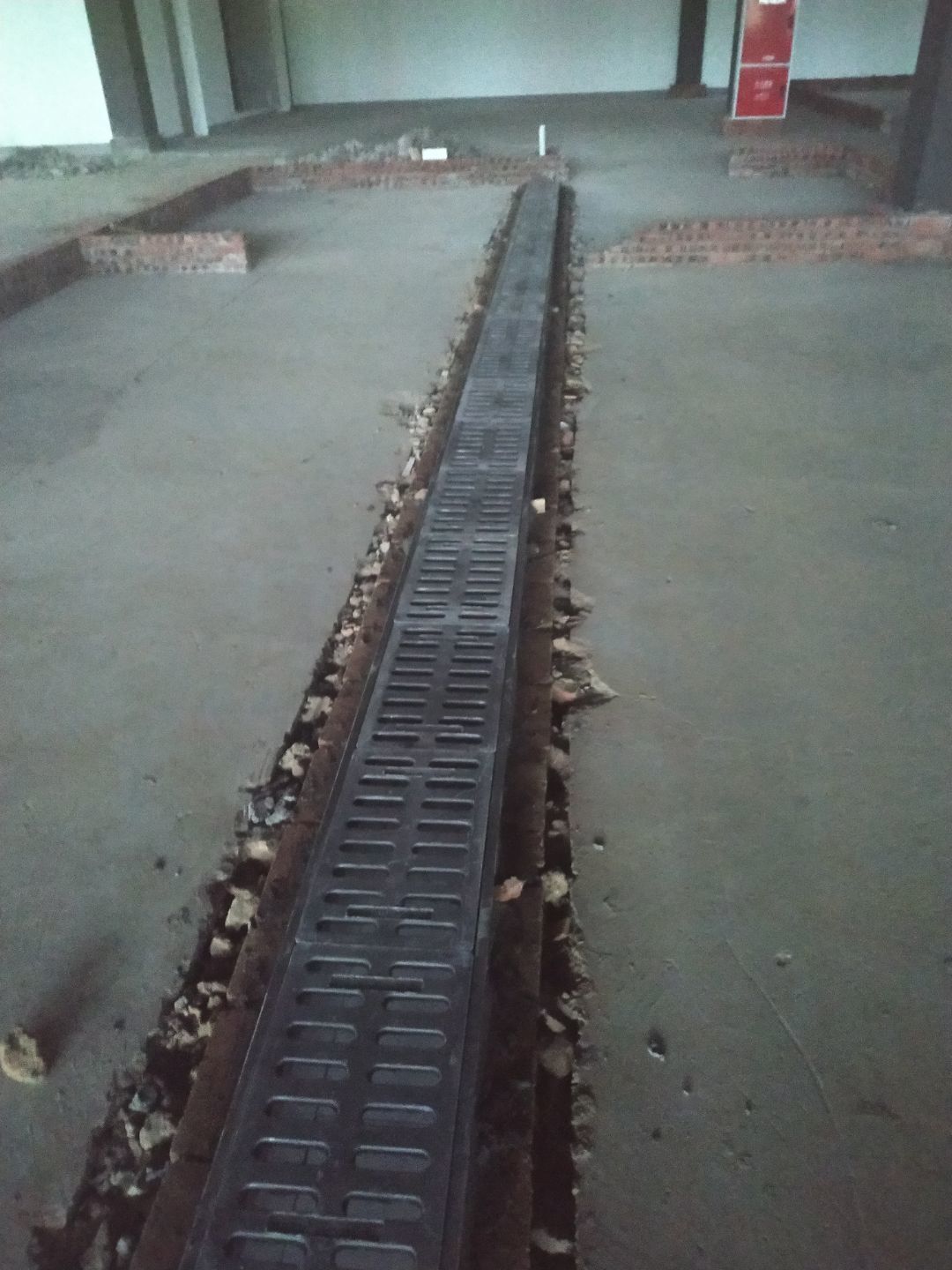

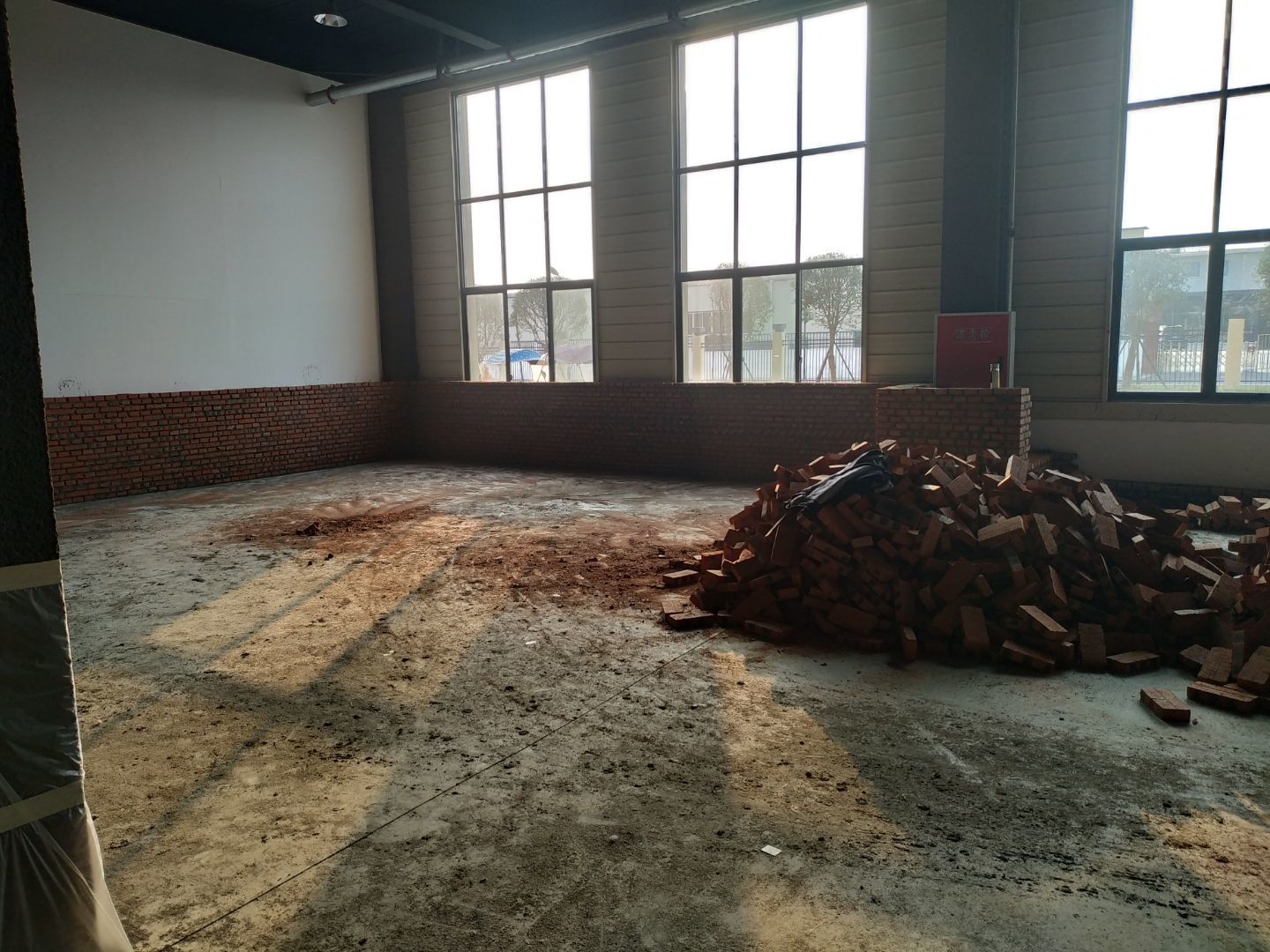

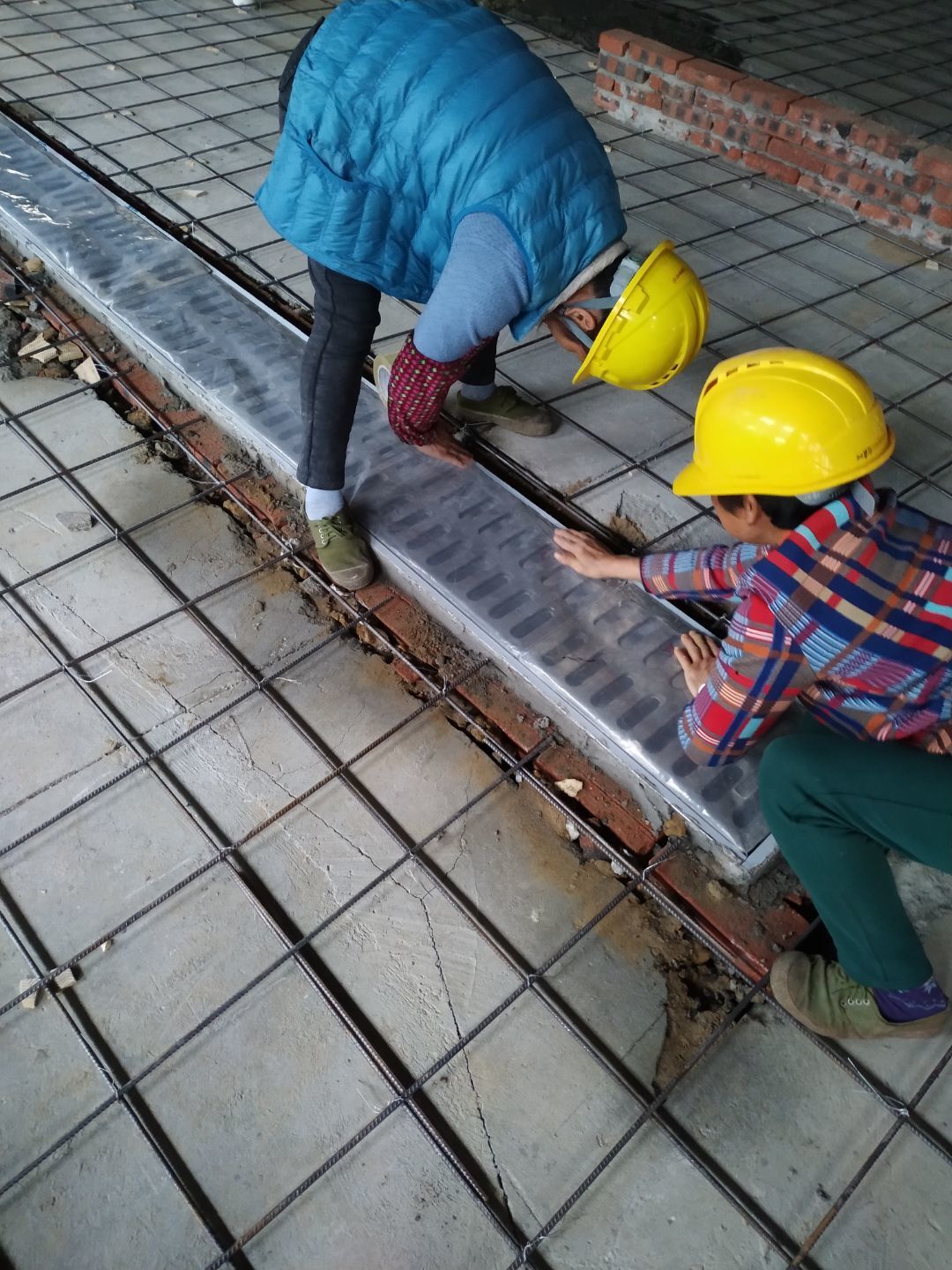

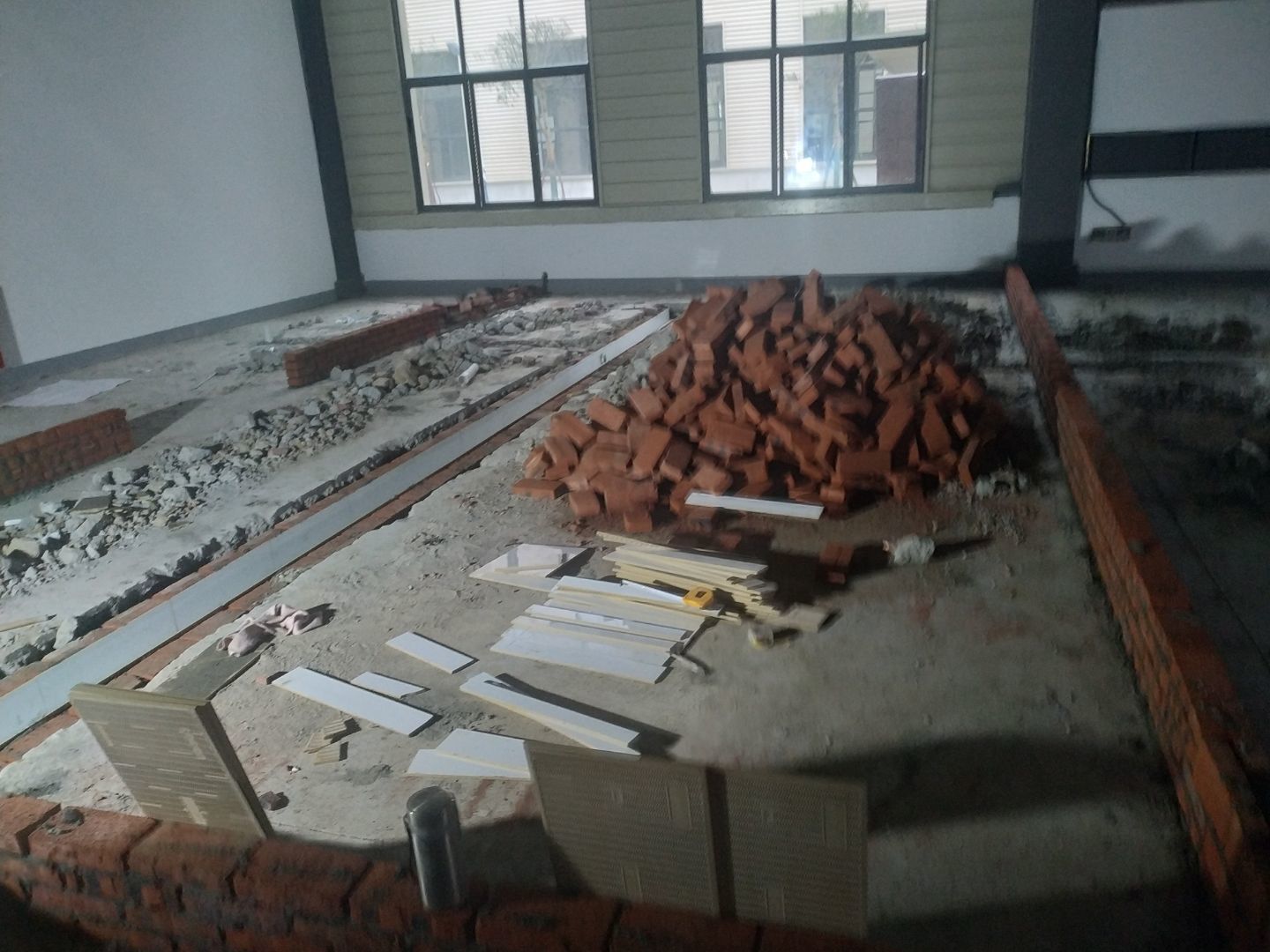

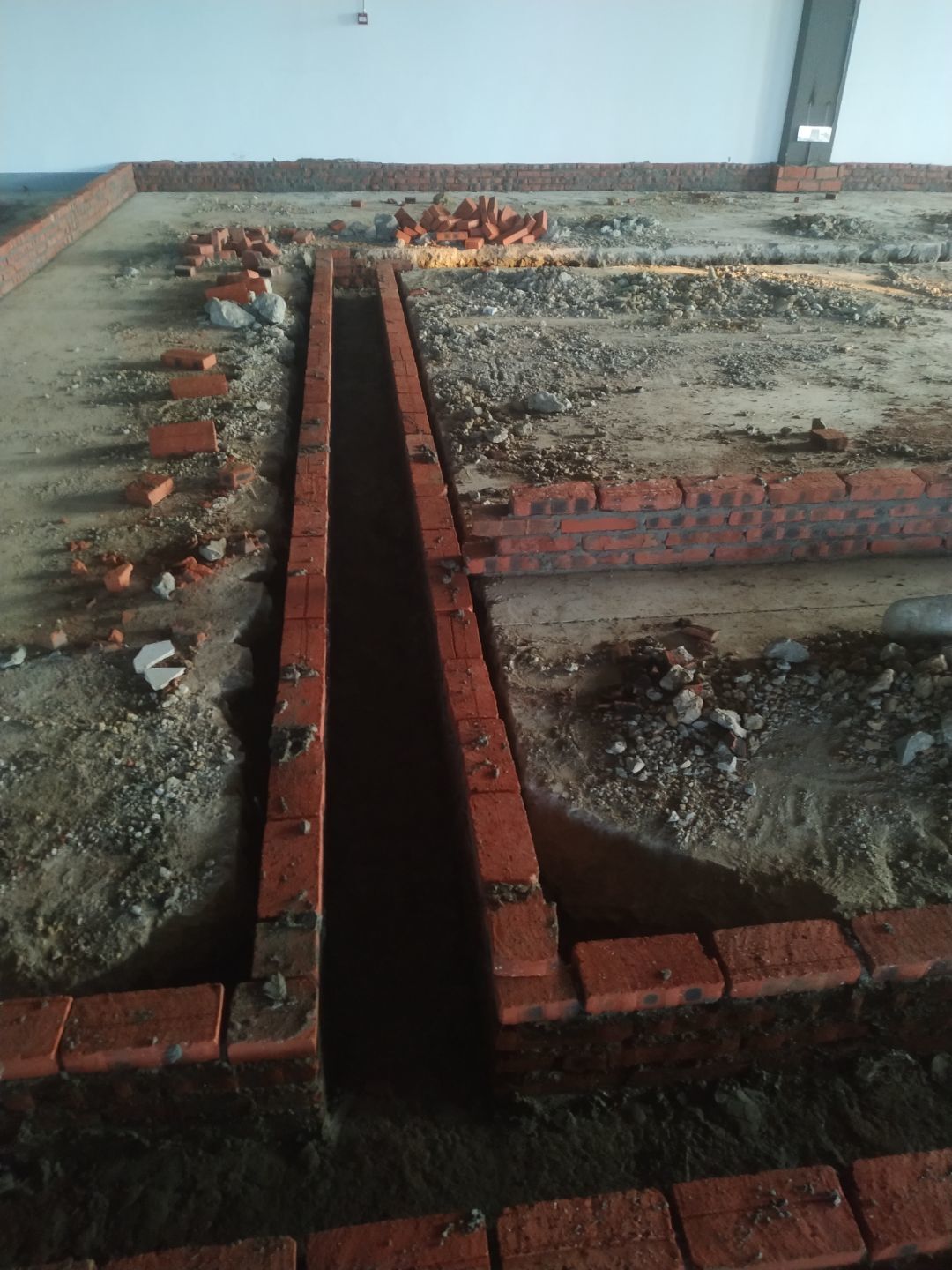

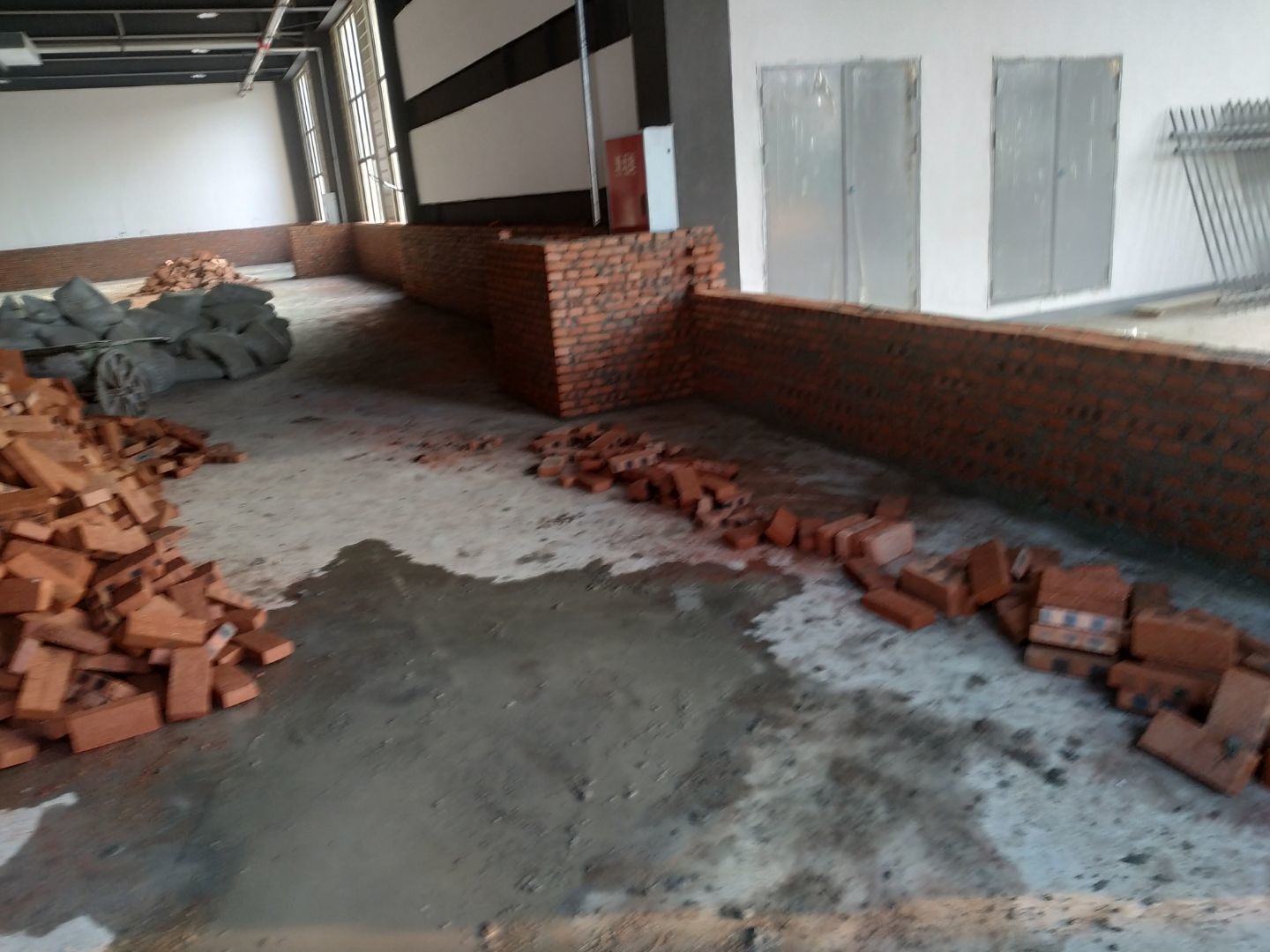

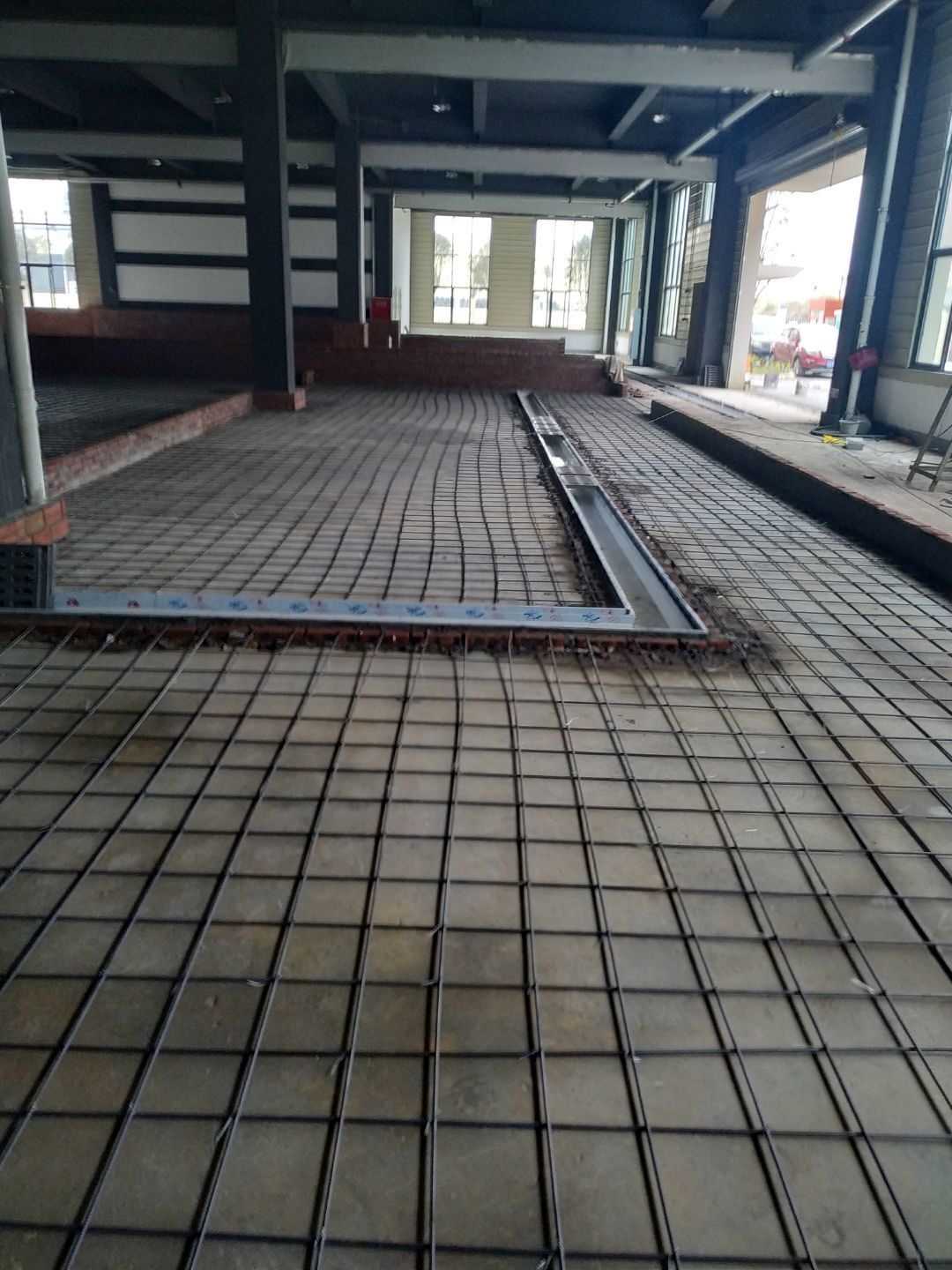

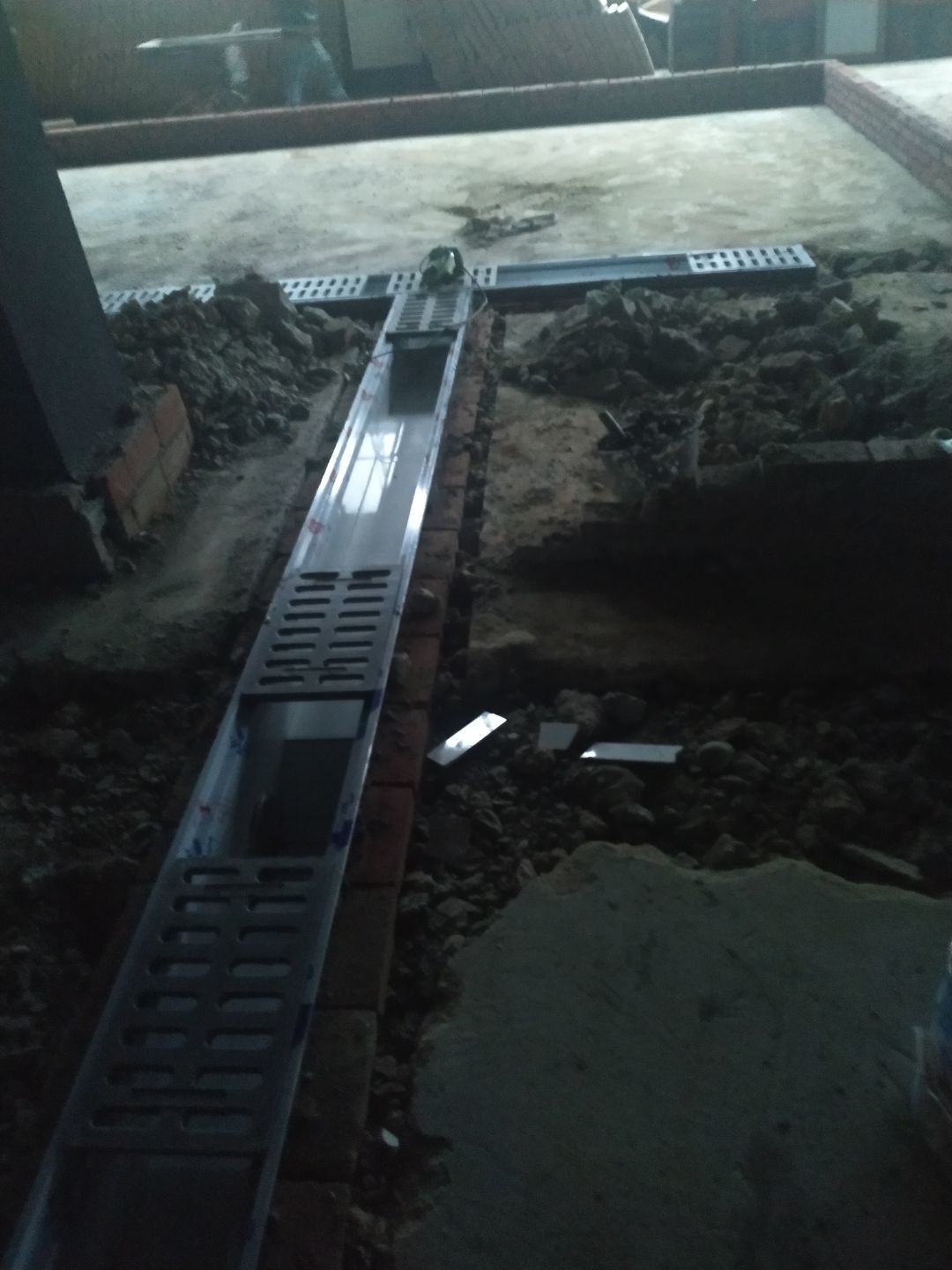

擋水墻砌磚完成,排水溝砌磚完成,排水溝貼磚完成98%,排水溝折邊件安裝完成90%。

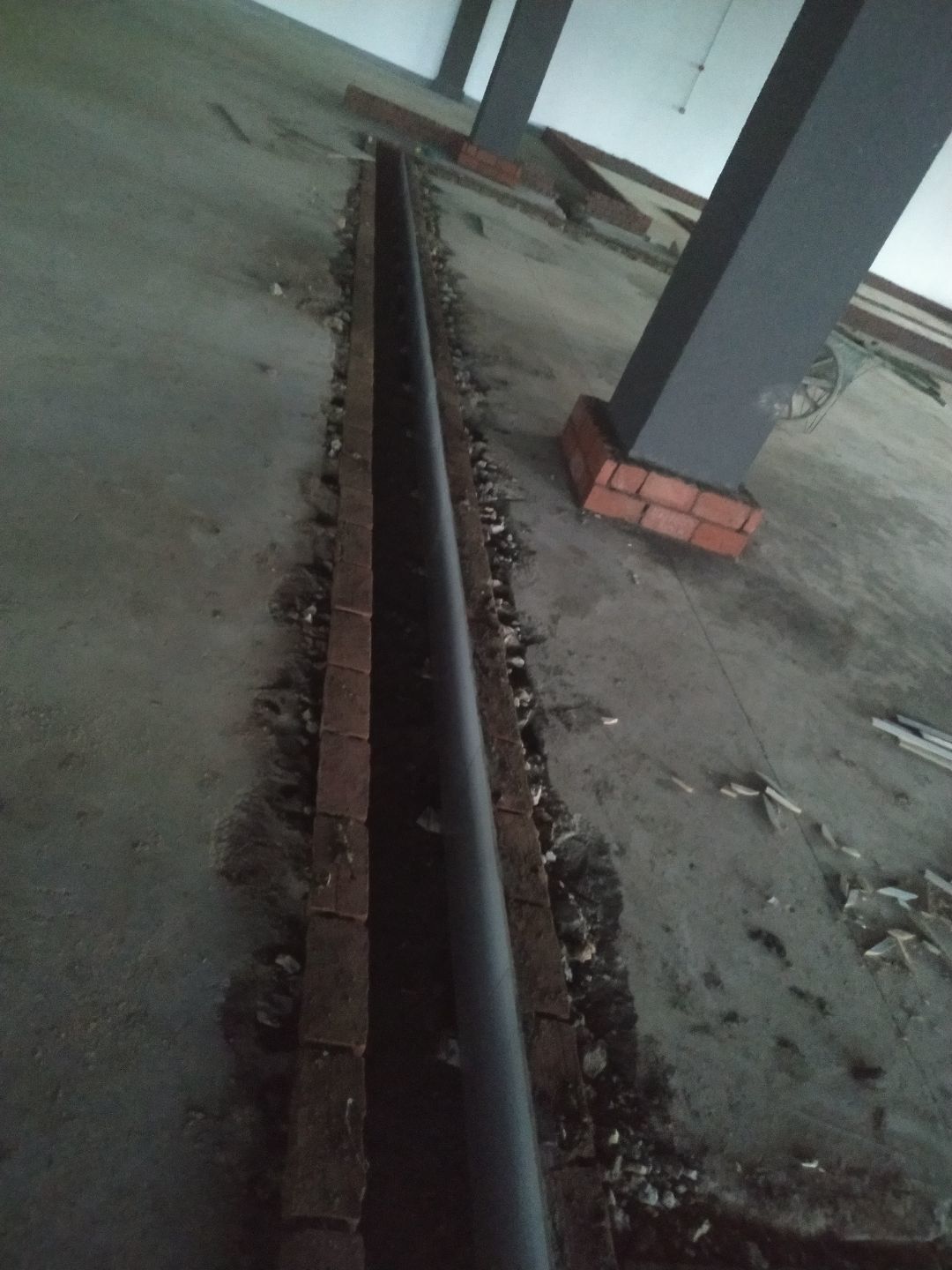

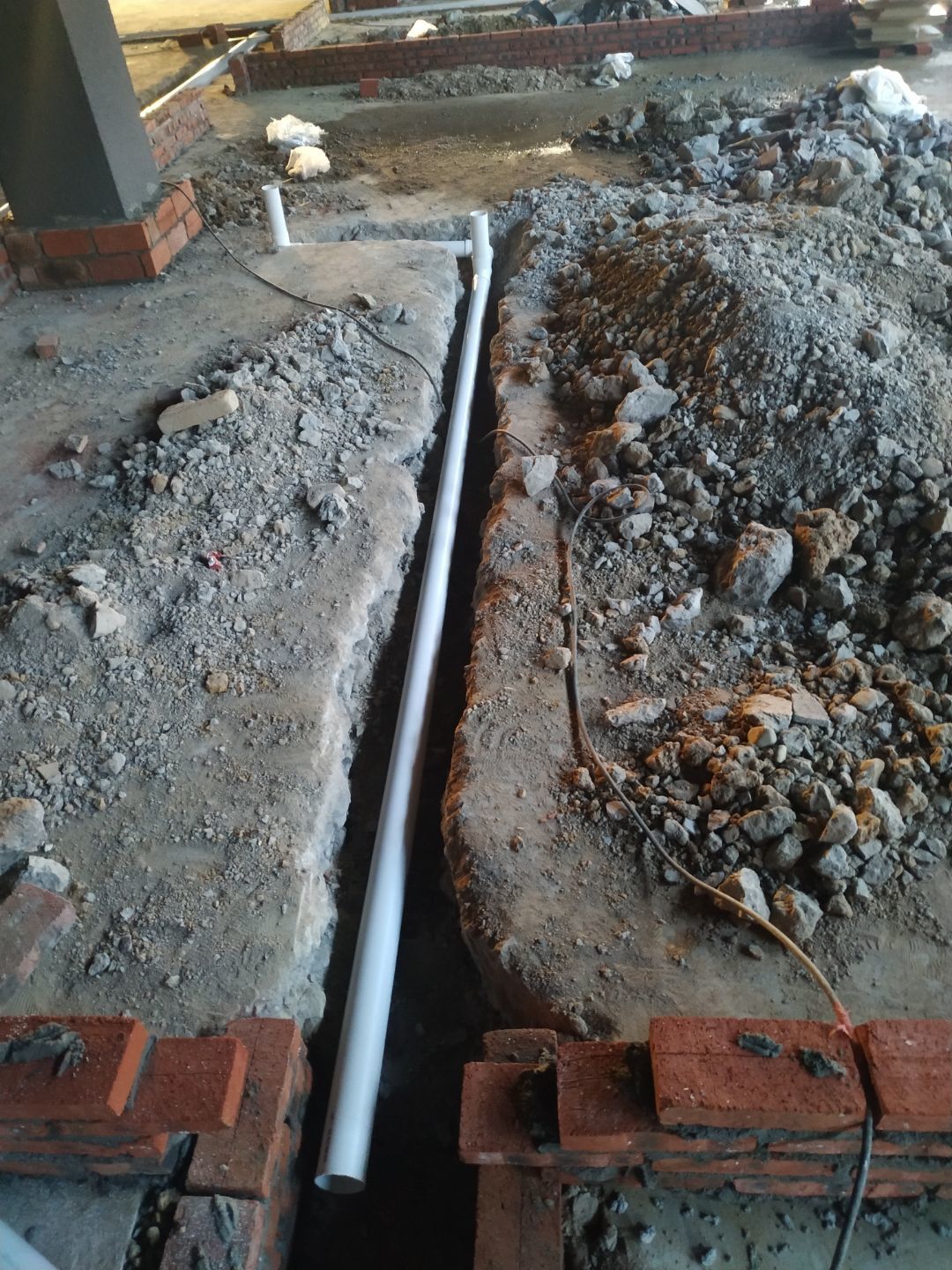

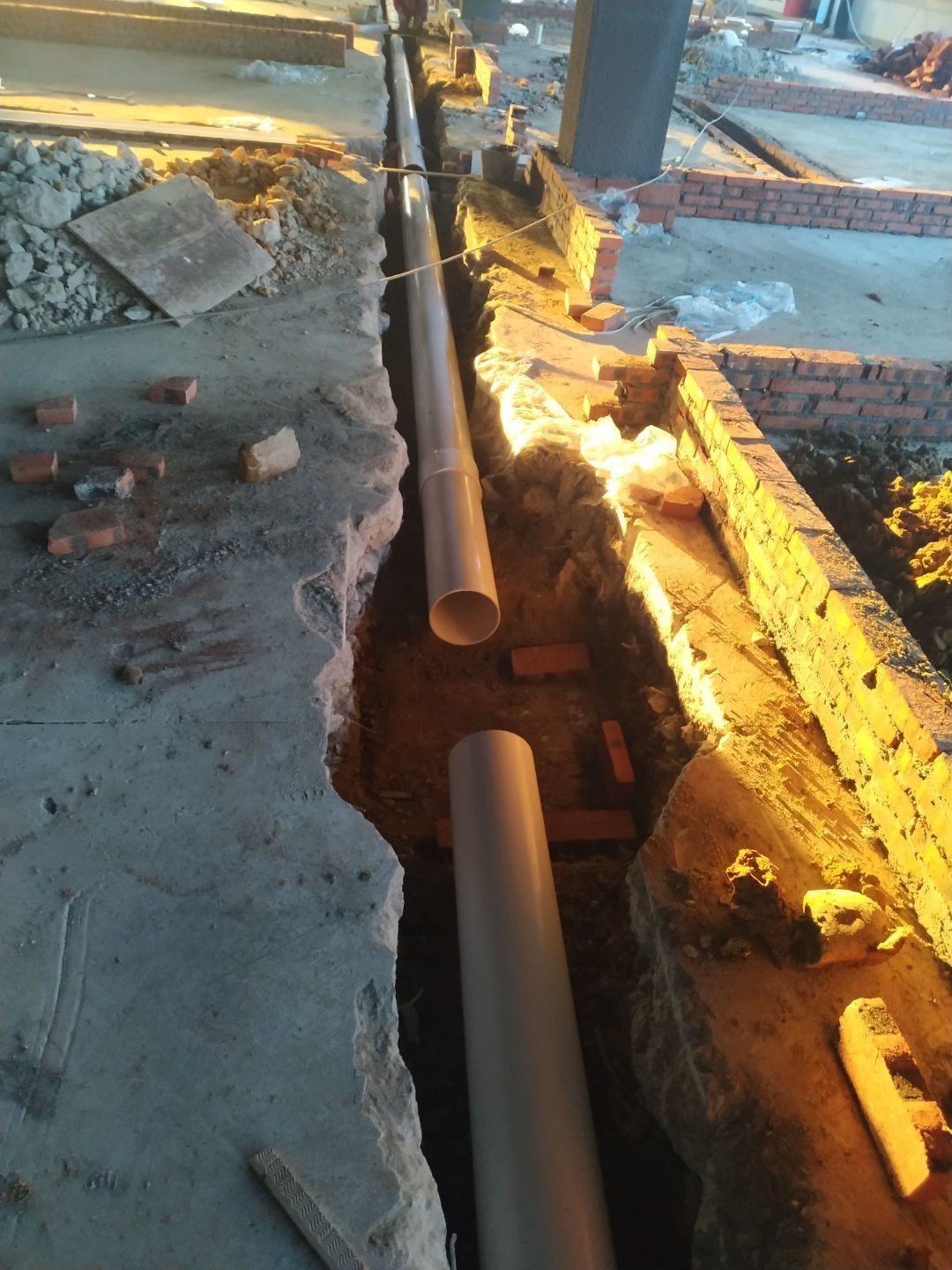

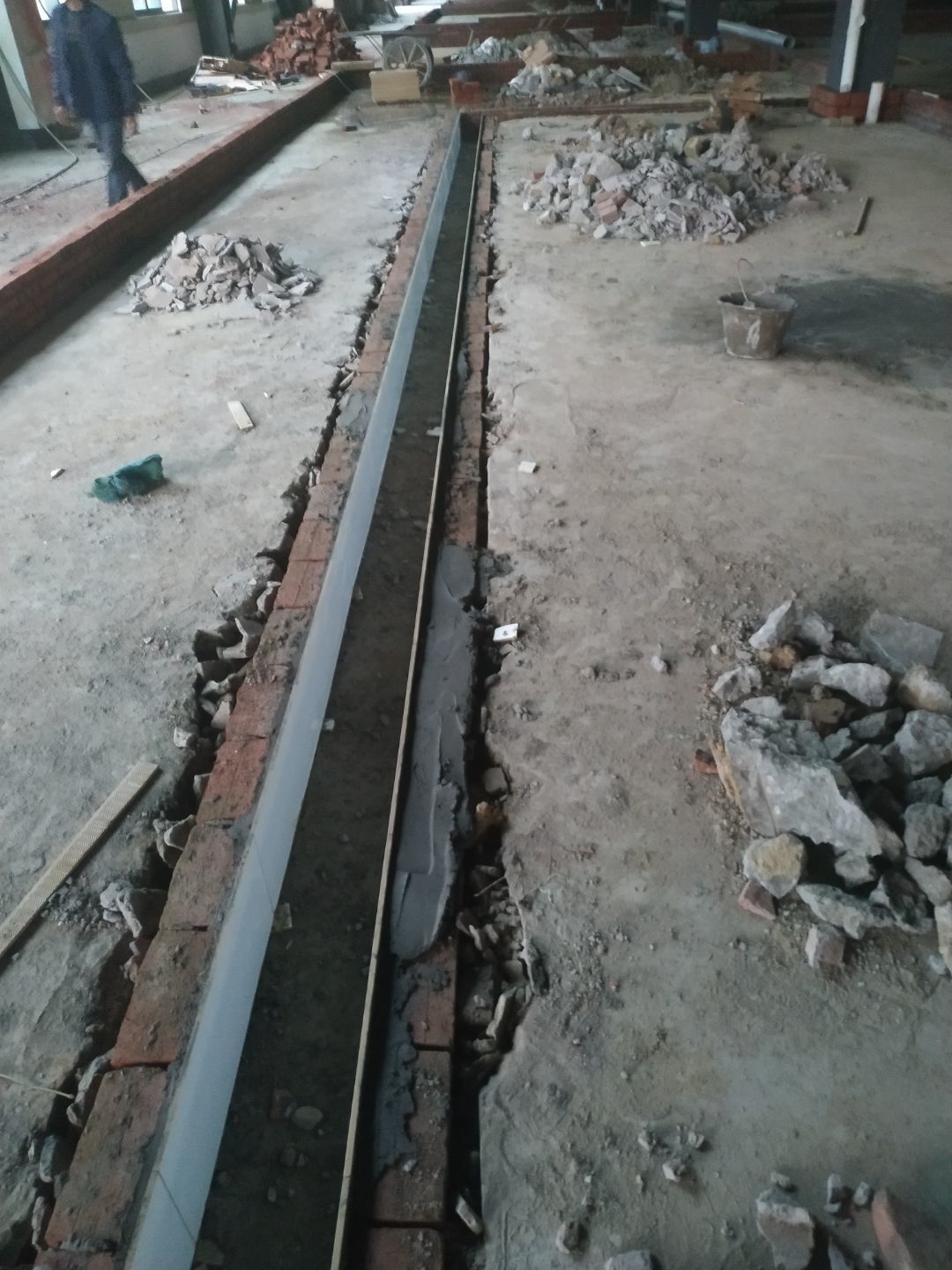

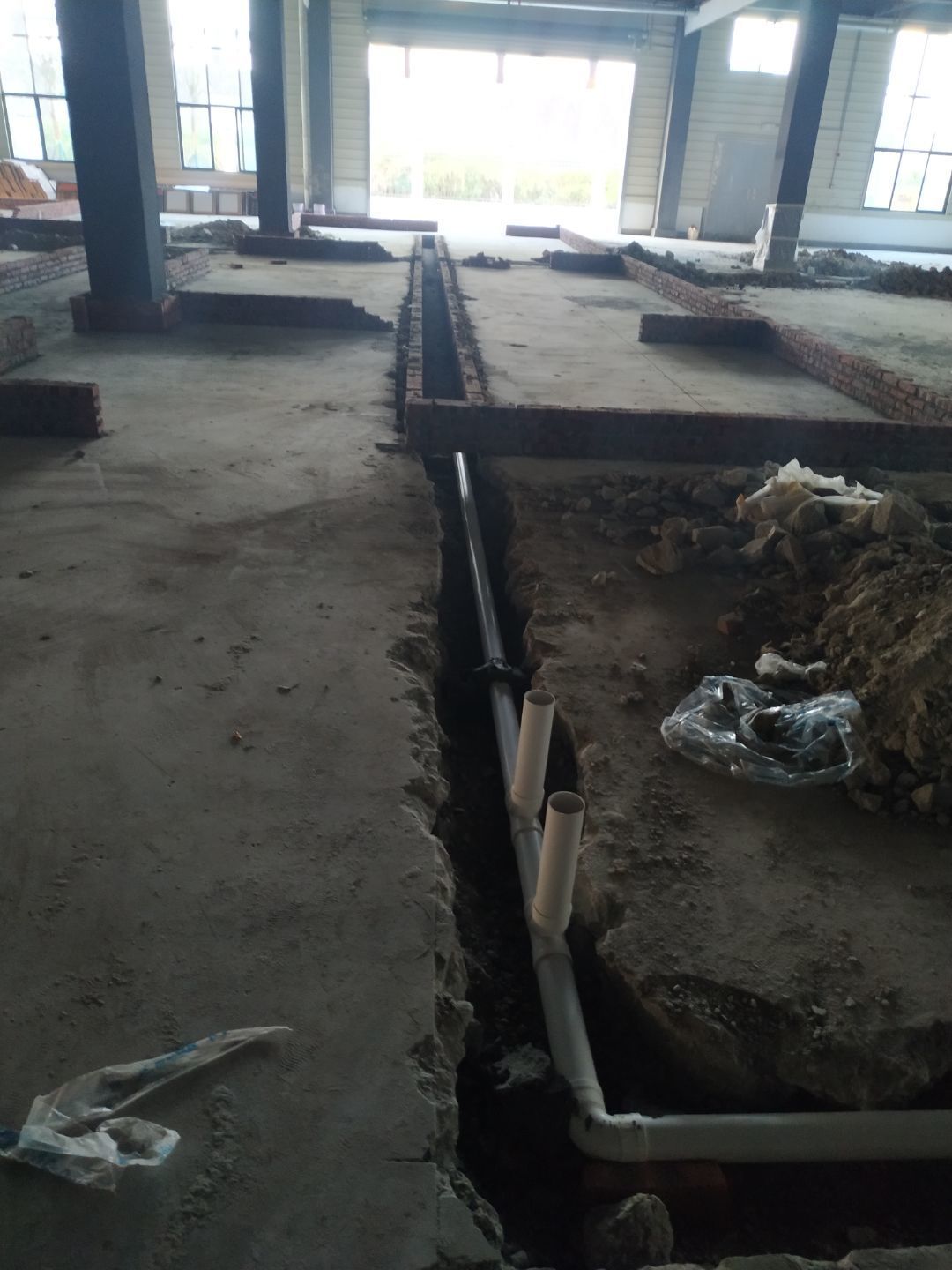

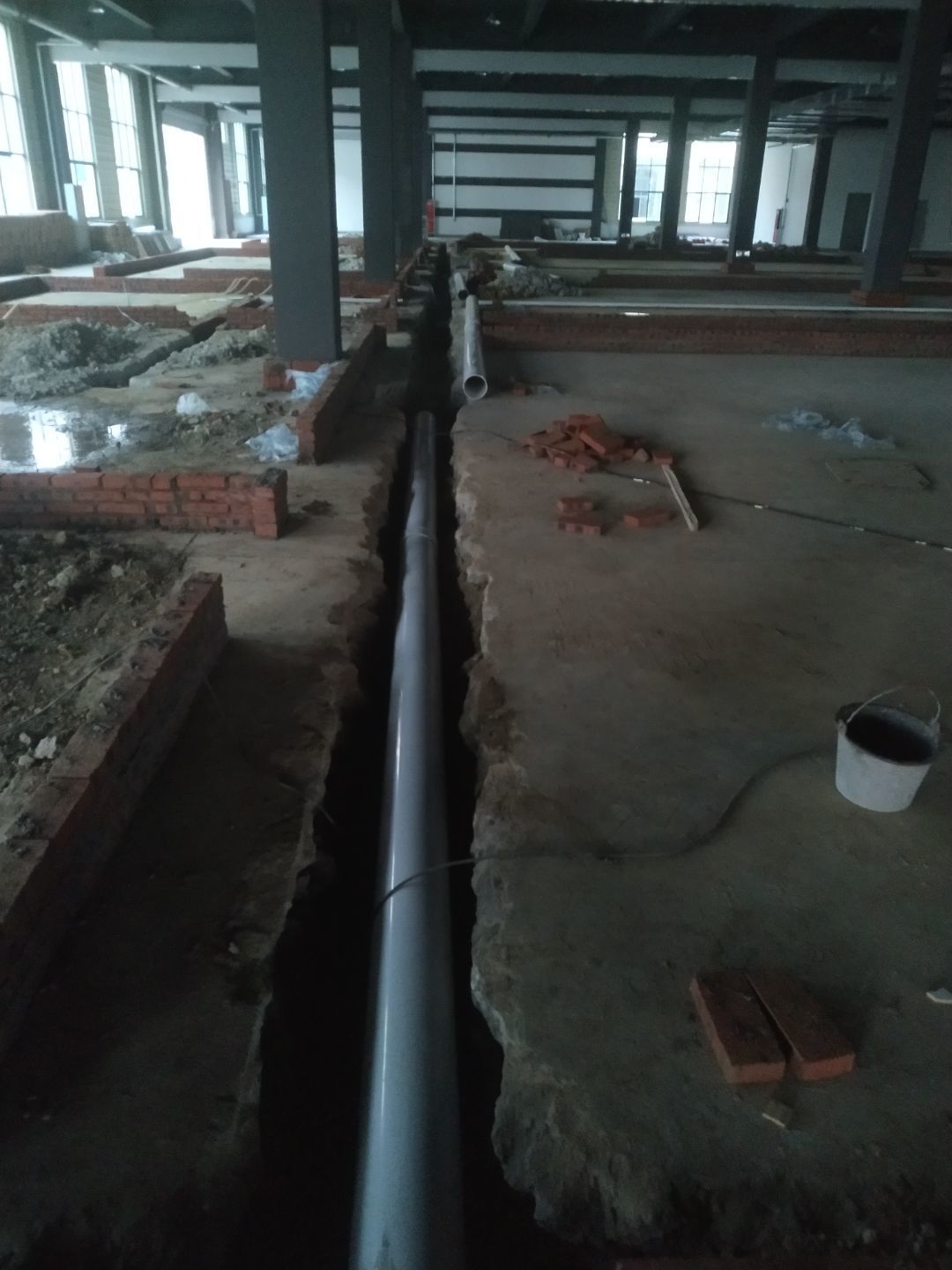

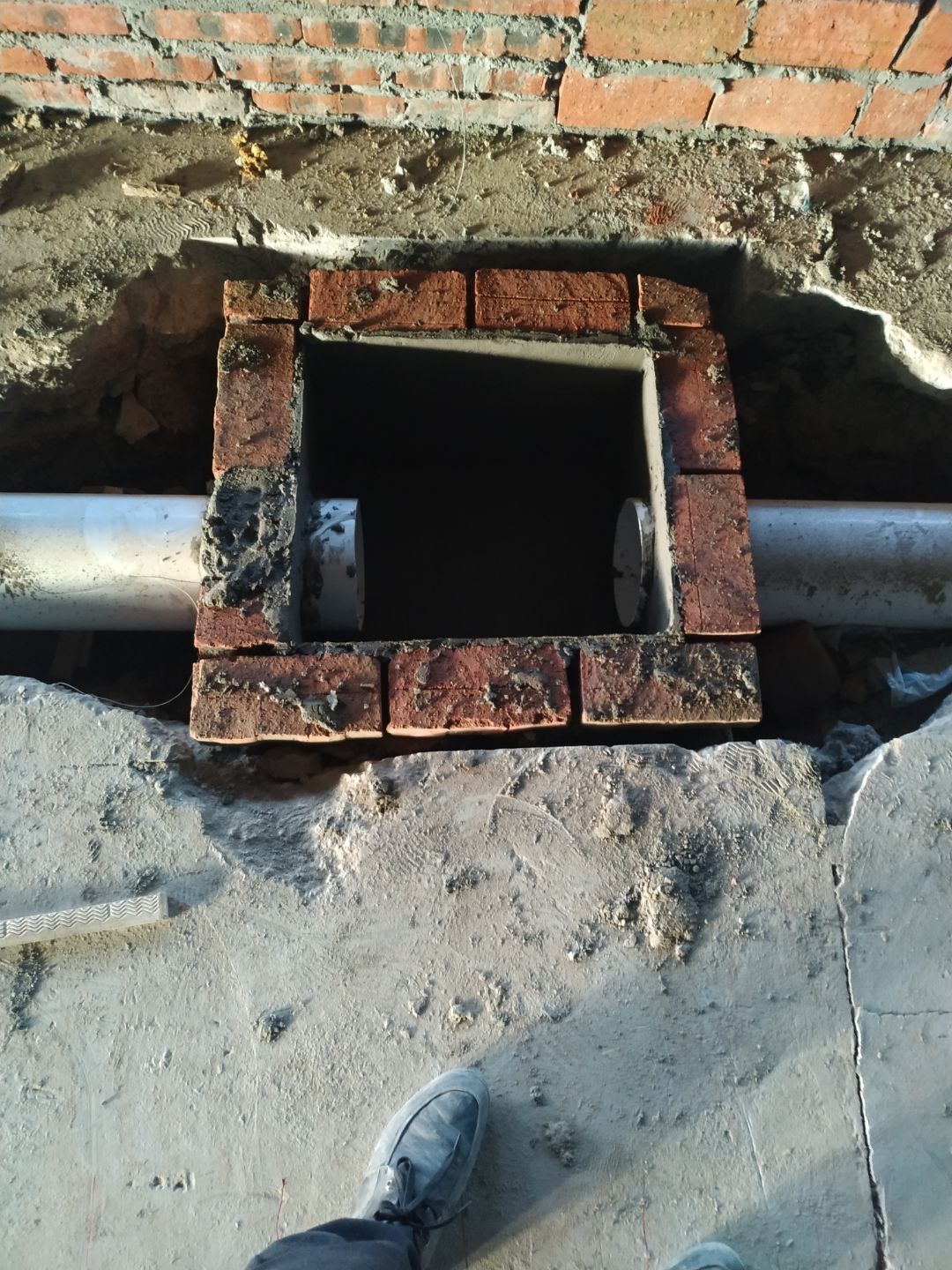

排水溝立面貼磚完成90%,排水溝底部貼磚完成15%,排水管主管回填完成40%,檢查井砌磚完成。

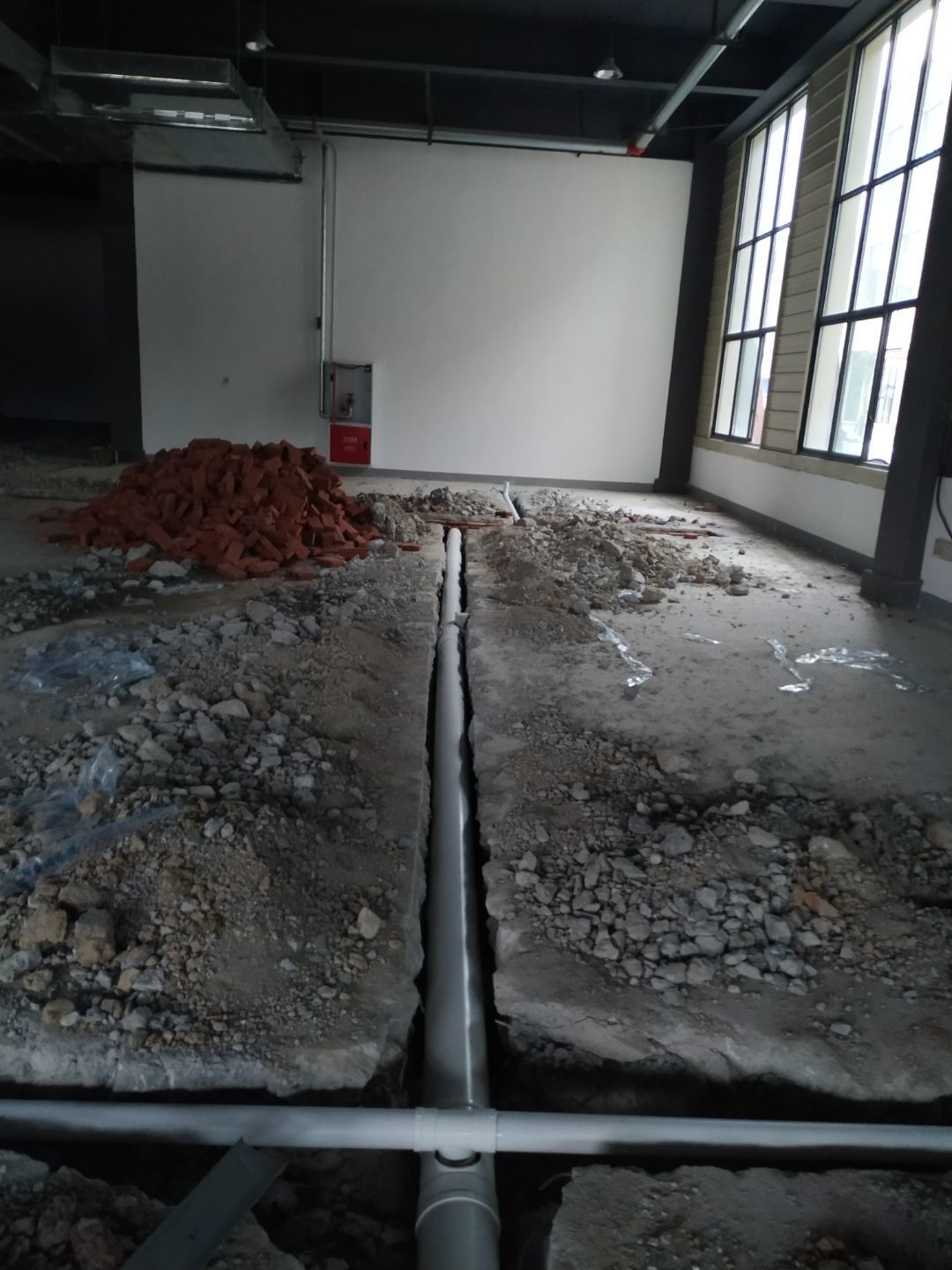

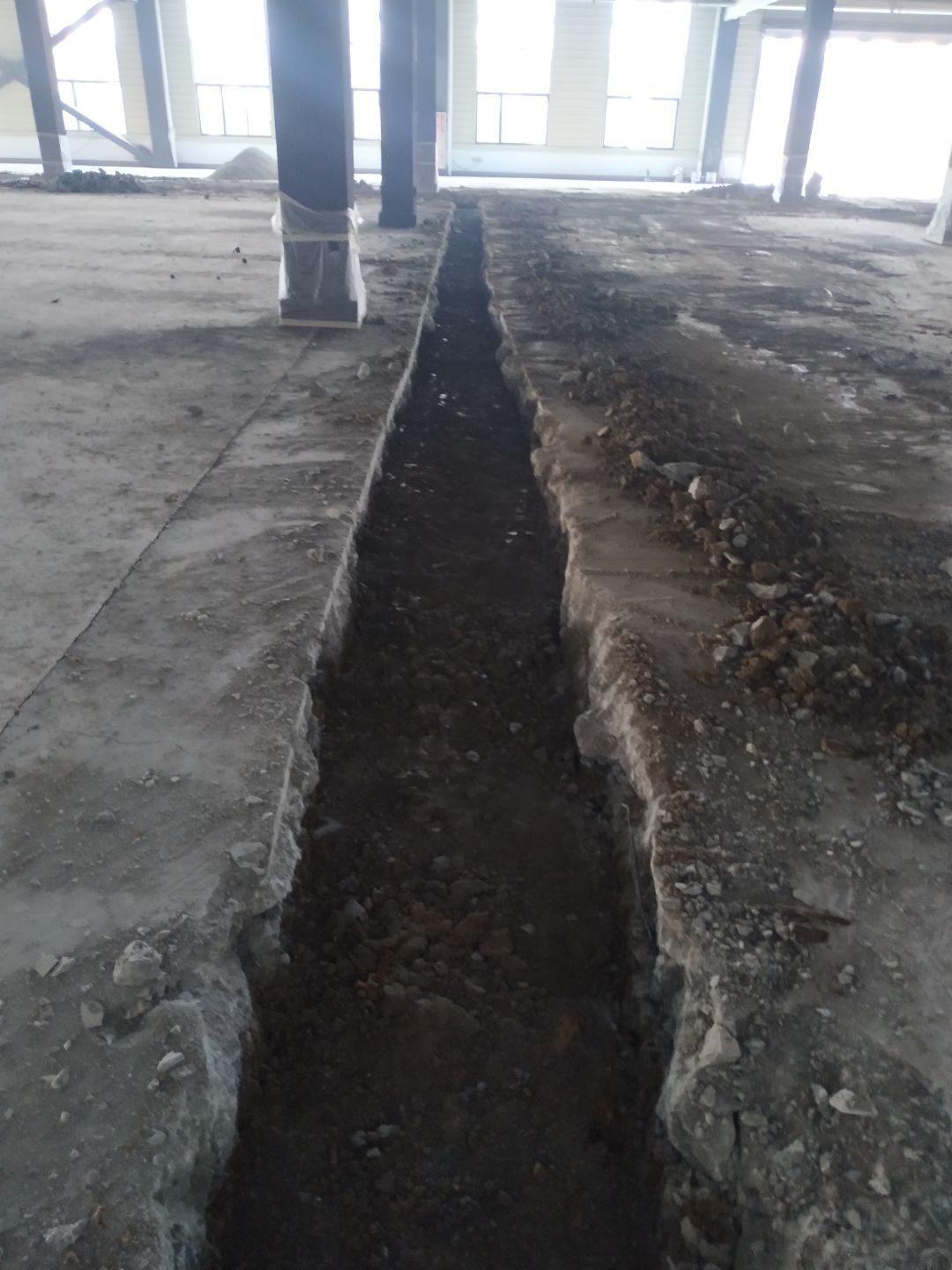

排水溝立面貼磚完成35%,排水管安裝完成10%。
排水溝砌磚完成75%,瓷磚、地磚、排水管、防水材料、排水溝折邊件和水篦子到場卸貨。

地面挖掘完成,建渣轉運完成,魚暫養池砌磚完成30%。

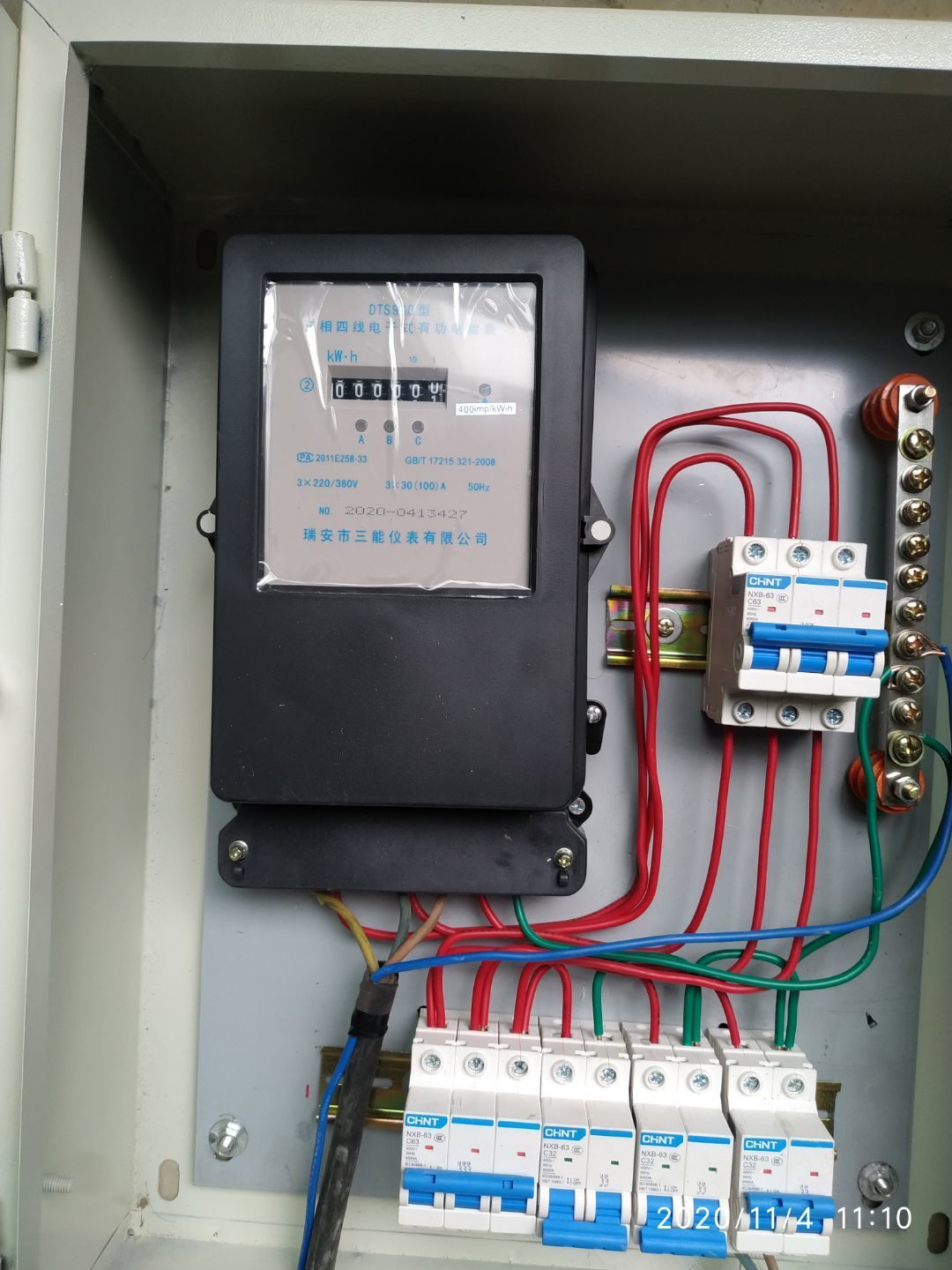

車間安裝現場臨時配電箱和臨時用水,車間排水溝放線,切縫完成40%。
